工事の目的
PURPOSE
本工事は堀川沿いの作倉物揚場を補修することを目的とした、作倉物揚場補修工事のうち、鋼板・ペトロラタム被覆で補修を行う工事である。また、その他工事として、宮の渡し浮桟橋の鋼板補修・水中硬化形被覆防食。松重3号ポンプ場へと続く地下コンクリート管への流動化処理土の打設。金城ふ頭の19番ゲートの撤去・補修を行う工事である。
工事概要について
ABOUT
工事名 | 作倉物揚場補修その他工事 |
---|---|
工事場所 | 名古屋港区作倉町地先、熱田区神戸町地先、中川区運河町、西日置町九丁目、柳堀町、港区金城ふ頭三丁目 |
工事期間 | 令和6年3月23日~令和7年1月31日 8:00~17:00 ※土曜日、日曜日は作業を行いません。 |

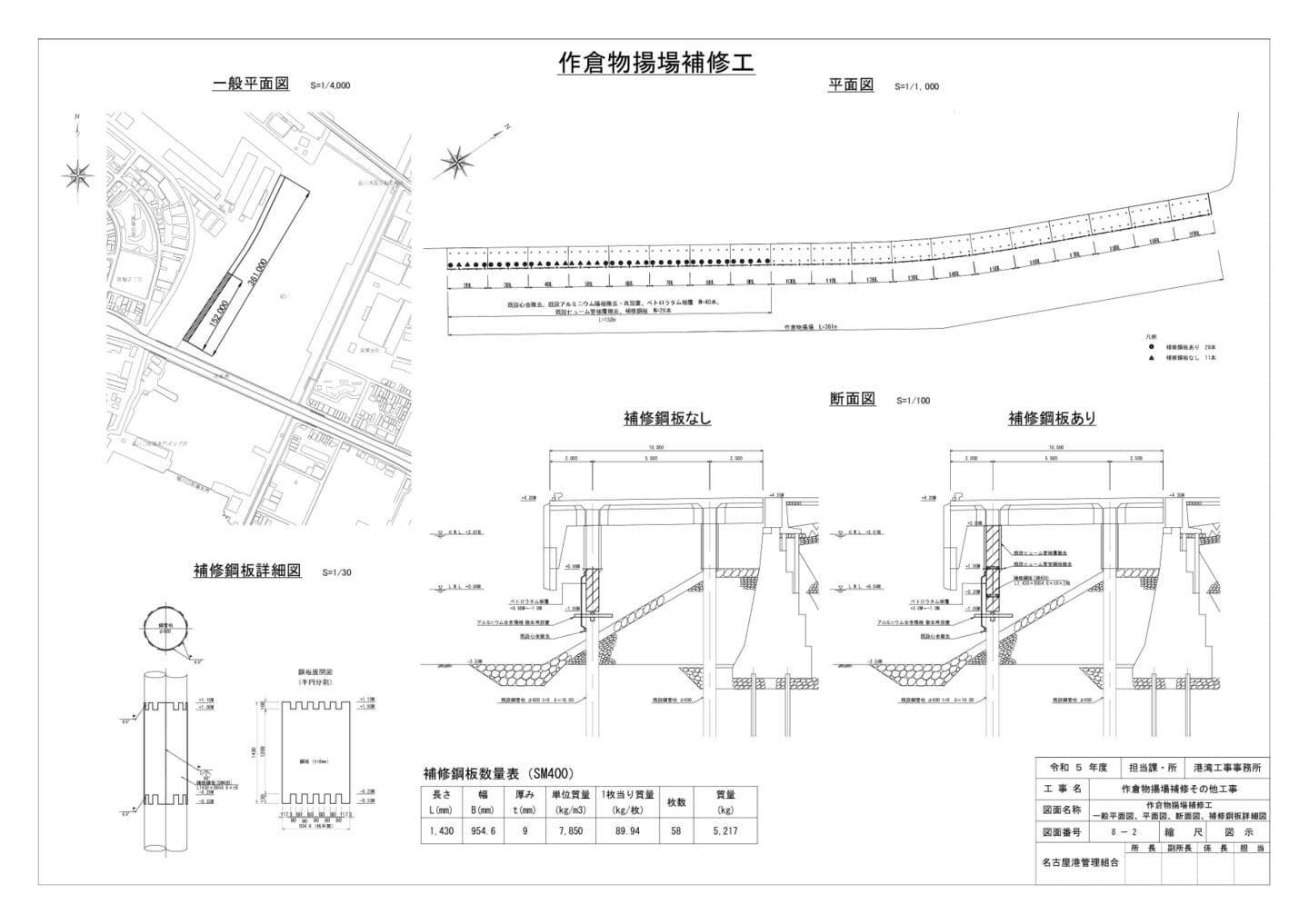

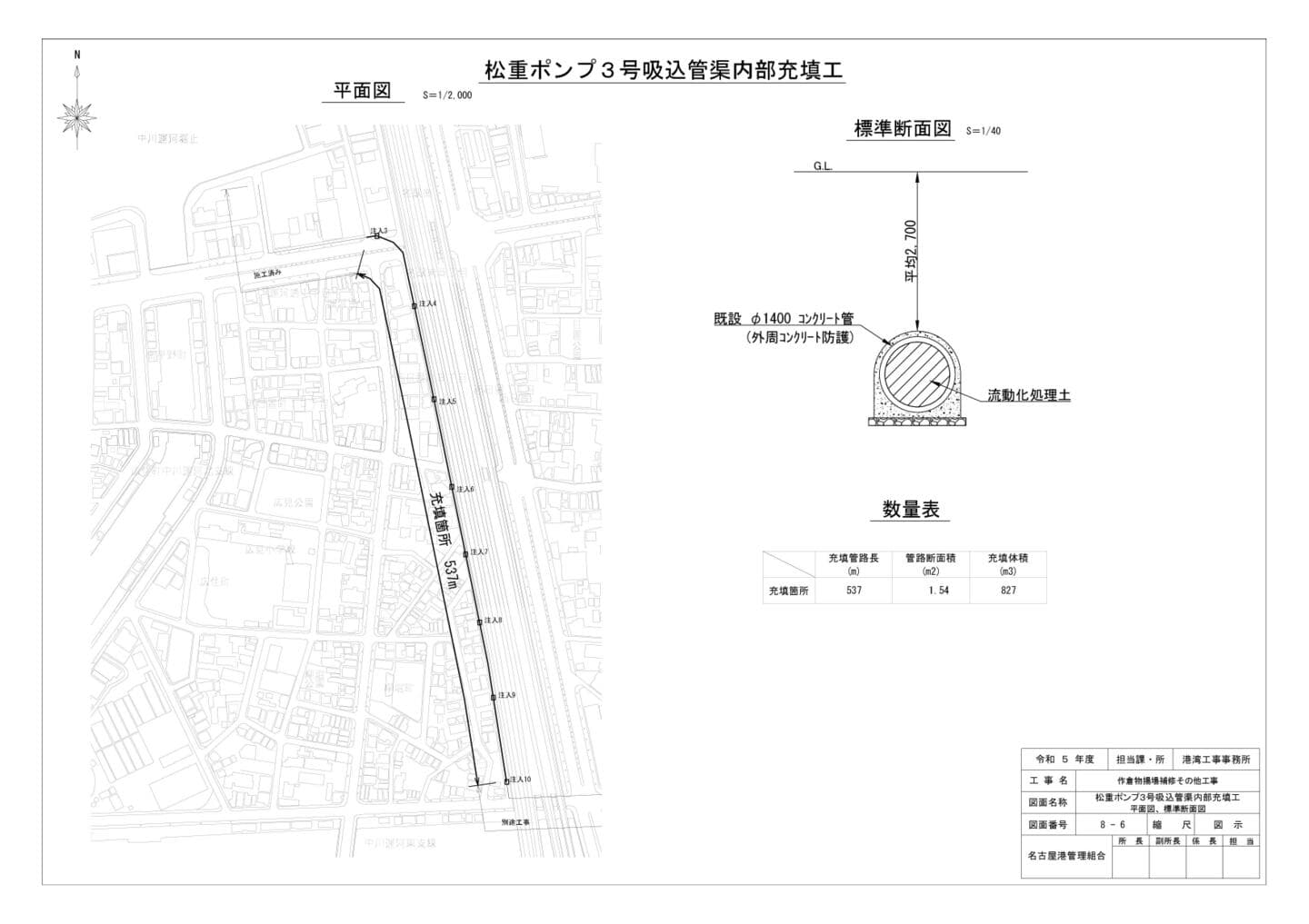

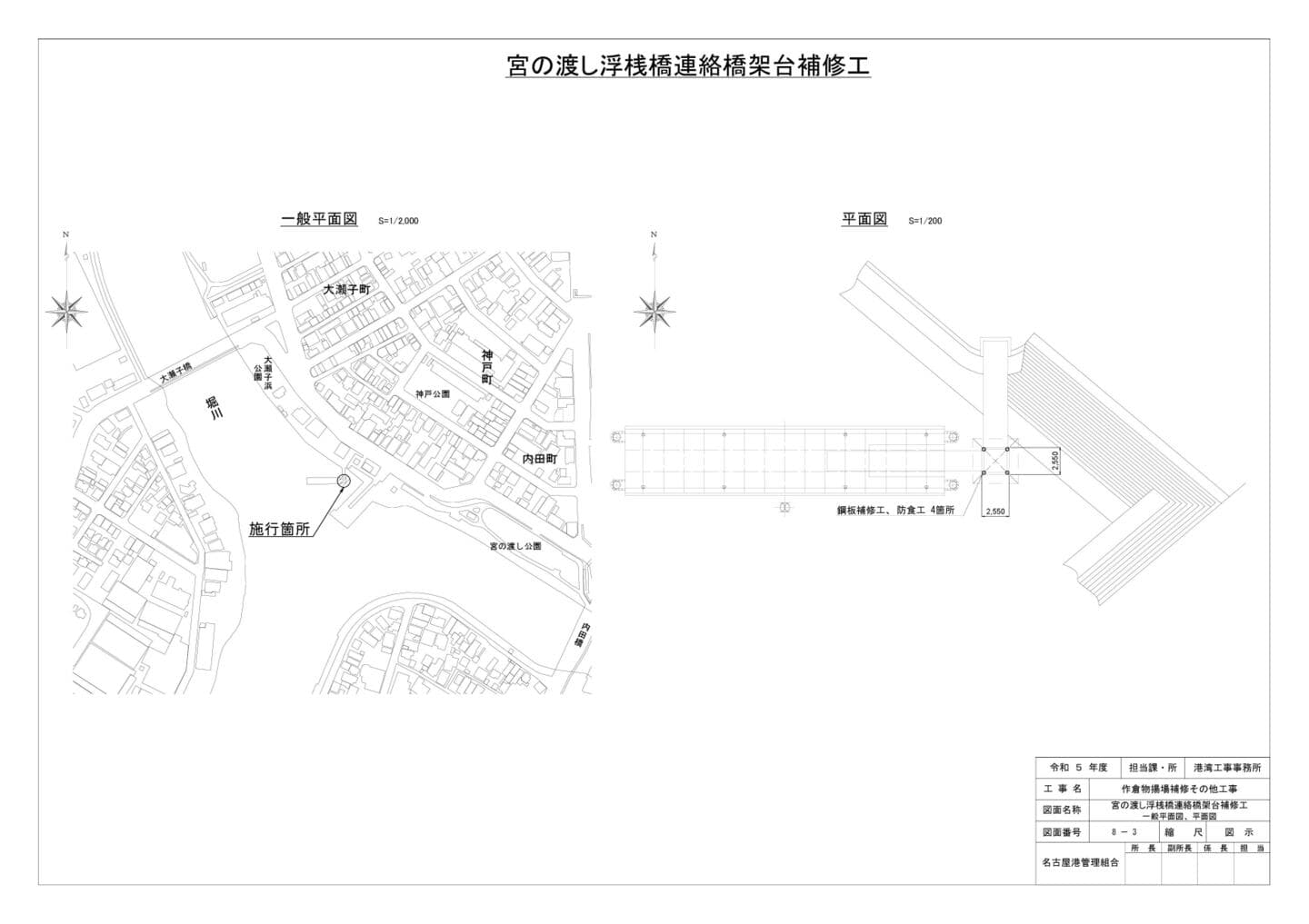

工事内容 | 作倉物揚場補修工 鋼板補修:29箇所、ペトロラタム被覆:266m2 宮の渡し浮桟橋連絡架台補修工 鋼板補修:4箇所、水中硬化形被覆防食:9m2 松重3号吸込管渠内部充填工 流動化処理土充填工:827m3 金城ふ頭保安対策施設補修工 門扉補修工:1式、フェンス支柱補修工:1式 |
---|
