工事状況報告
2024年10月

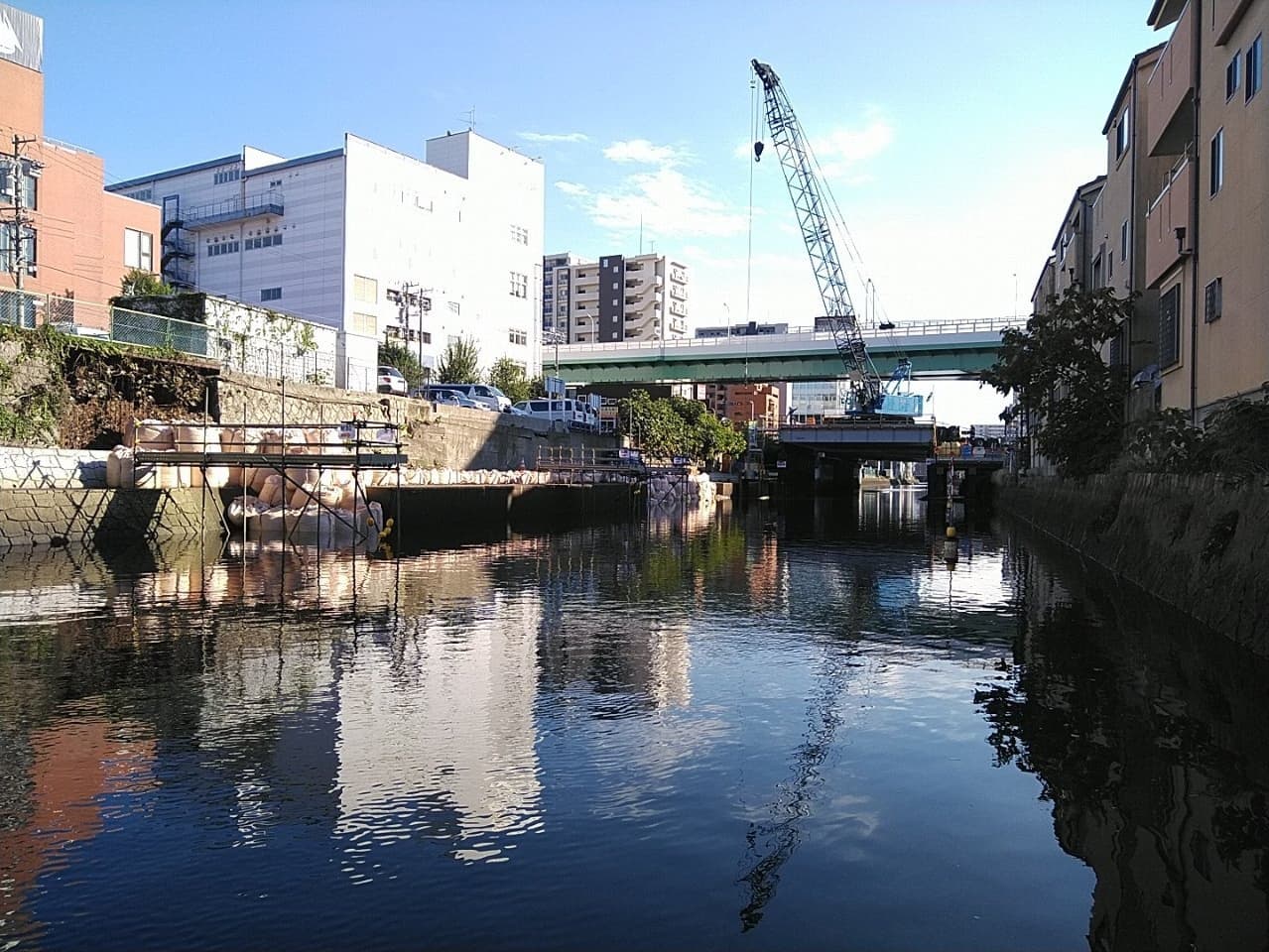

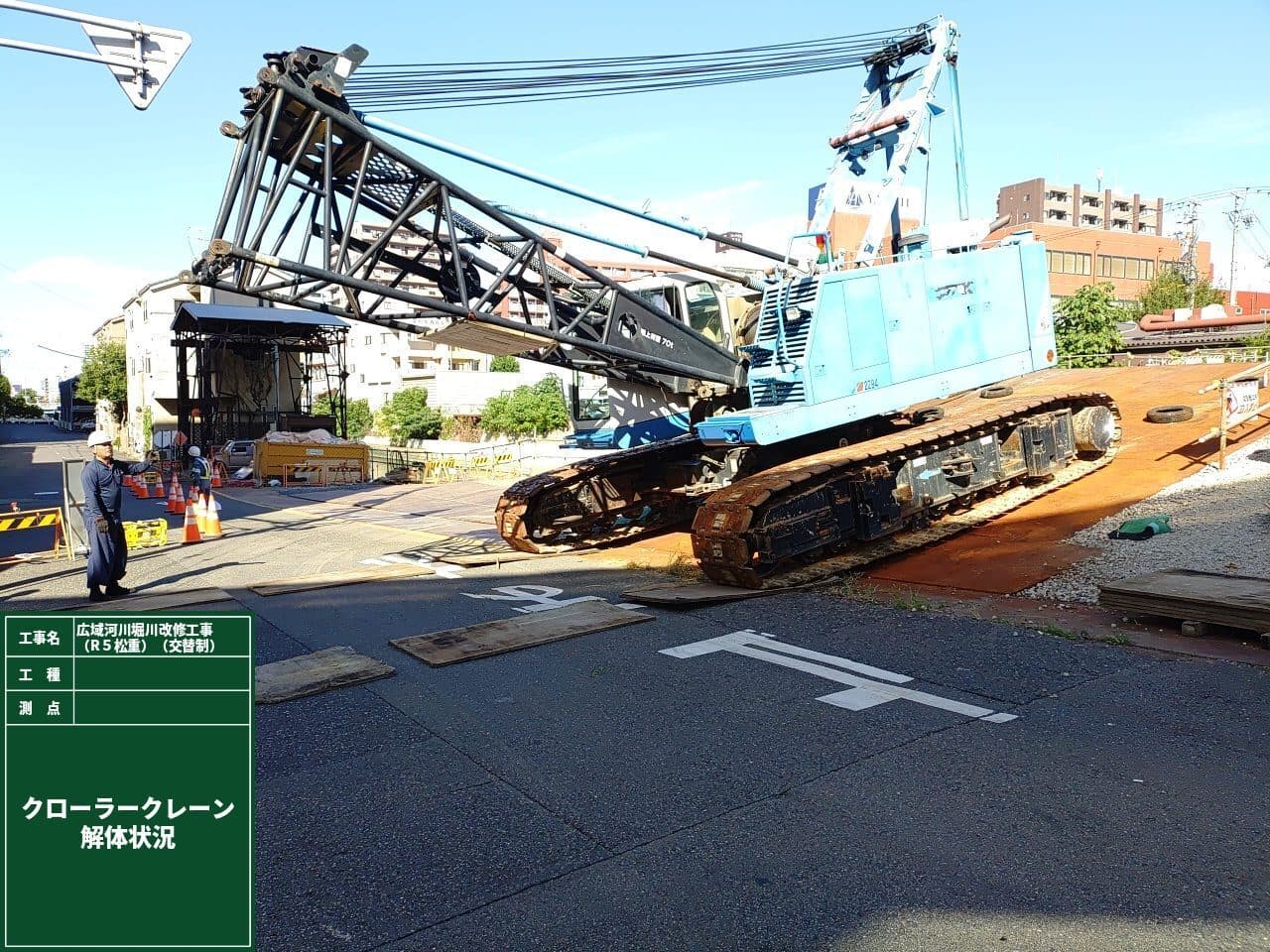

工事の施工が完了し、クローラ―クレーンを搬出しました。。
2024年9月

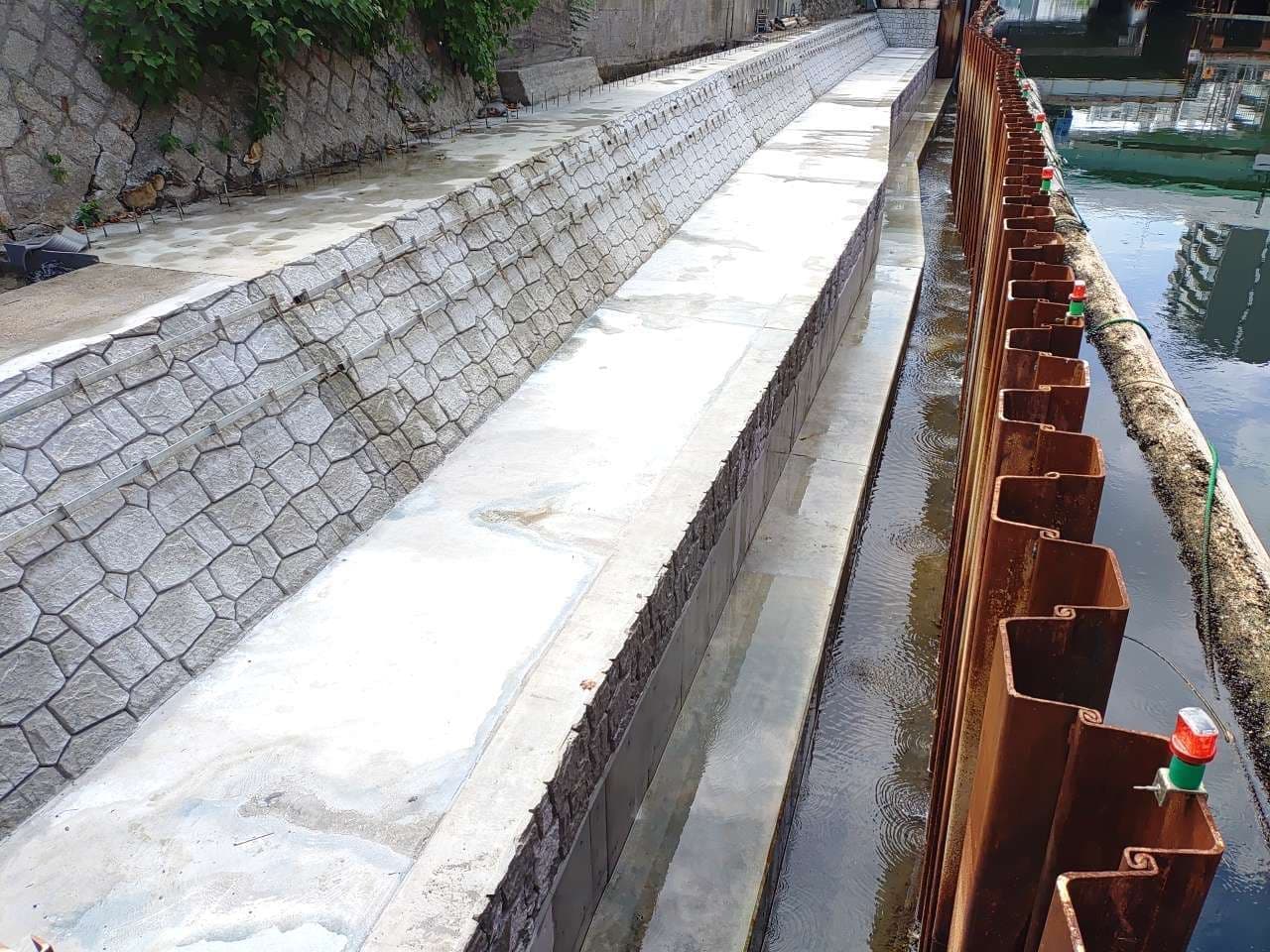

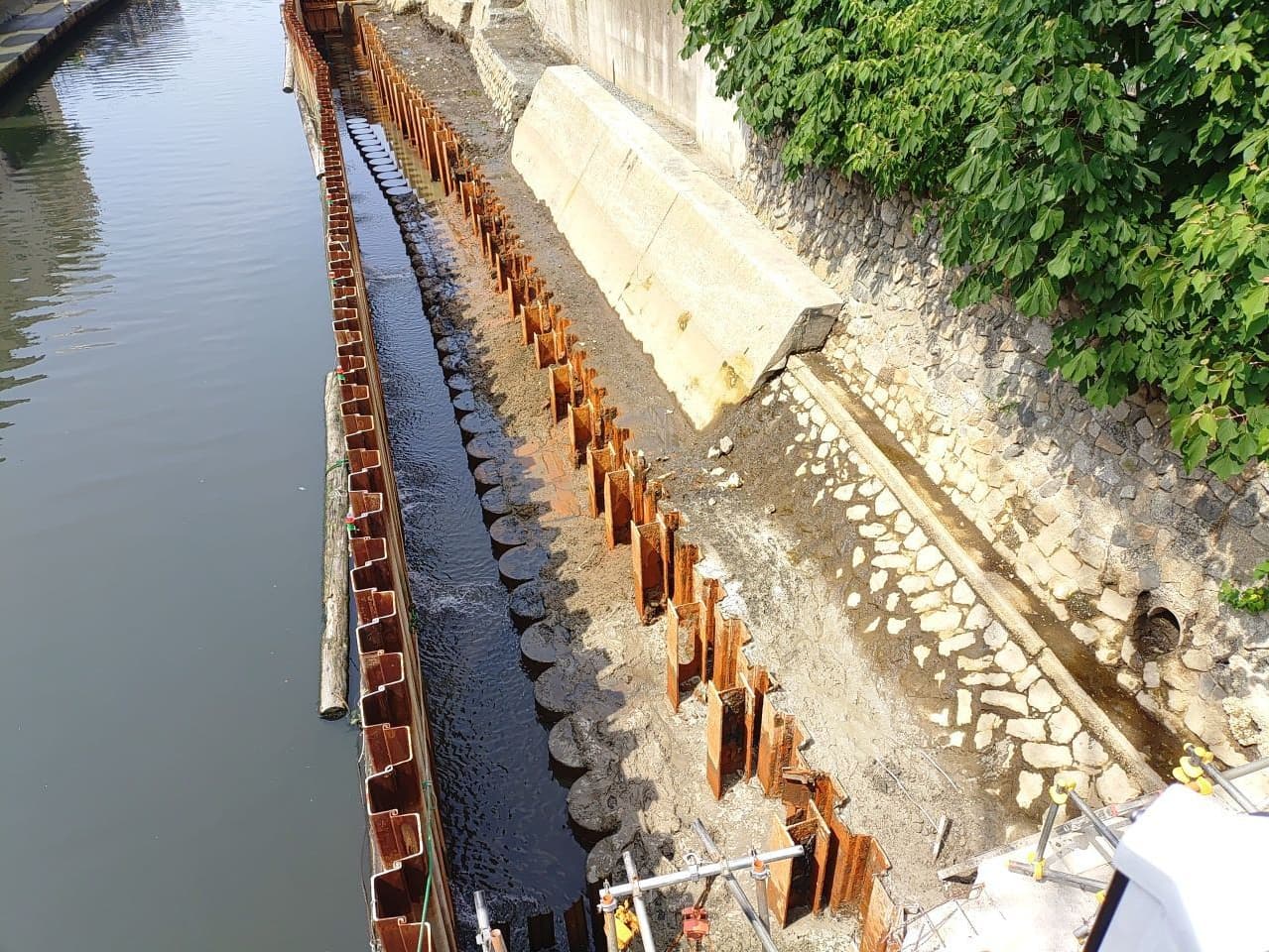

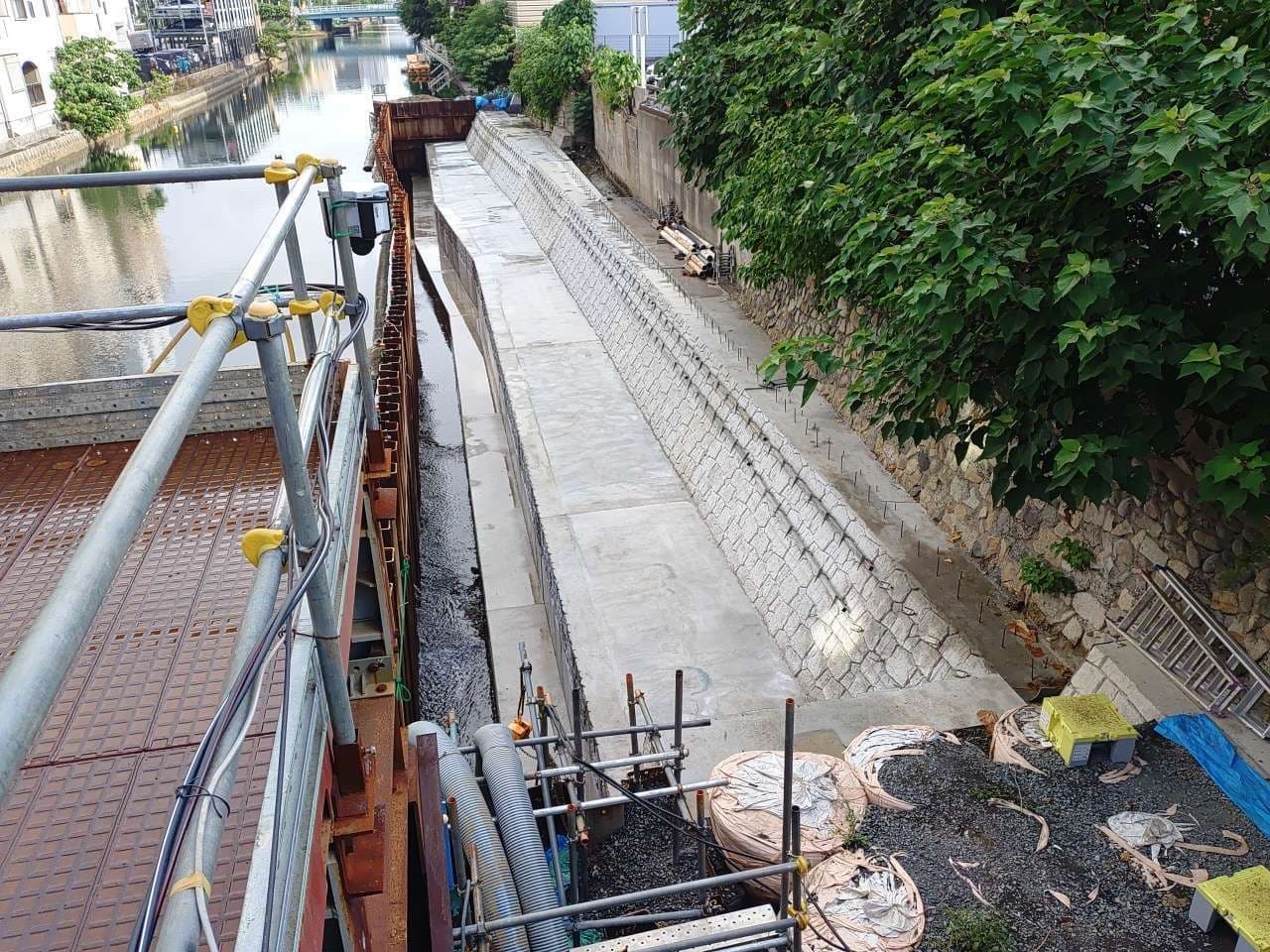

仮締切を撤去し、重力式擁壁の施工をすすめます。
2024年8月

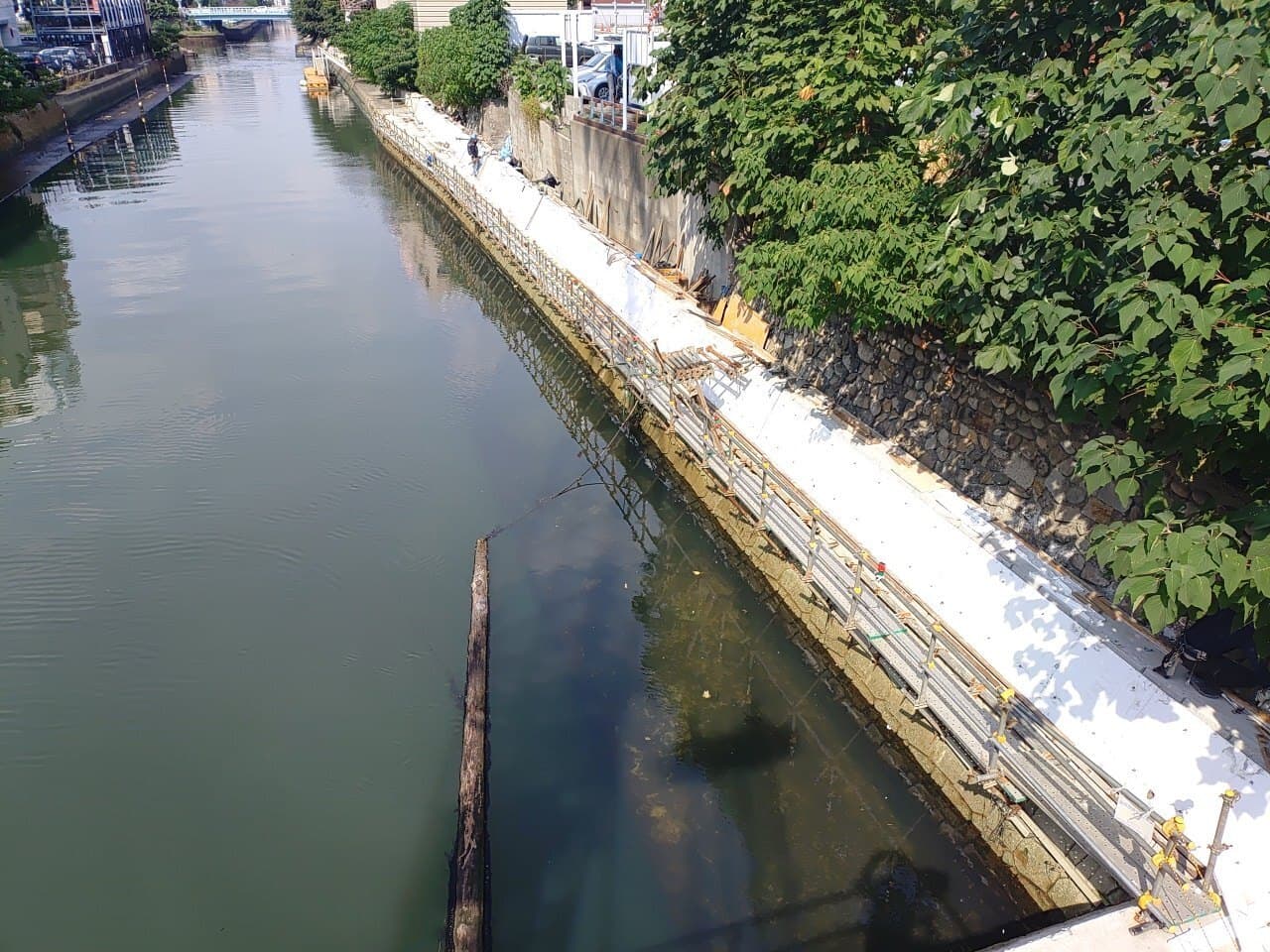

完成後堀川の水中部分になる所が完成しました。来月には仮締切を撤去します
2024年7月

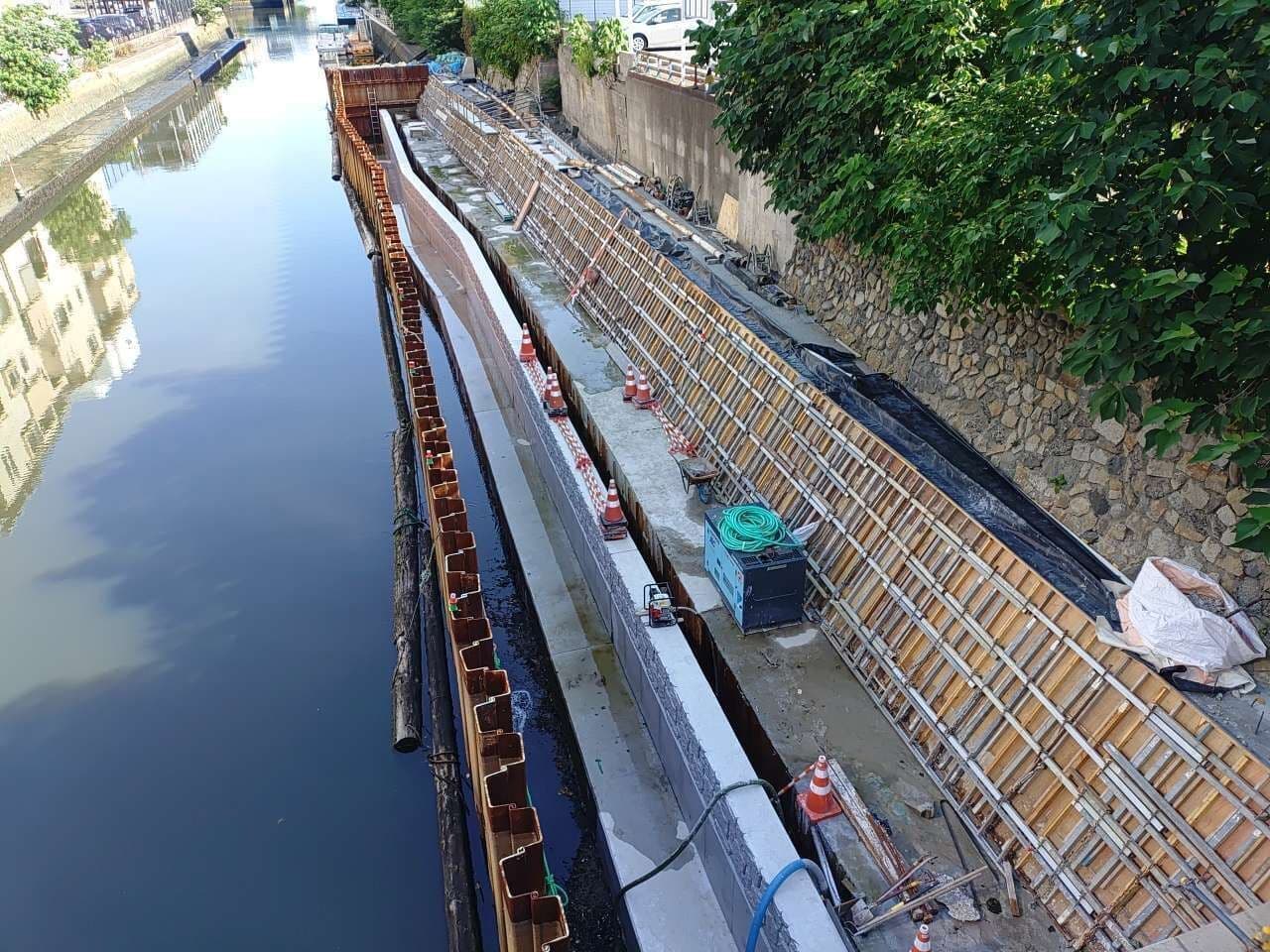

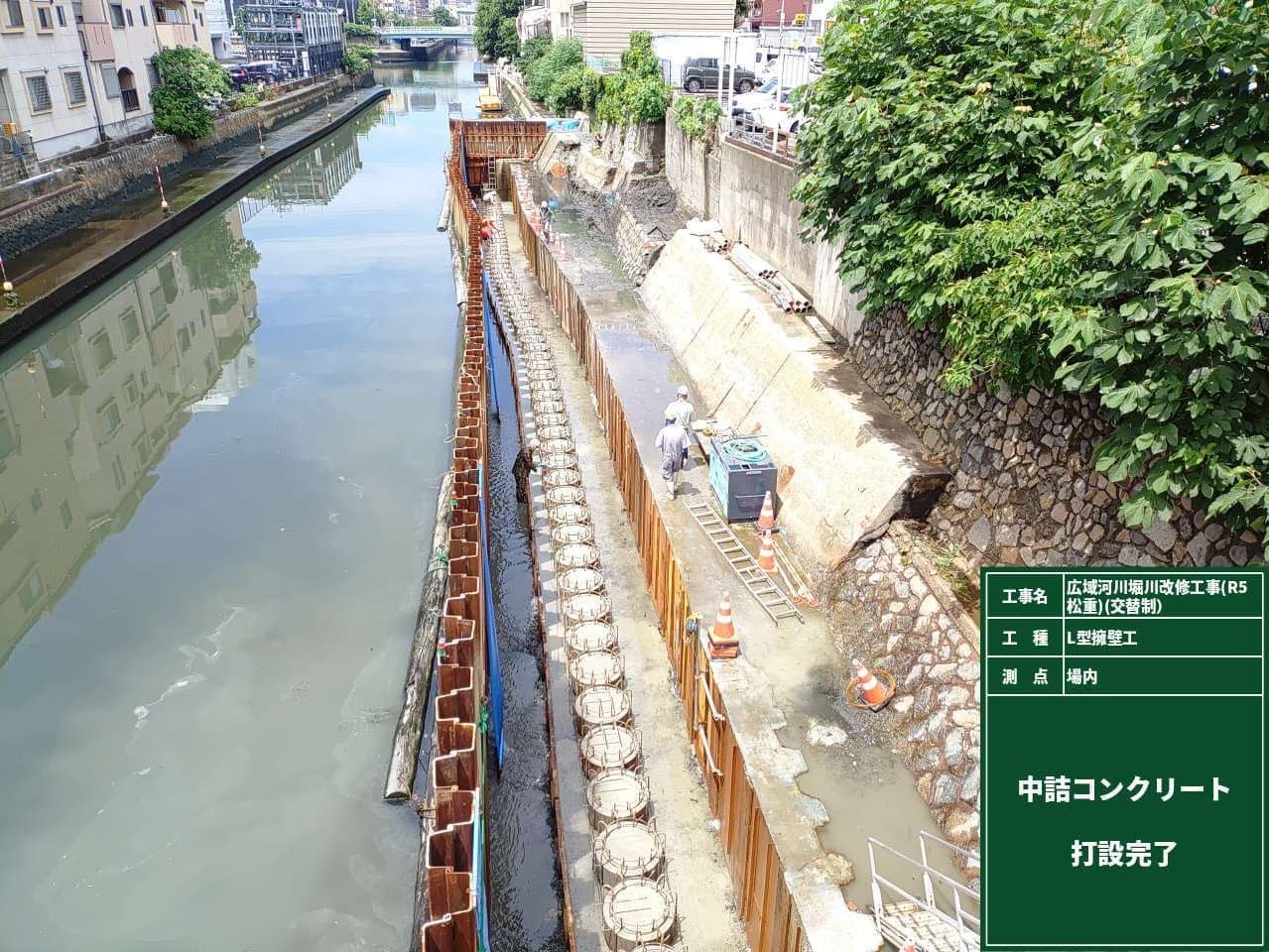

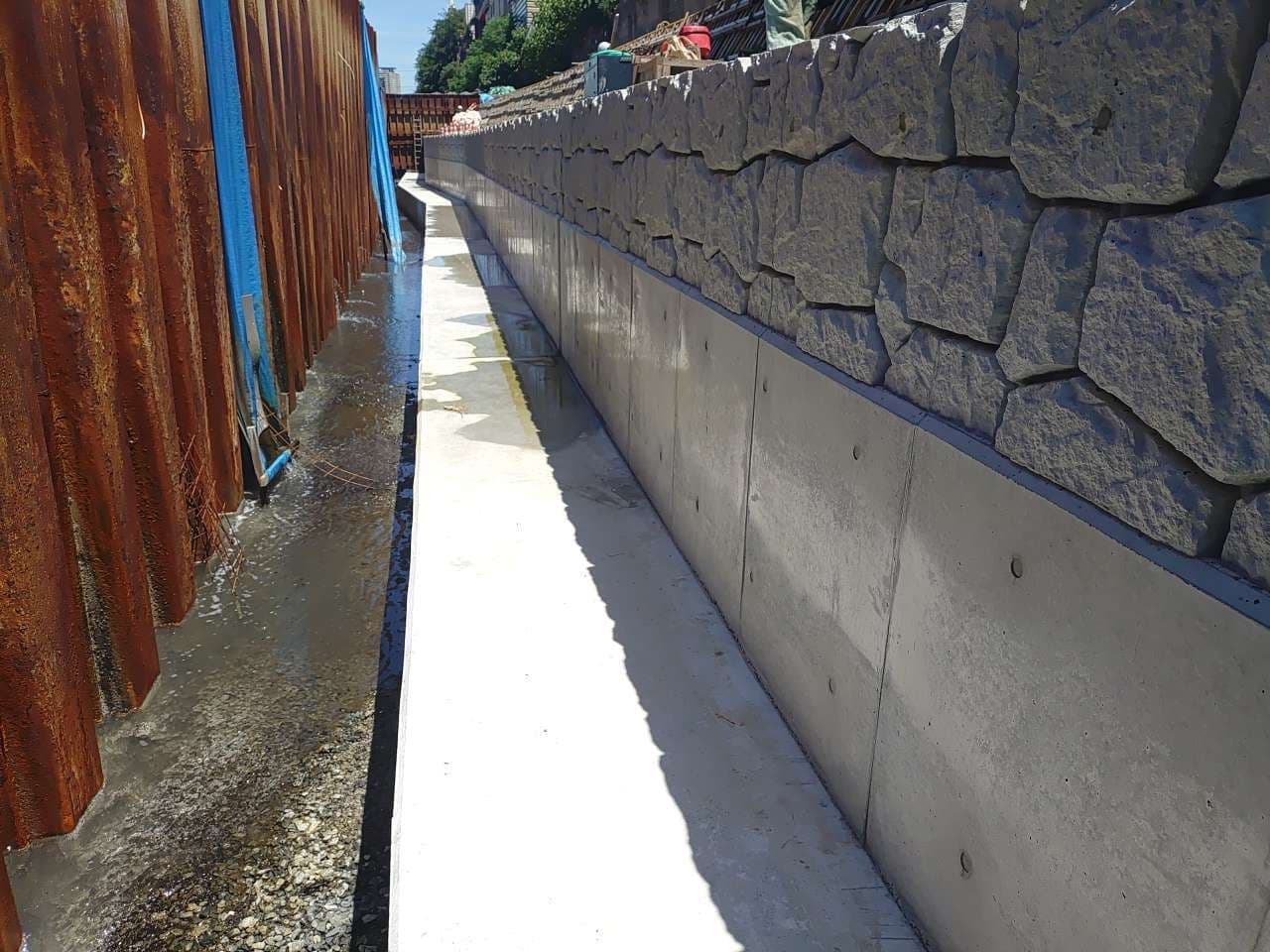

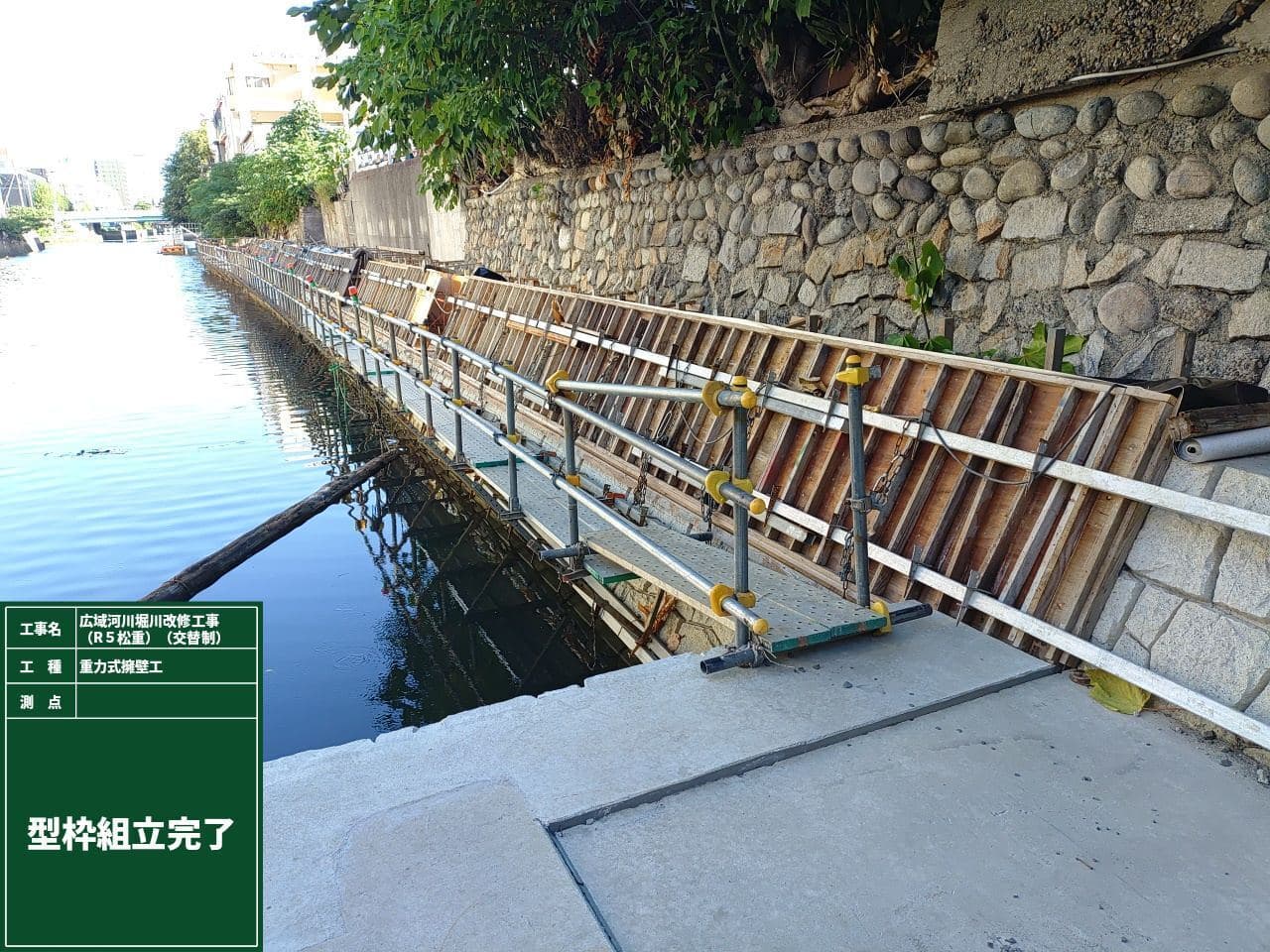

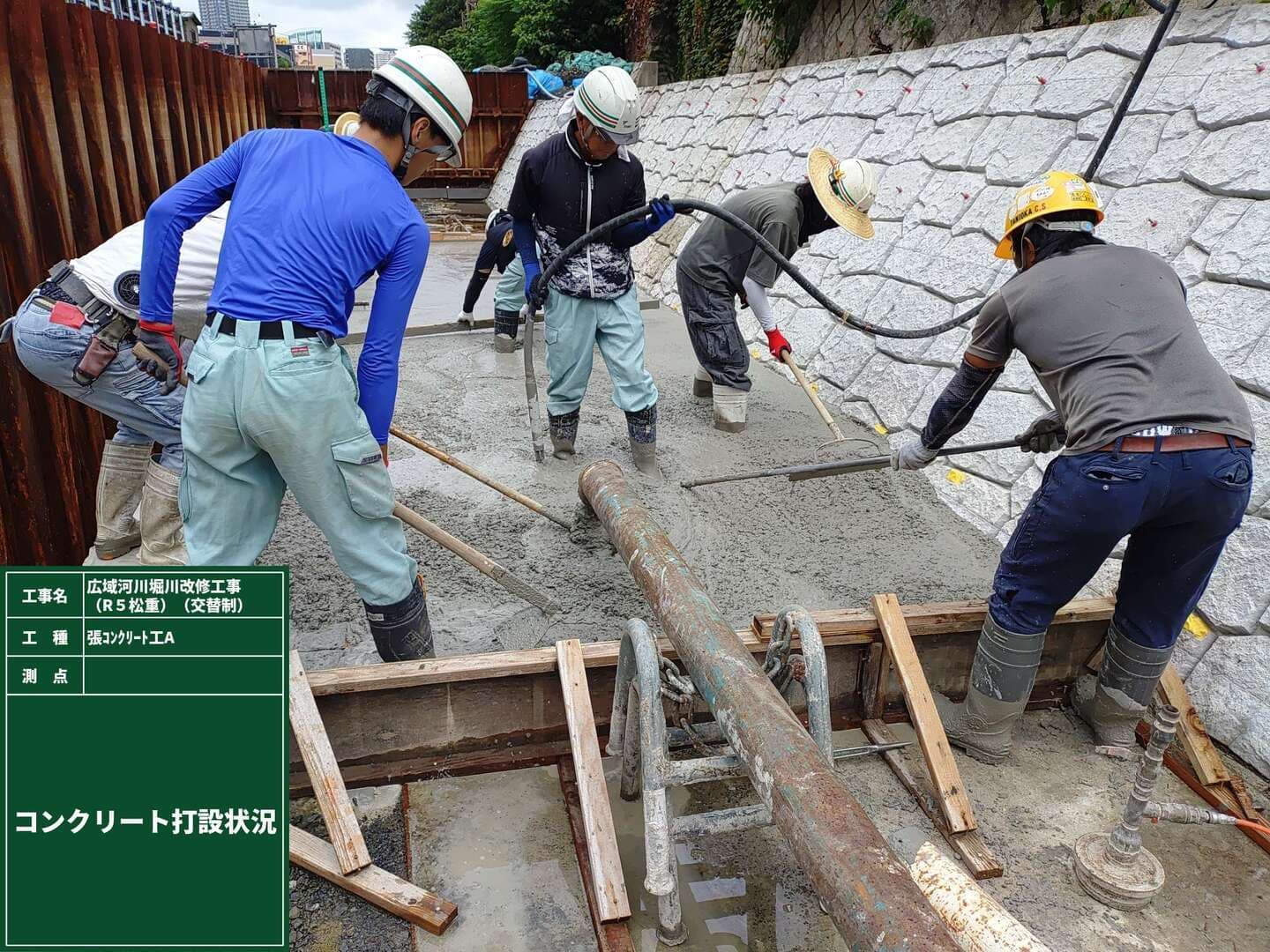

L型擁壁が完成し、張コンクリート工のもたれ擁壁の施工を進めています。
2024年6月

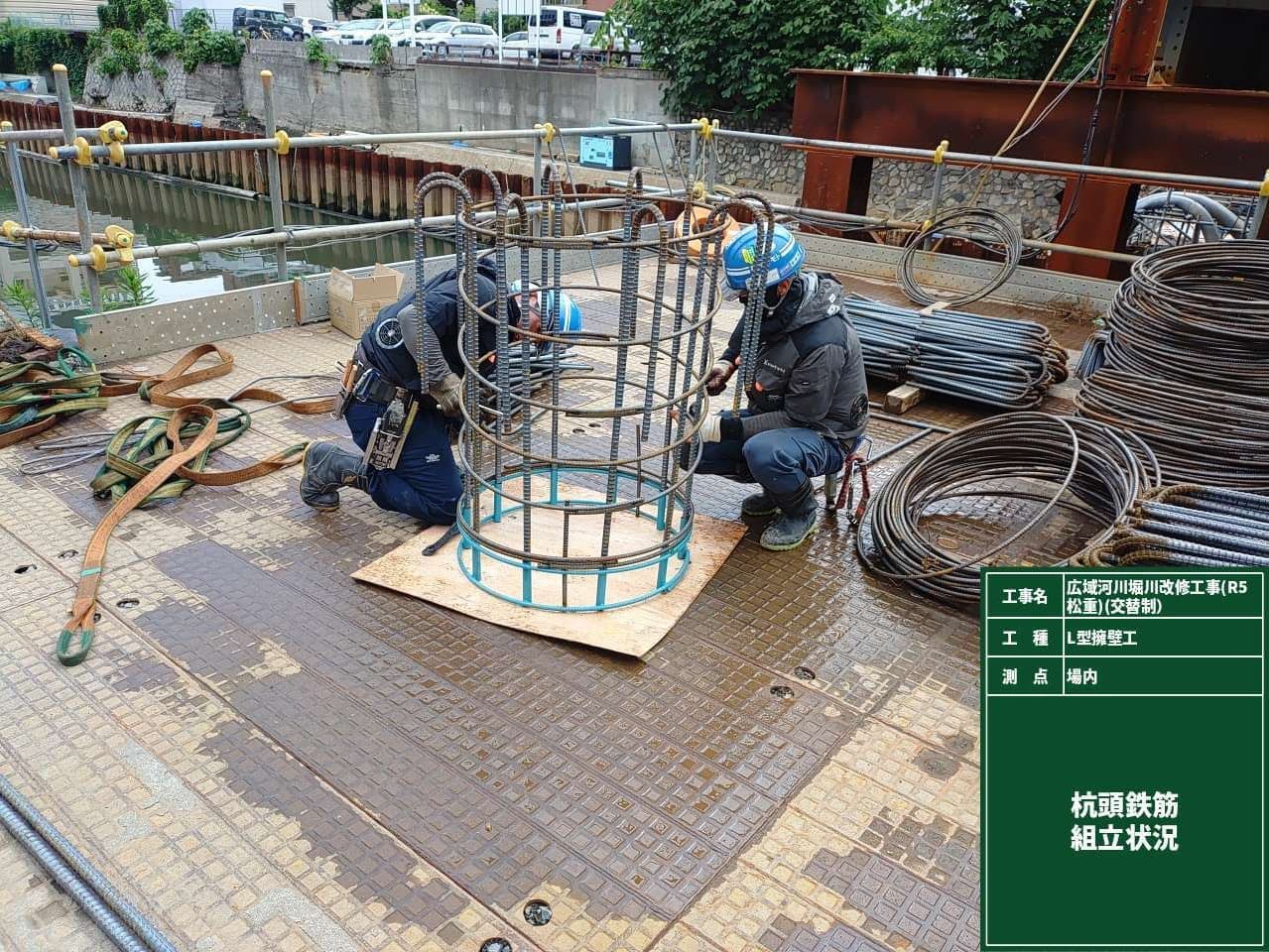

圧入した鋼管に杭頭処理を行い、擁壁の準備を行います。

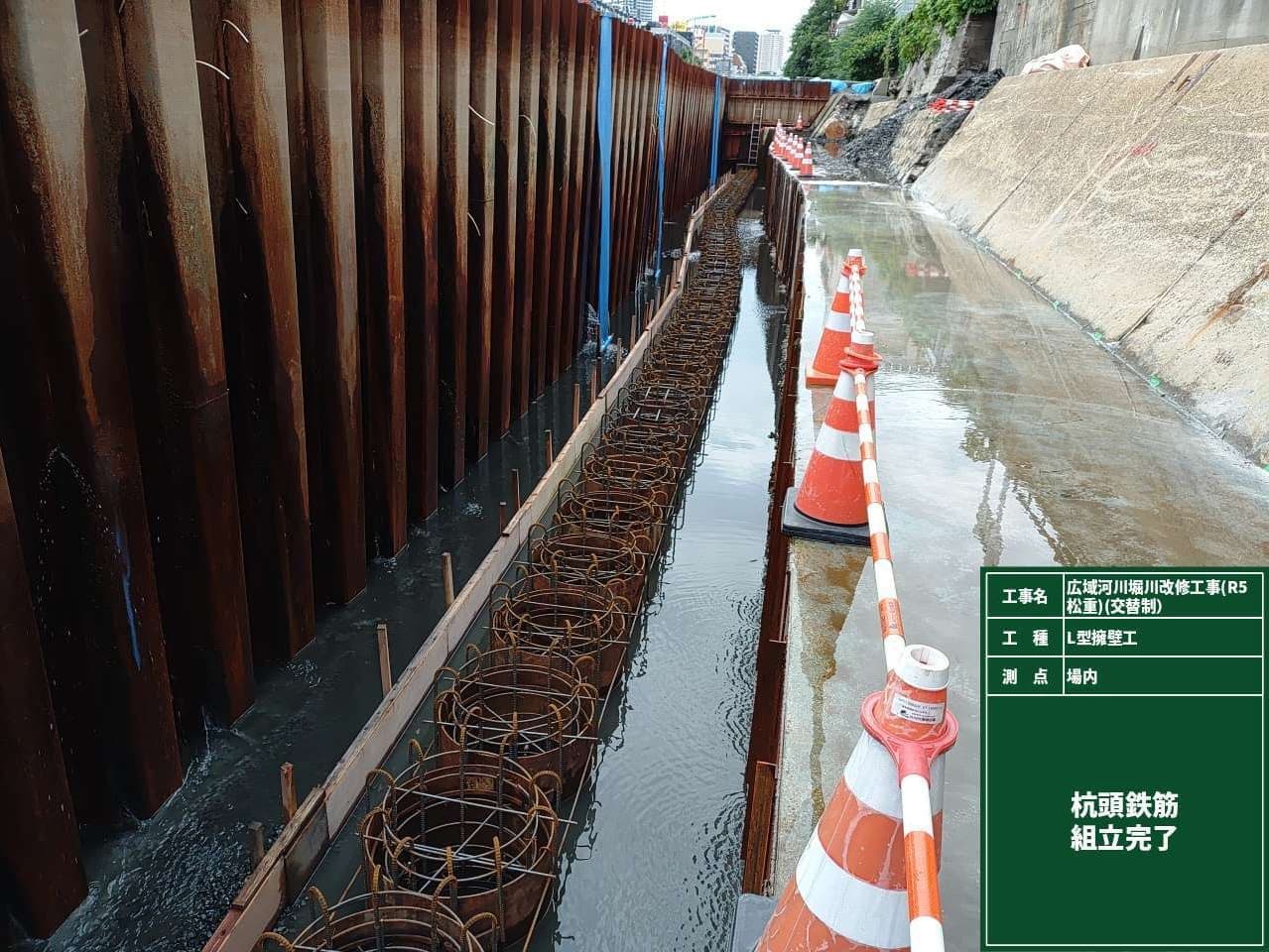

鋼管内に設置する鉄筋を組んでいます。
鋼管内に設置する鉄筋の組み立てが完了しました。

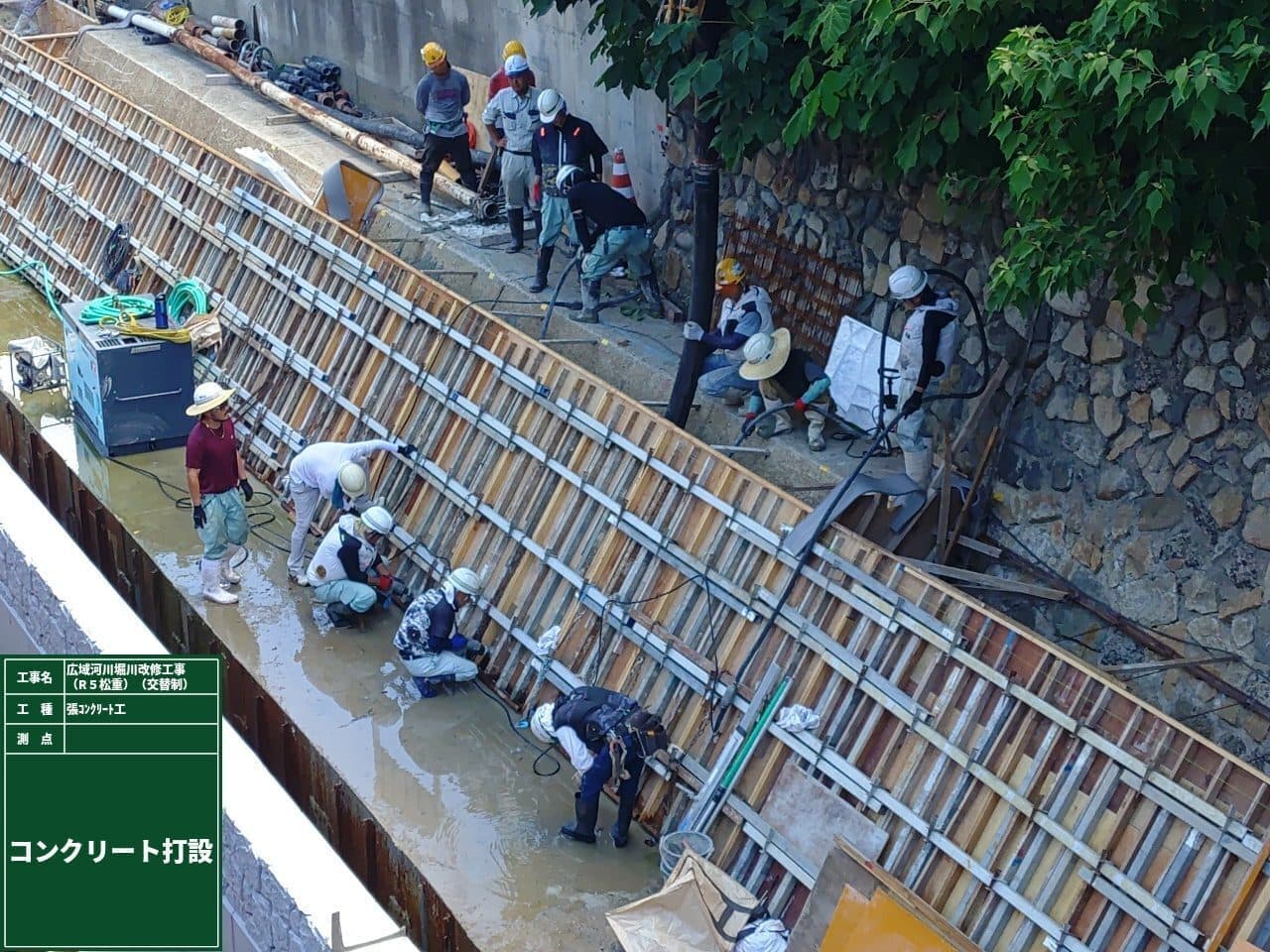

鋼管内にコンクリートを打設しました。
2024年5月
既設護岸を撤去し、施工範囲の掘削を行っていきます。

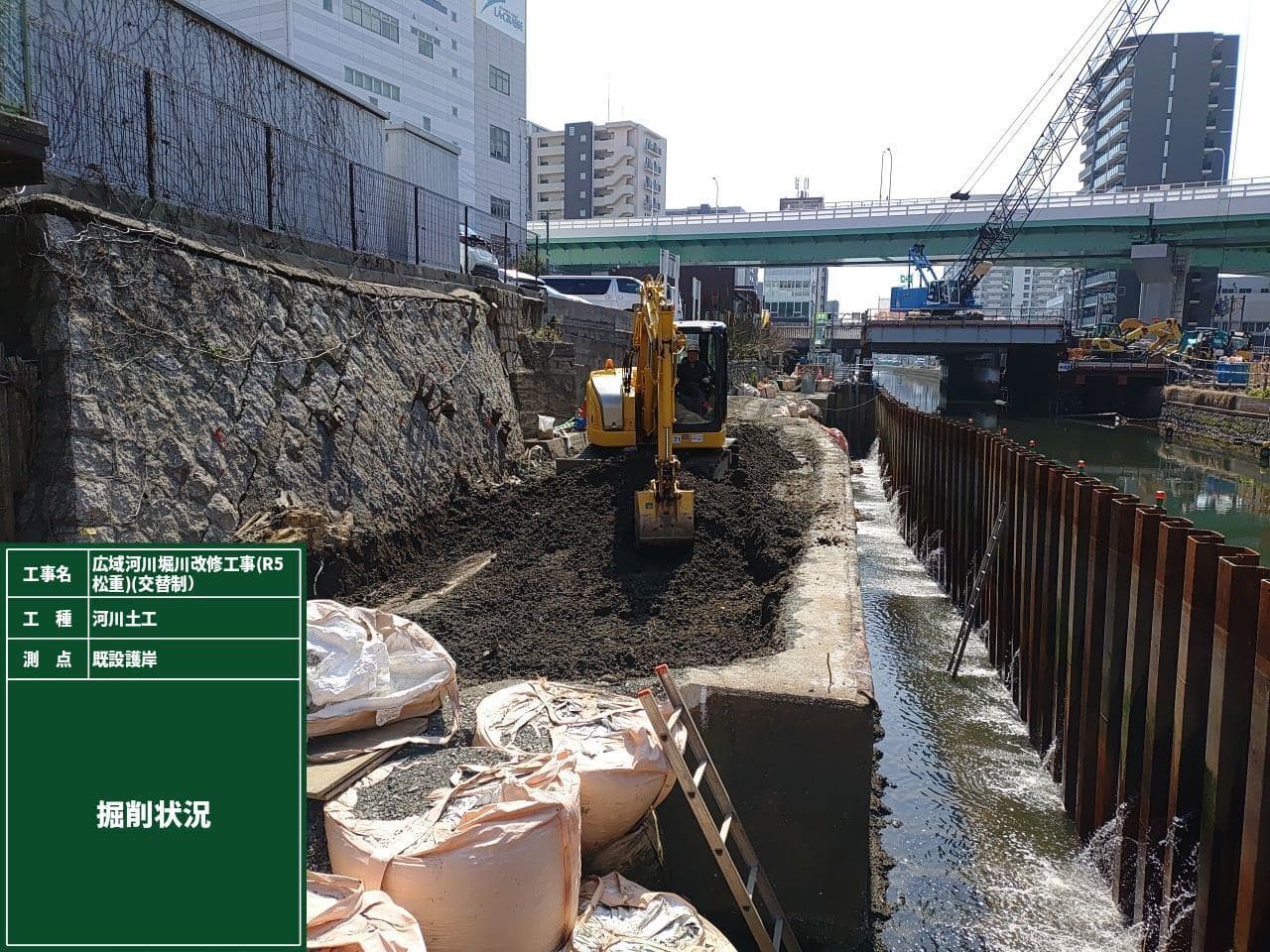

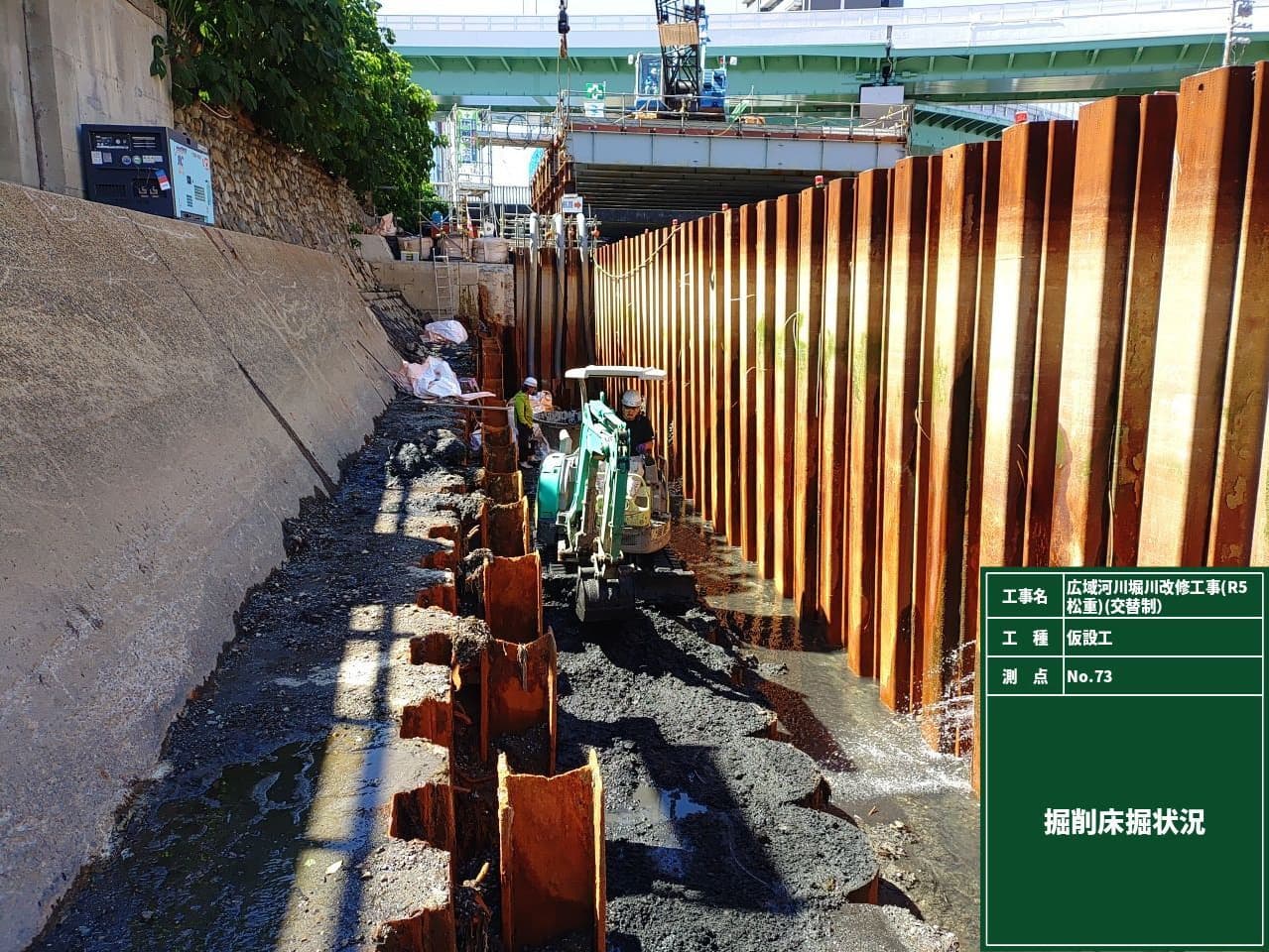

施工範囲の掘削を行っています。
掘削途中の状況です。

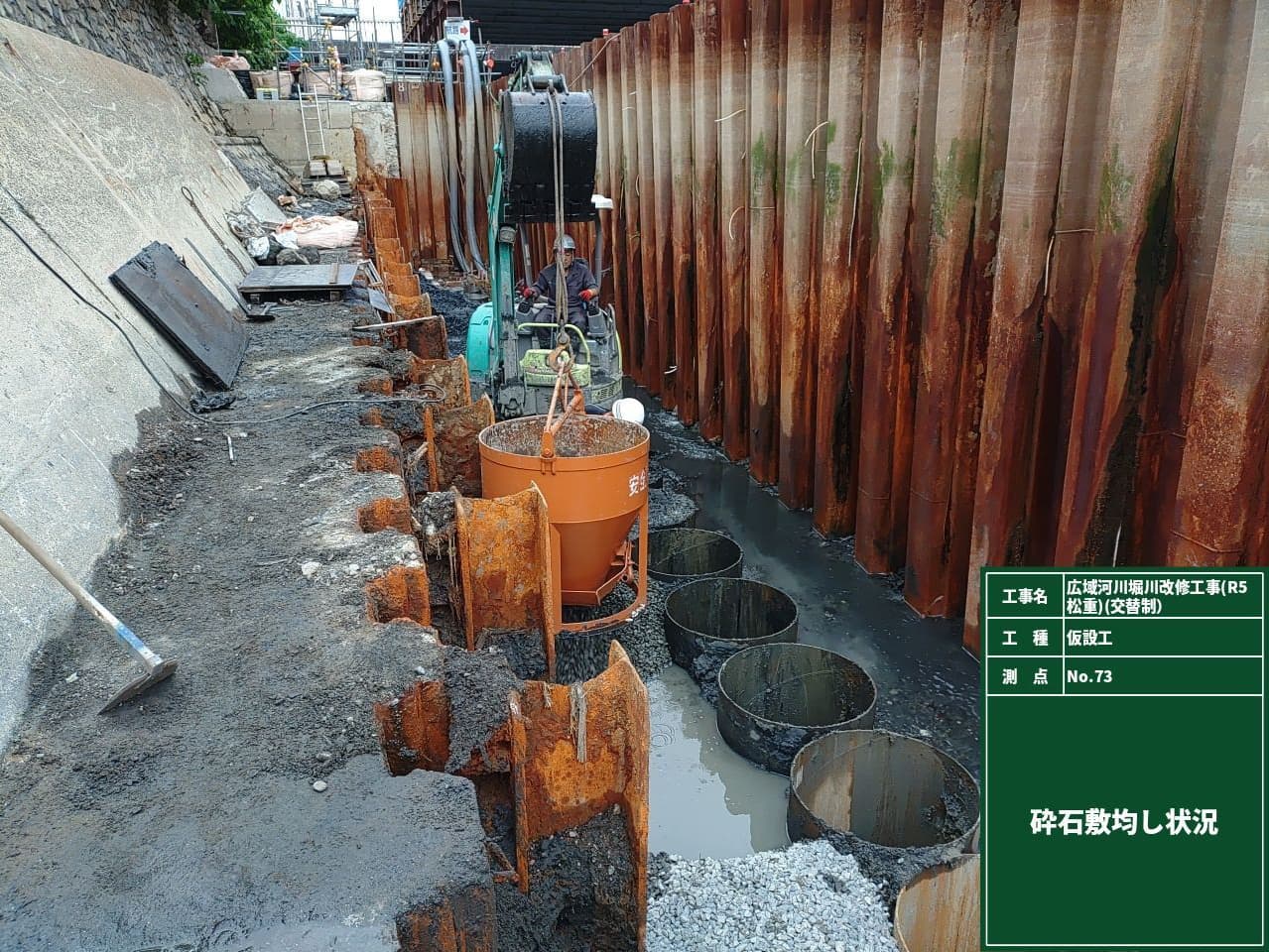

掘削した施工箇所の整地を行っています。
2024年4月
引き続き既設護岸の取壊しと新設護岸設置準備を行っていきます。

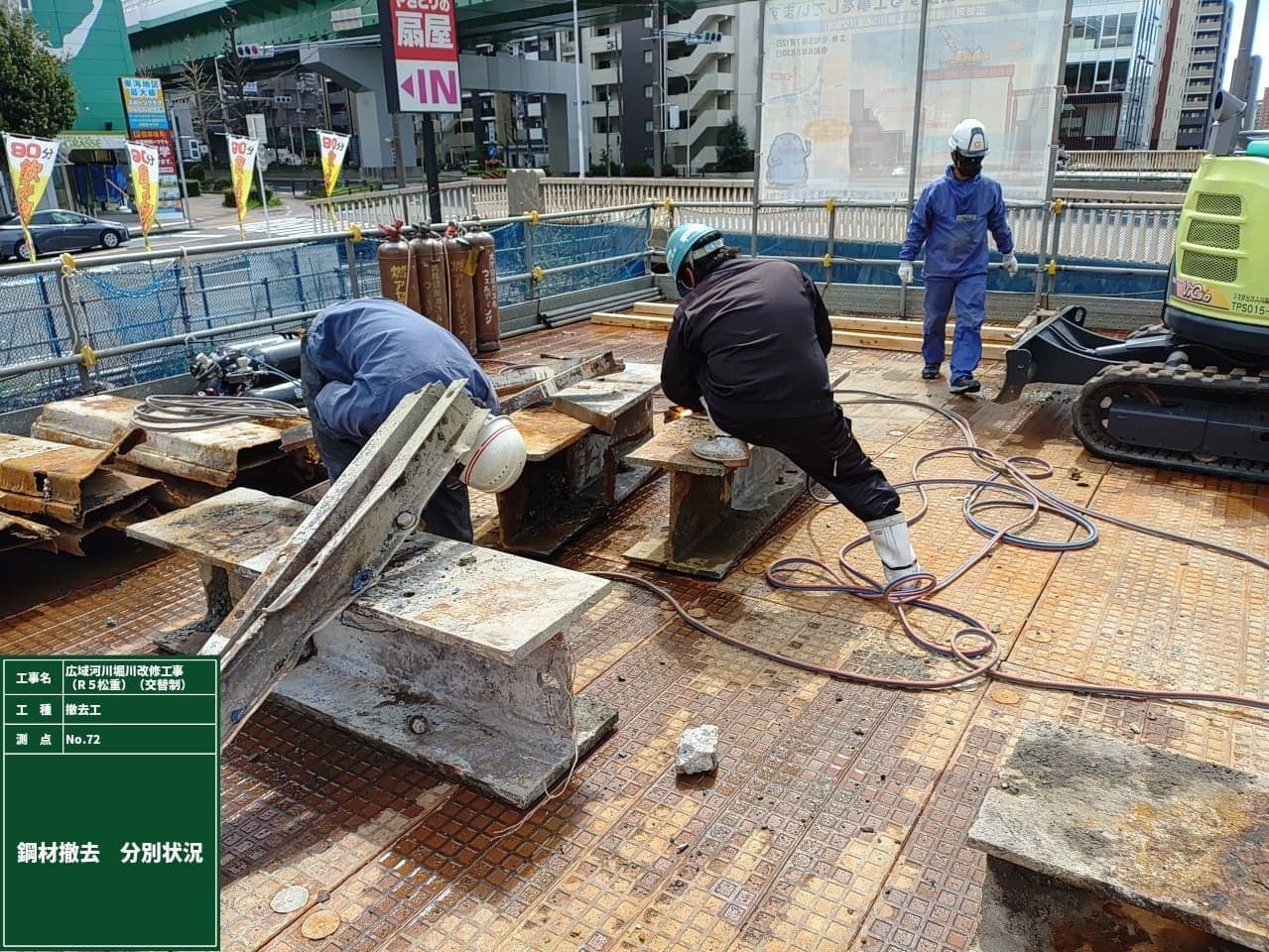

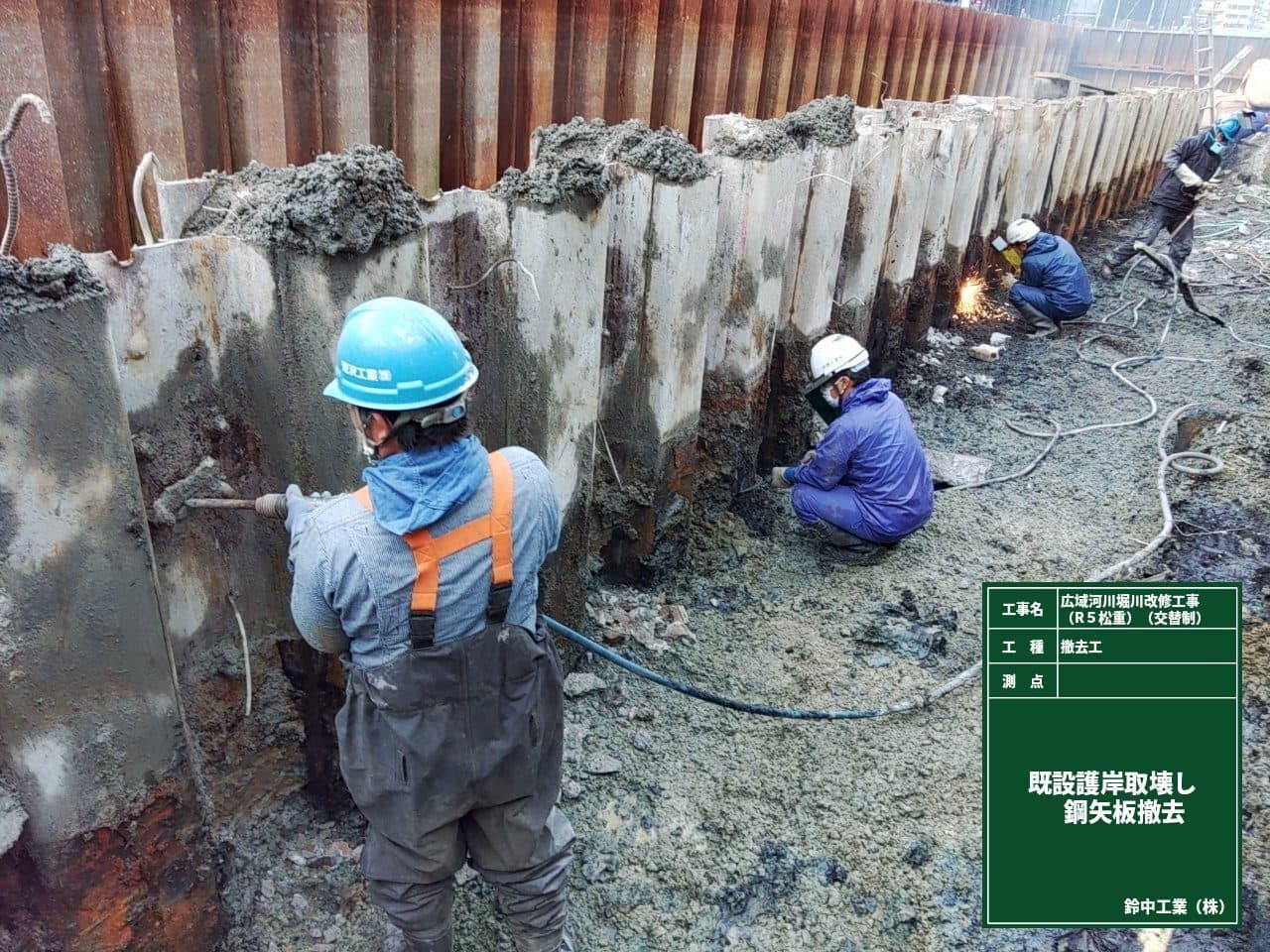

既設護岸の鋼材部を解体しています。
2024年3月

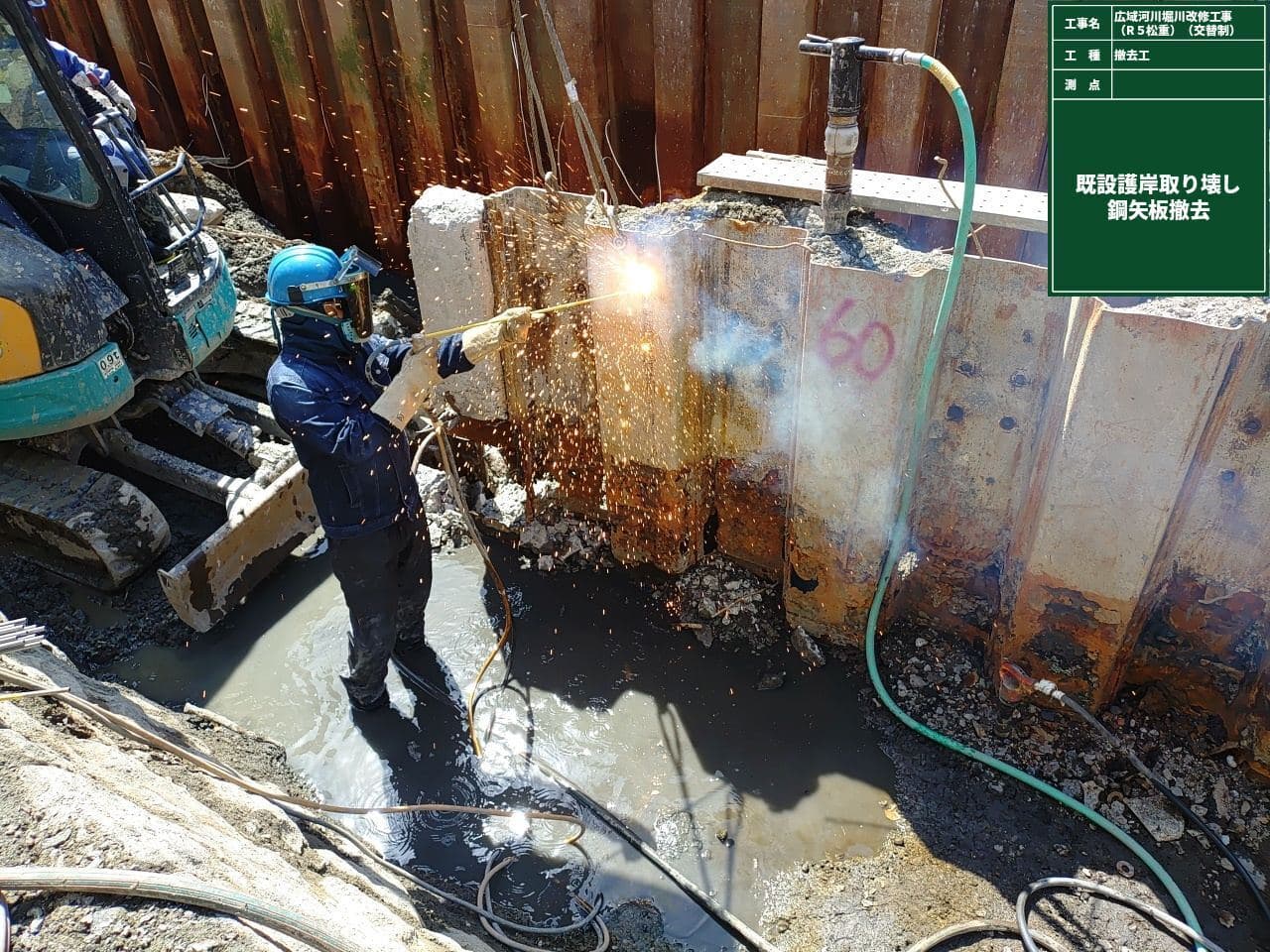

既設護岸の取壊しと掘削を行っていきます。
既設護岸裏込め部を掘削しています。

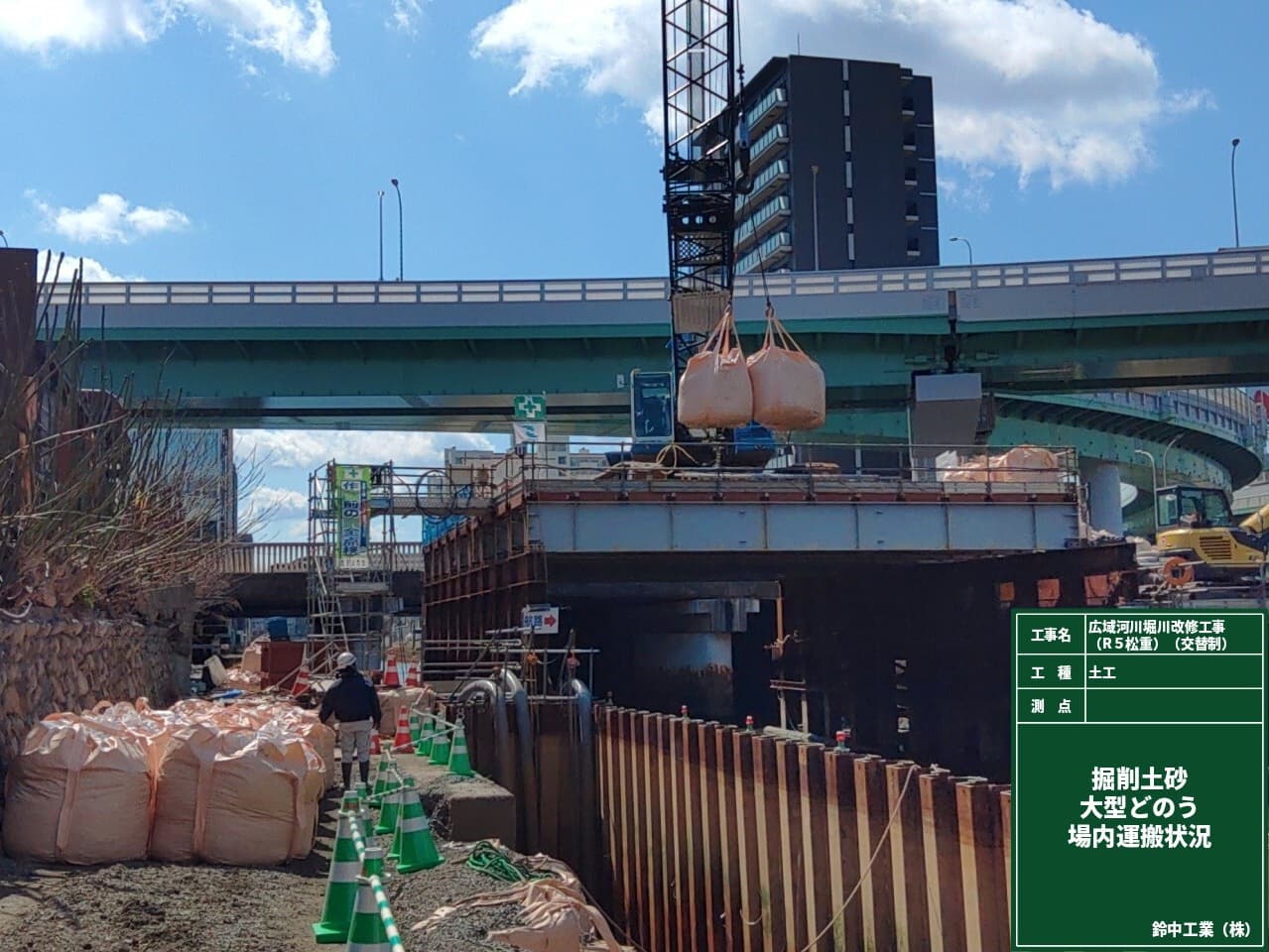

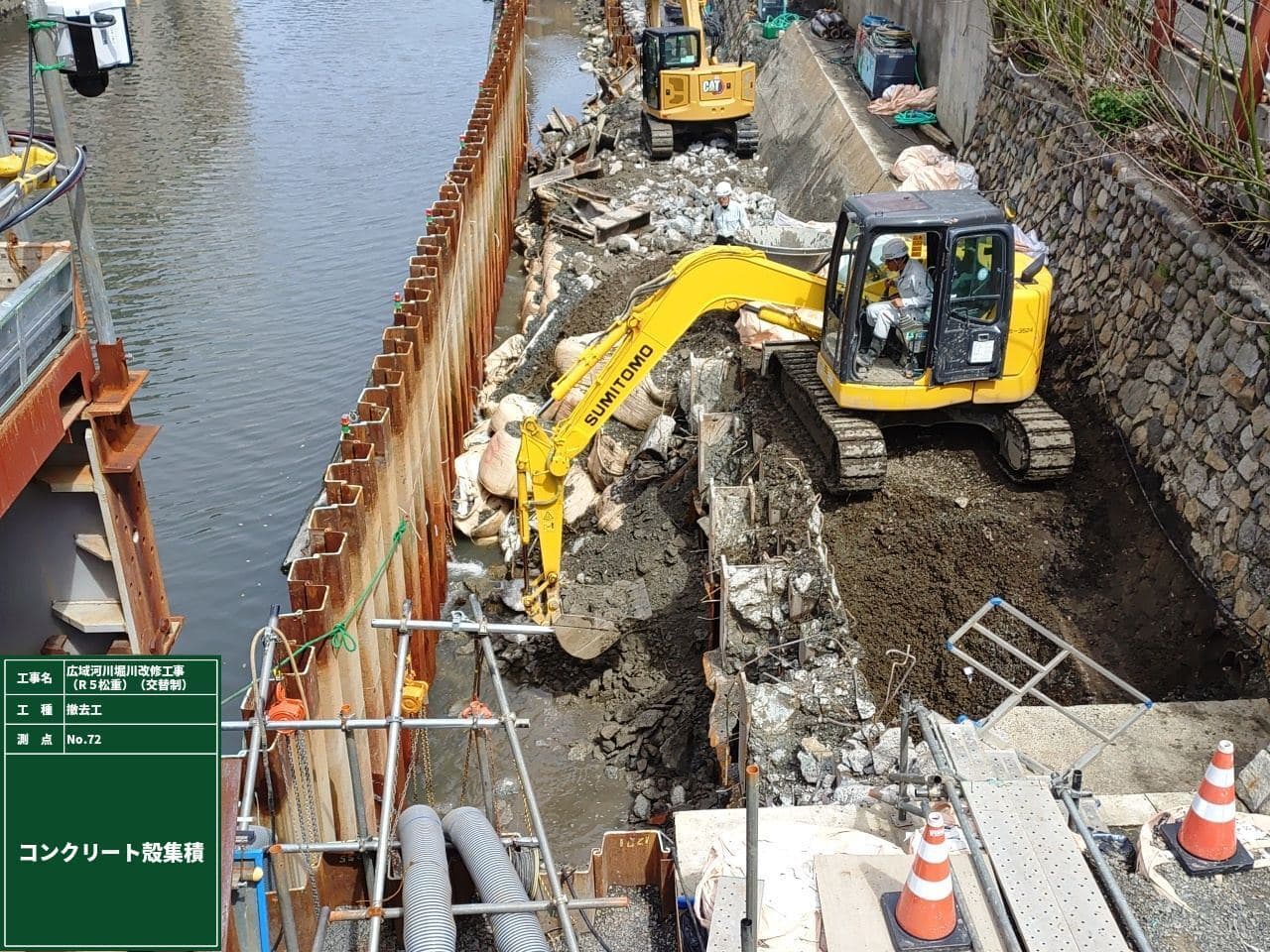

掘削した土砂を搬出しています。
2024年2月

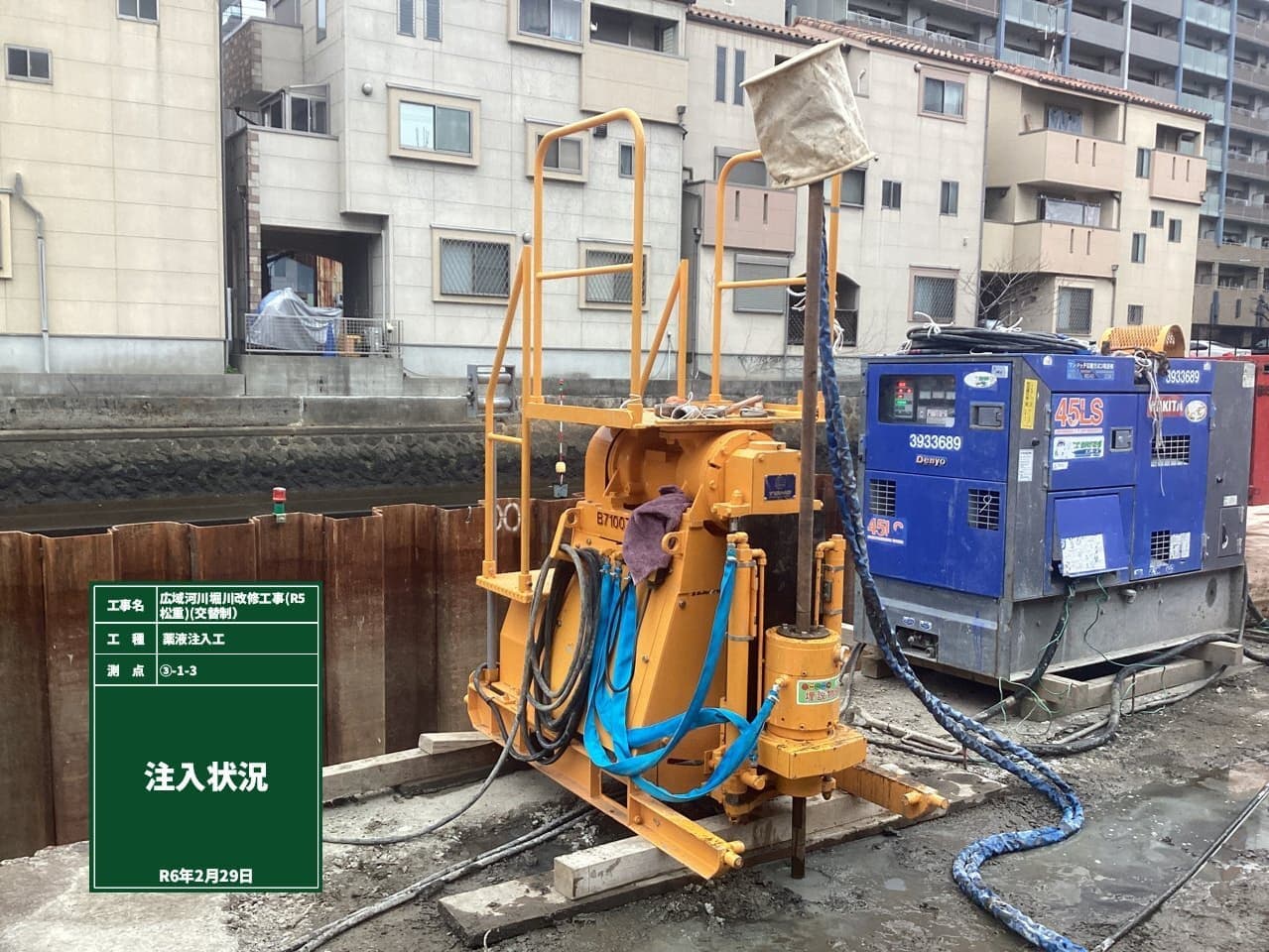

仮締切内の水替を行うにあたって、現況地盤の止水性を高めるため、薬液注入を行います。

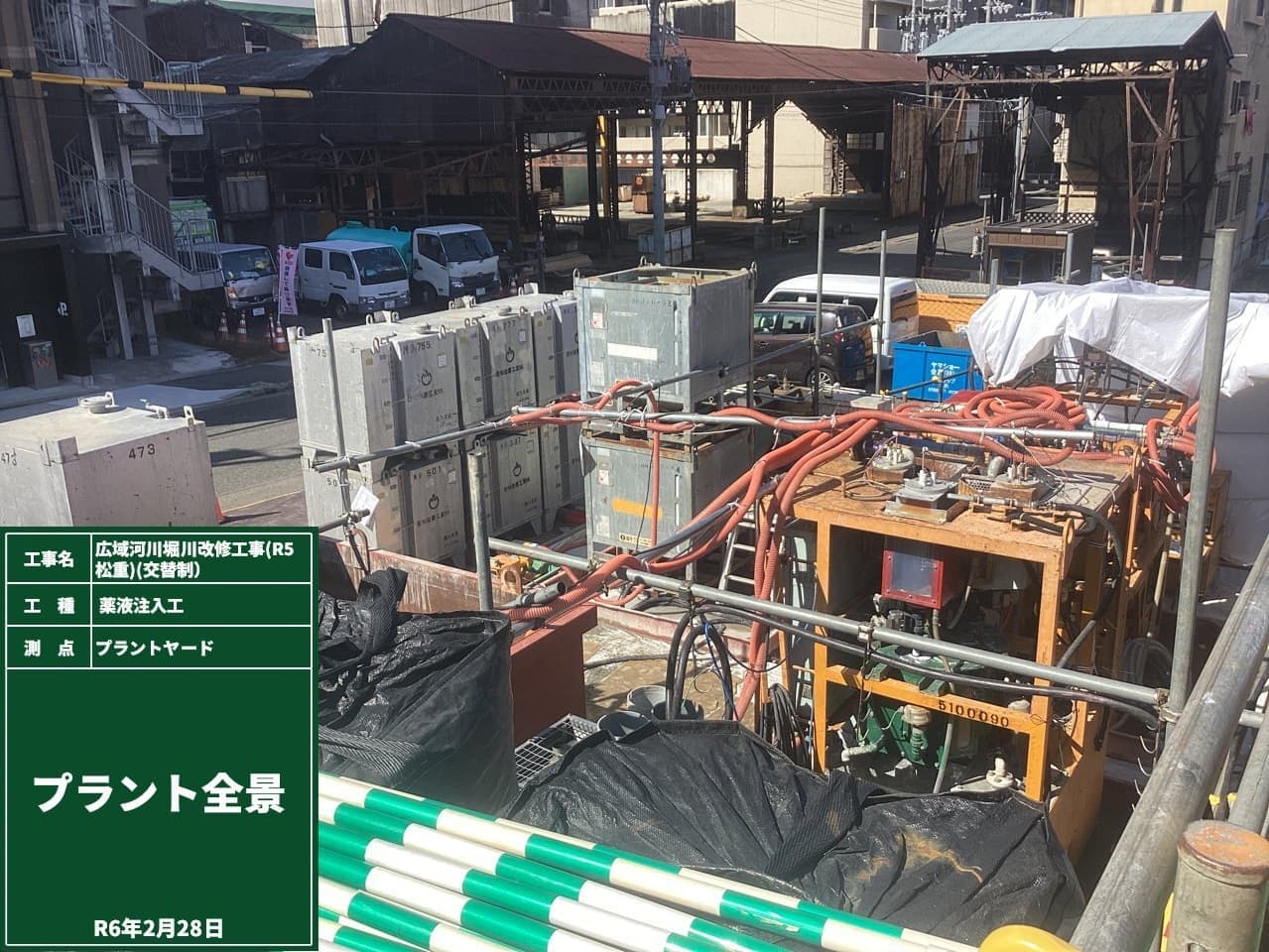

注入プラントの設置
薬液注入状況
現況地盤の空隙に注入充填後、右のビーカー内のように硬化することで止水性を高めます。
2024年1月

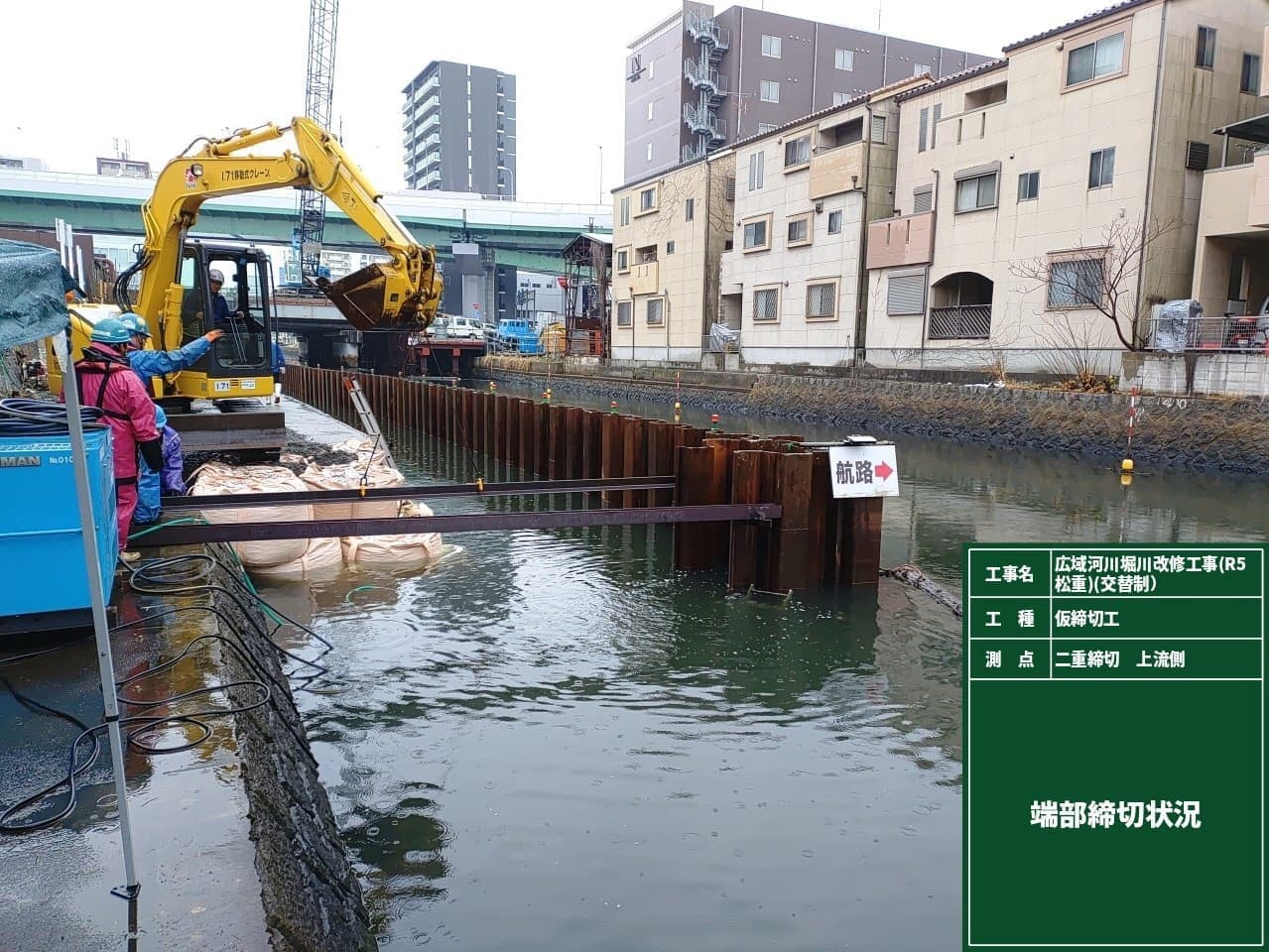

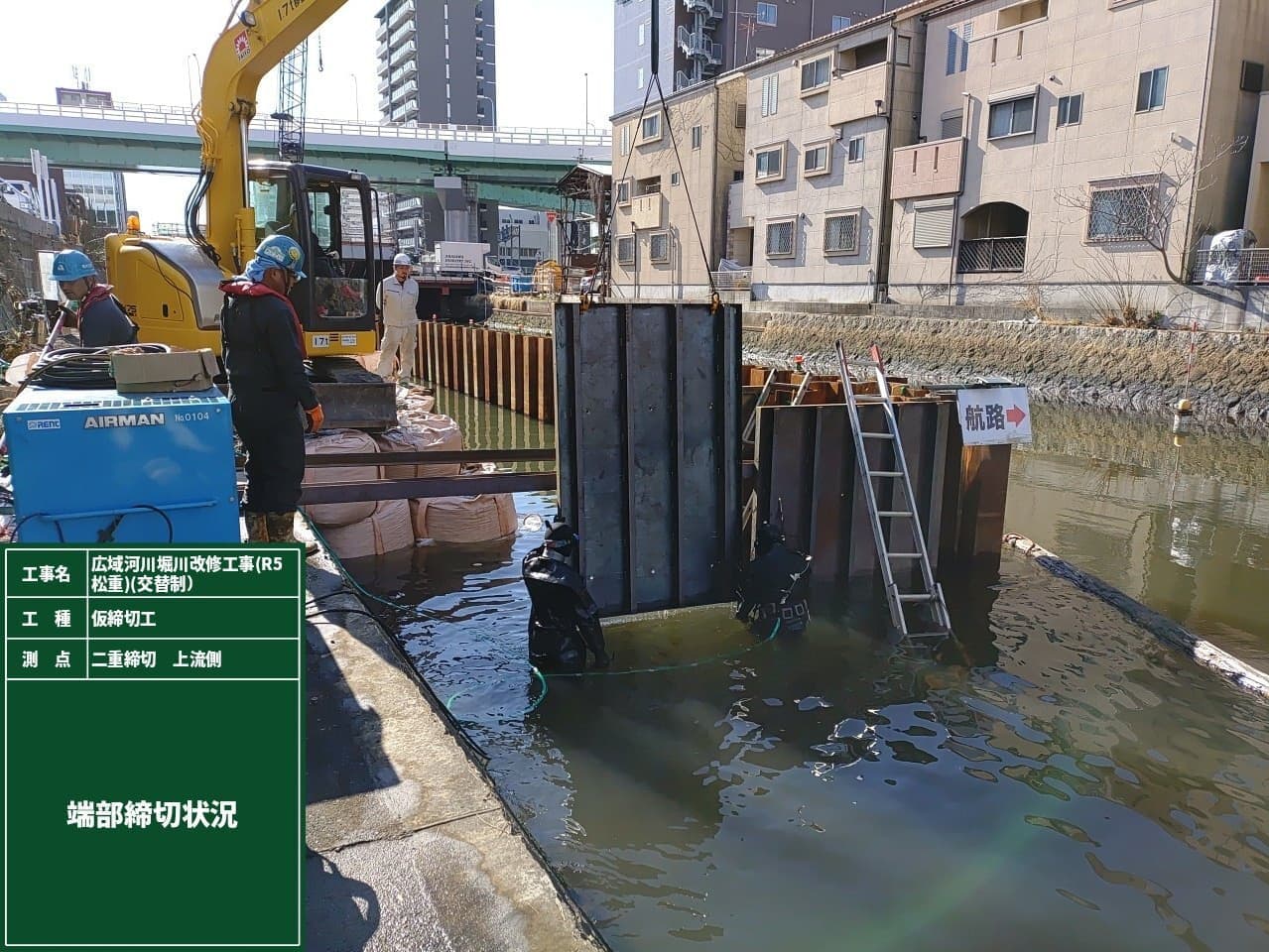

既設護岸があり、端部については完全に締切れていないため、鋼板を設置して締切を行います。
鋼板の支持材としてH形鋼を設置

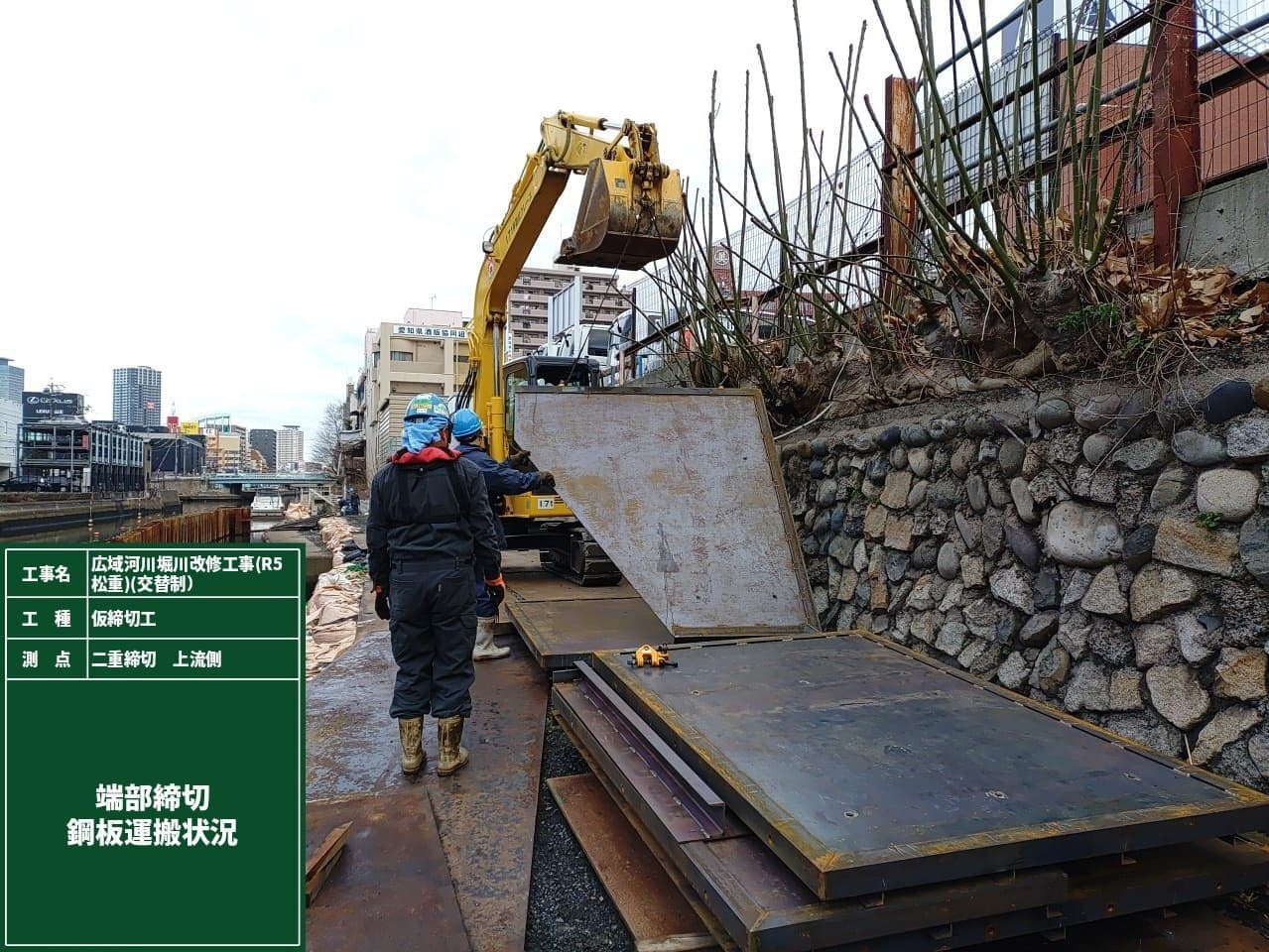

工場加工した鋼板
鋼板設置

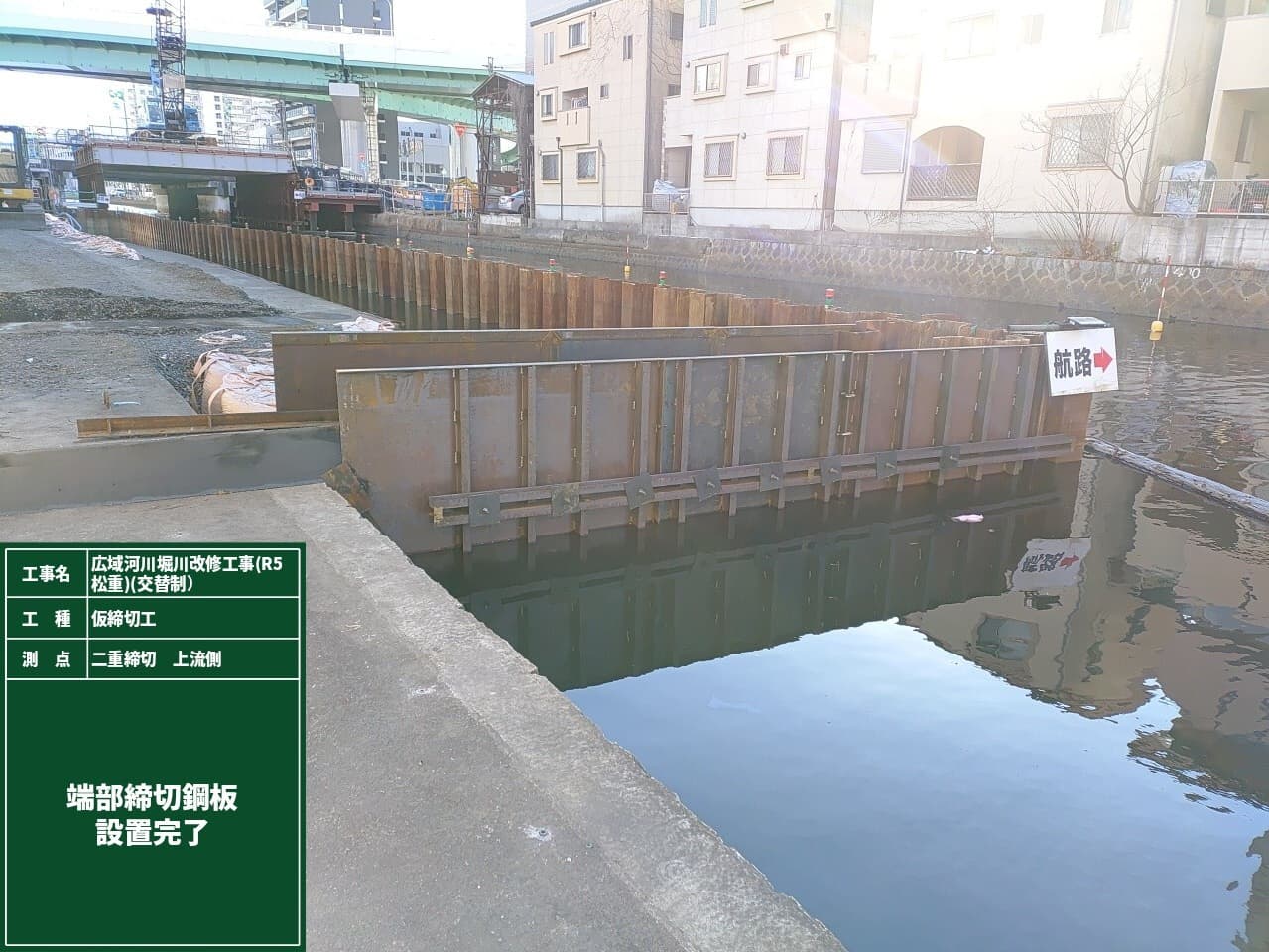

鋼板設置完了

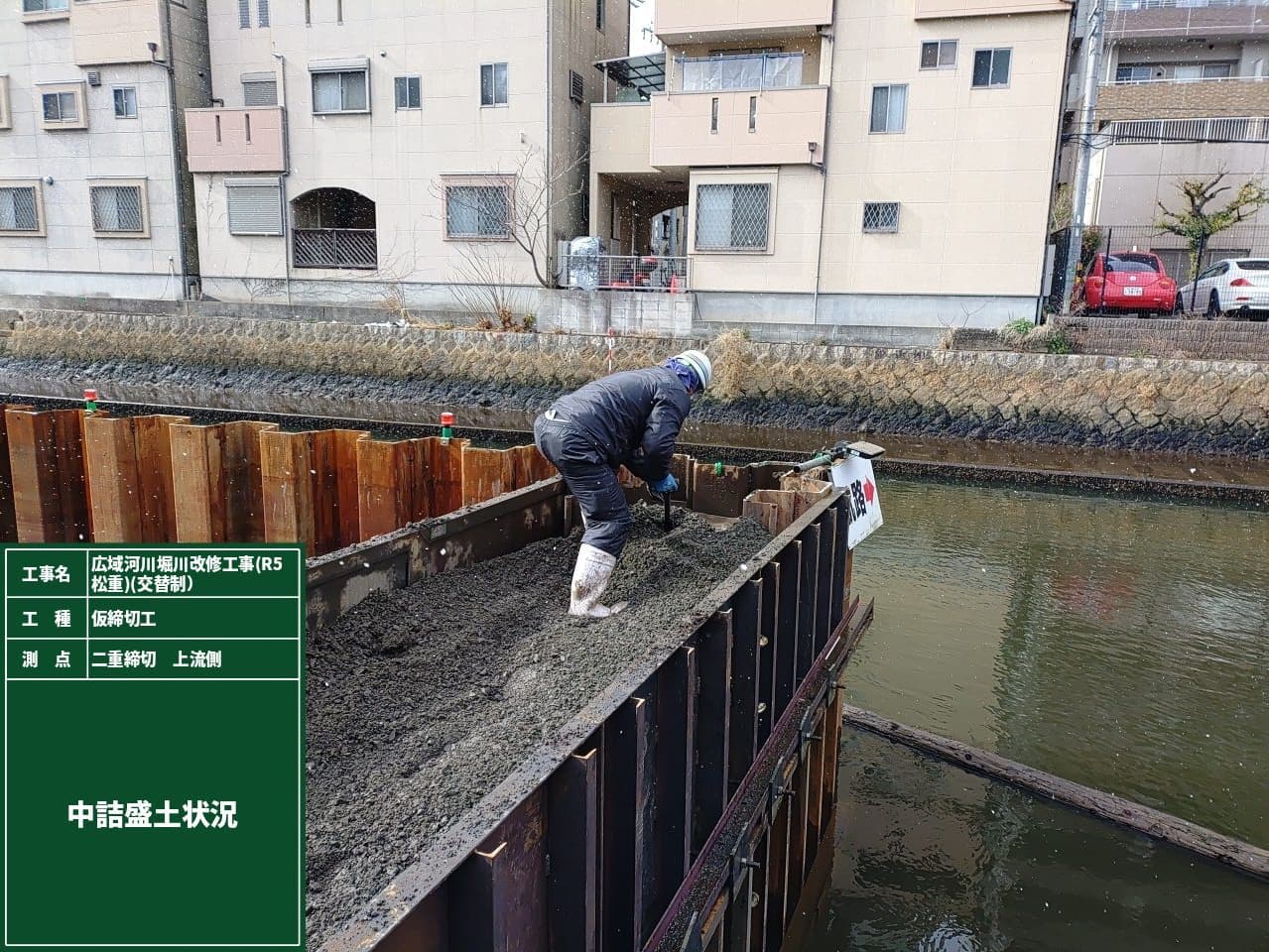

鋼板を設置した内側を砕石にて盛土
重機が届かない所は人力にて施工
2023年12月

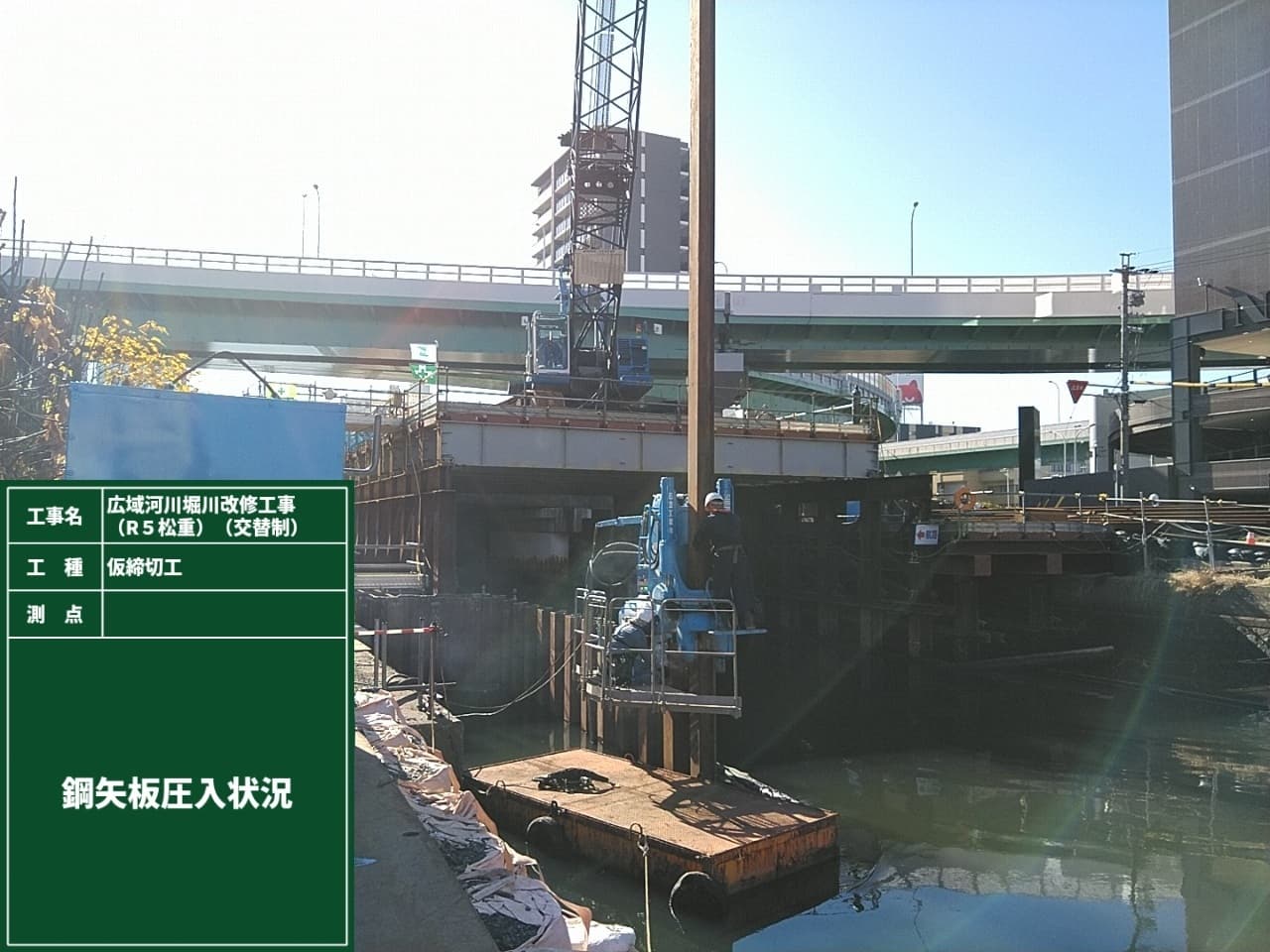

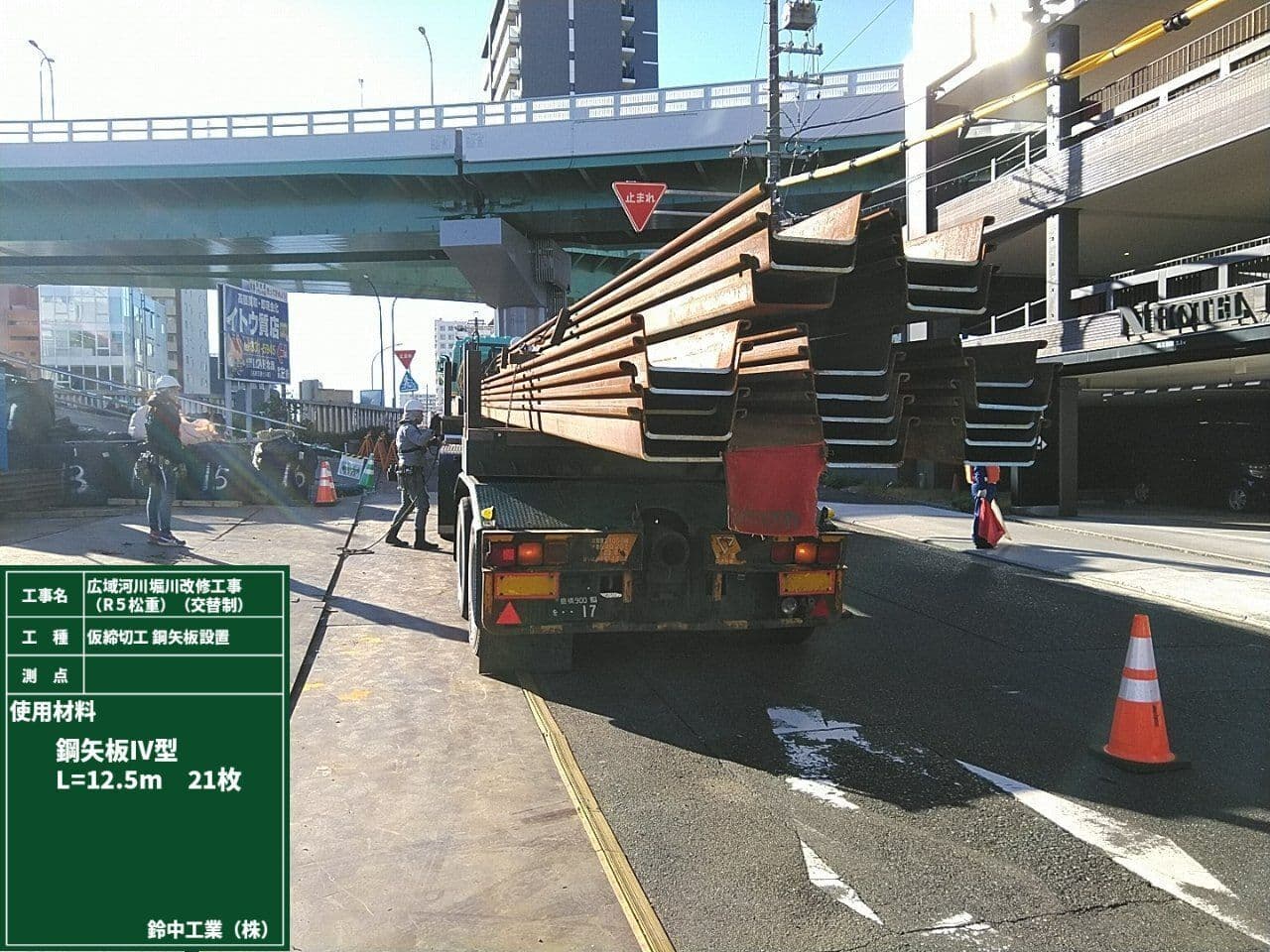

仮締切として、鋼矢板の打設を行っていきます。

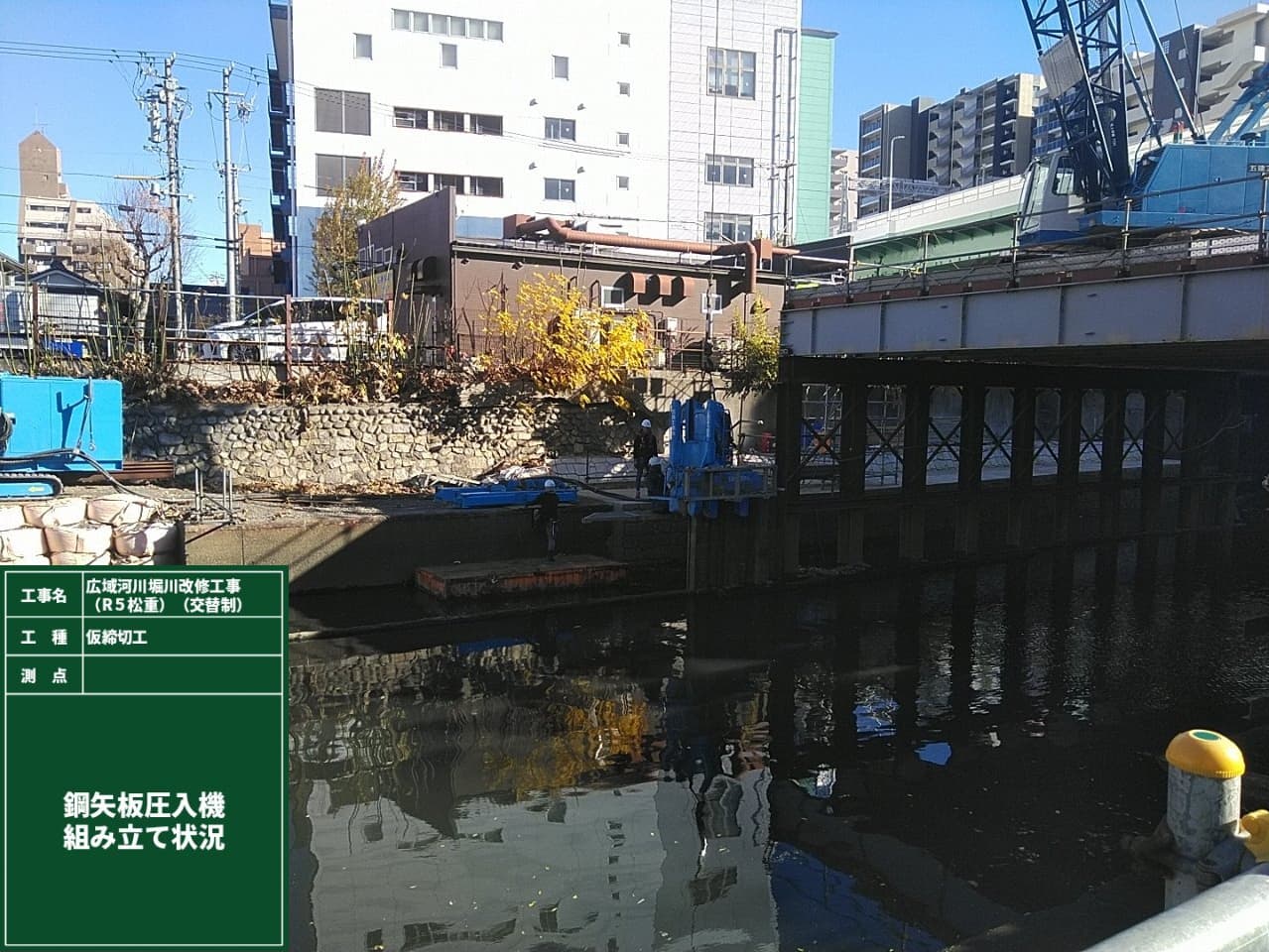

鋼矢板圧入機の組立

施工を進めることで、桟橋上のクレーンから届かなくなるため、打込んだ鋼矢板の上にクランプクレーンを設置します。

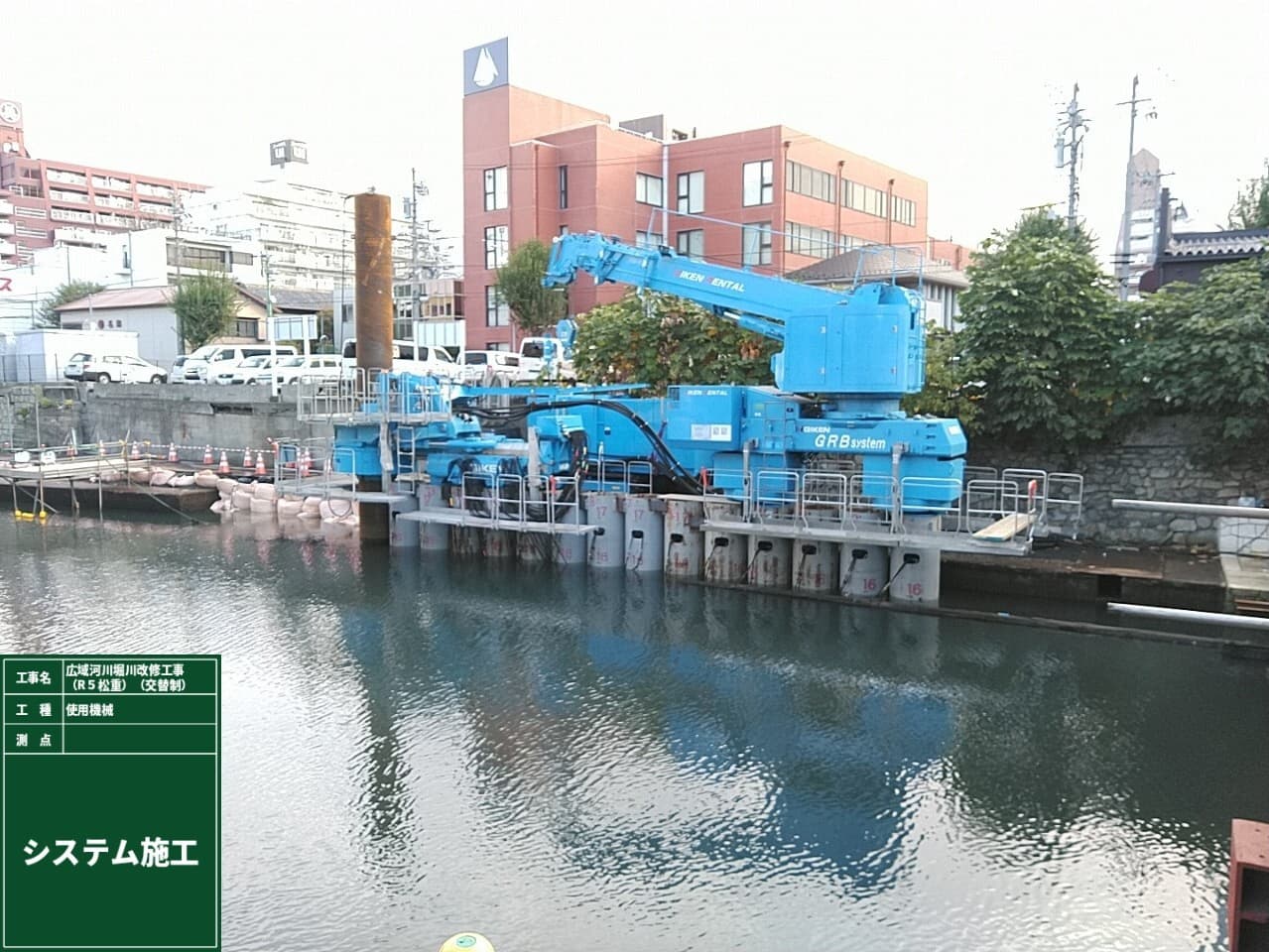

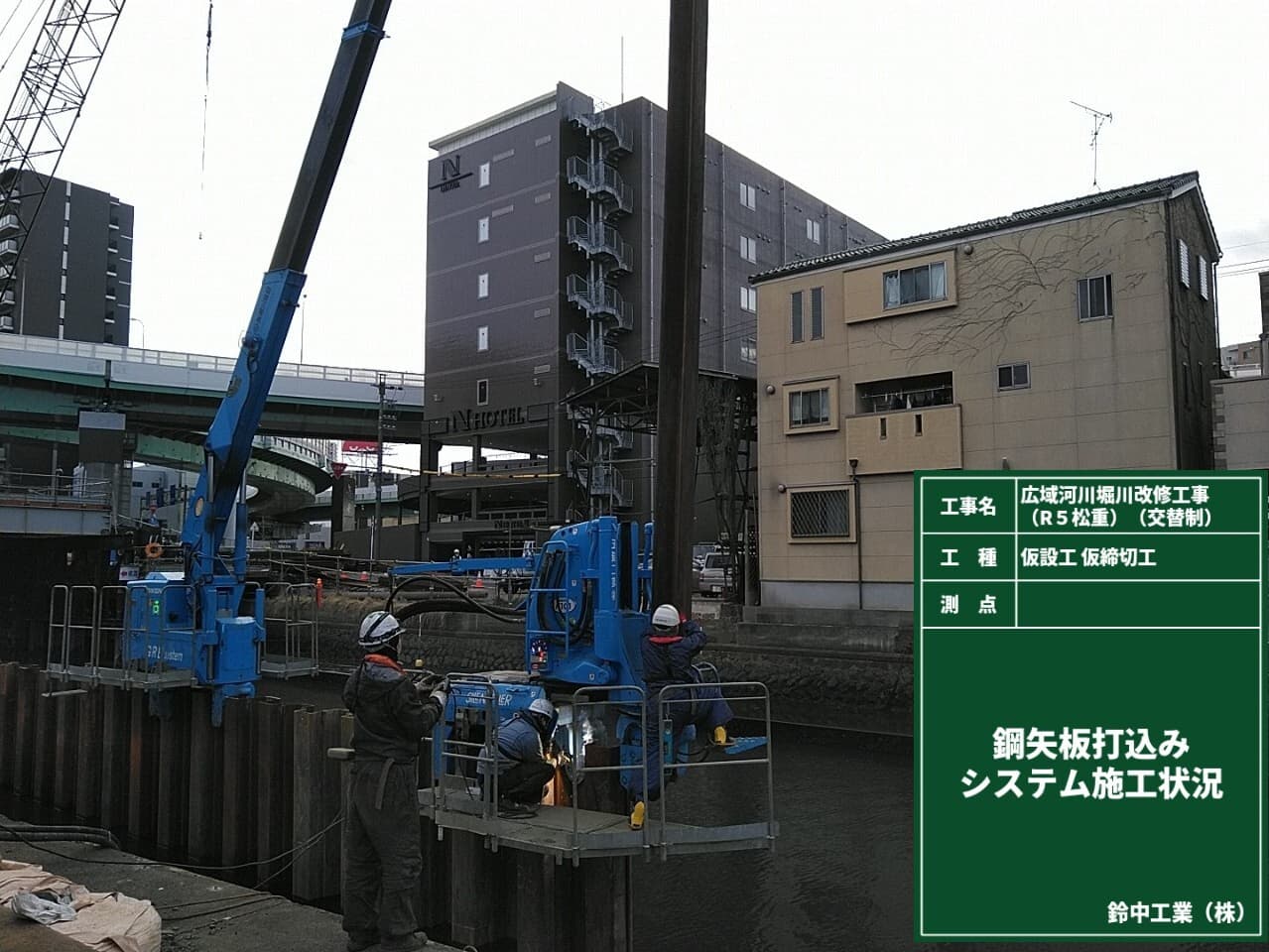

システム施工状況

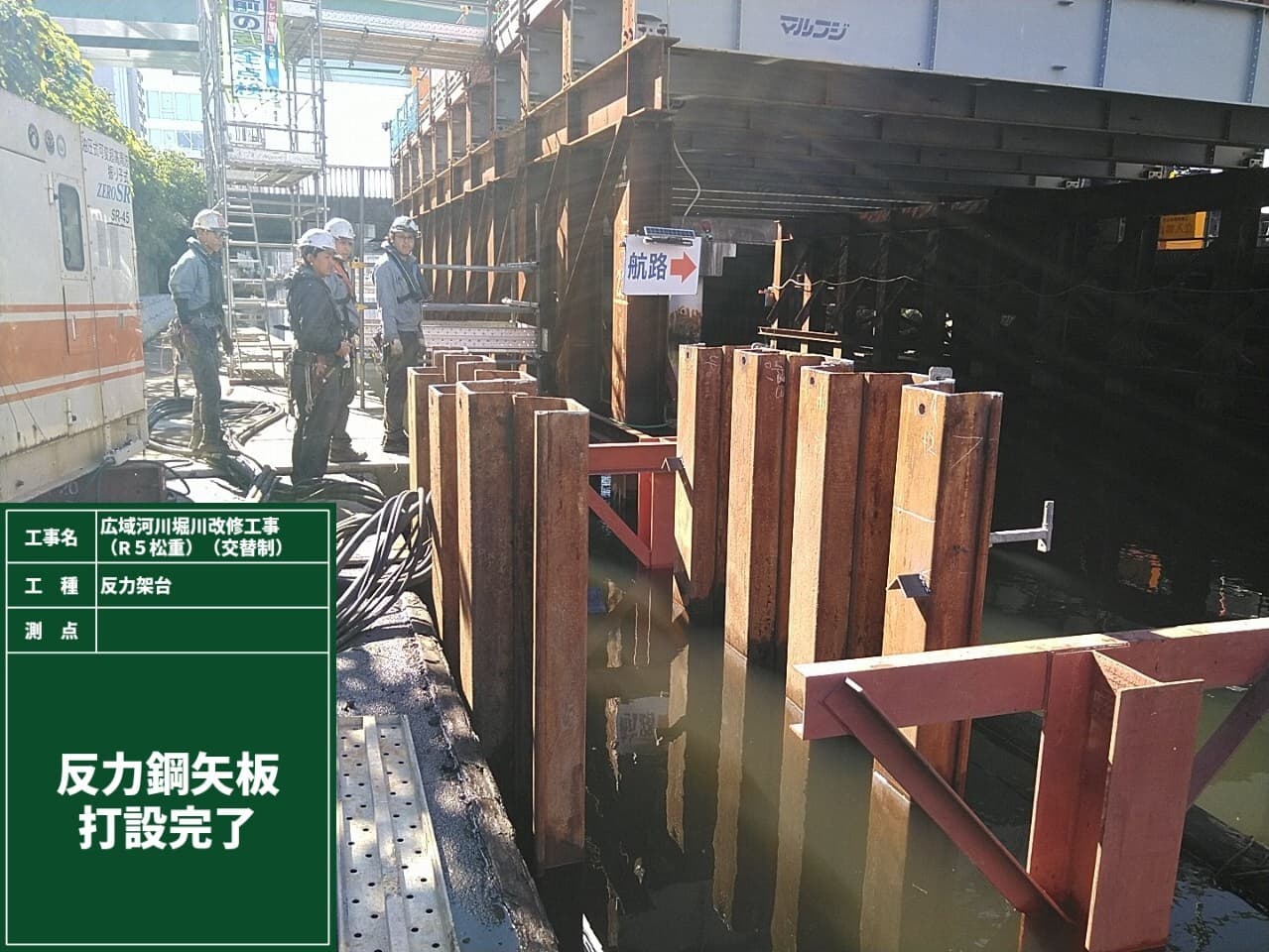

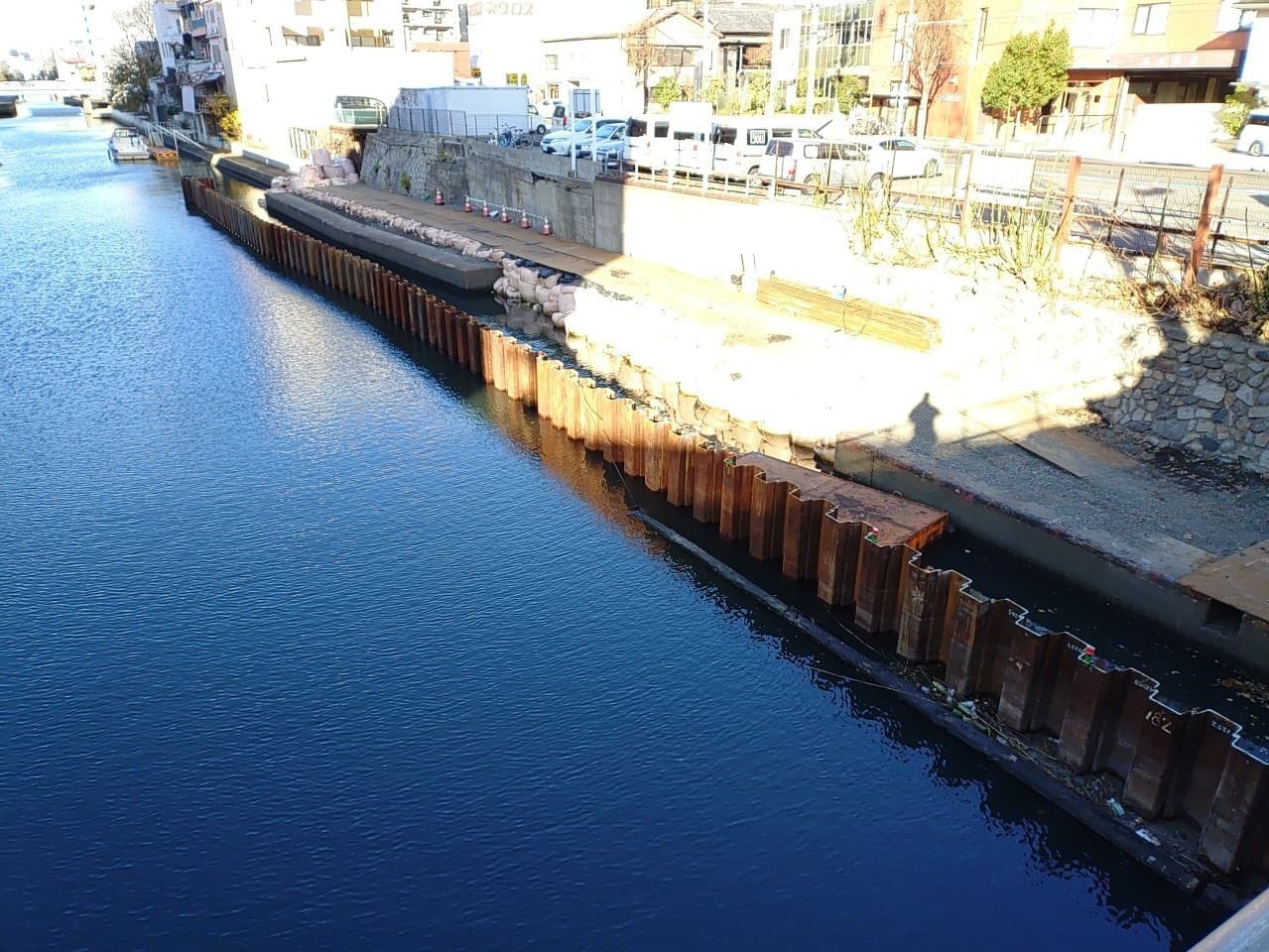

鋼矢板による仮締切完了
2023年11月

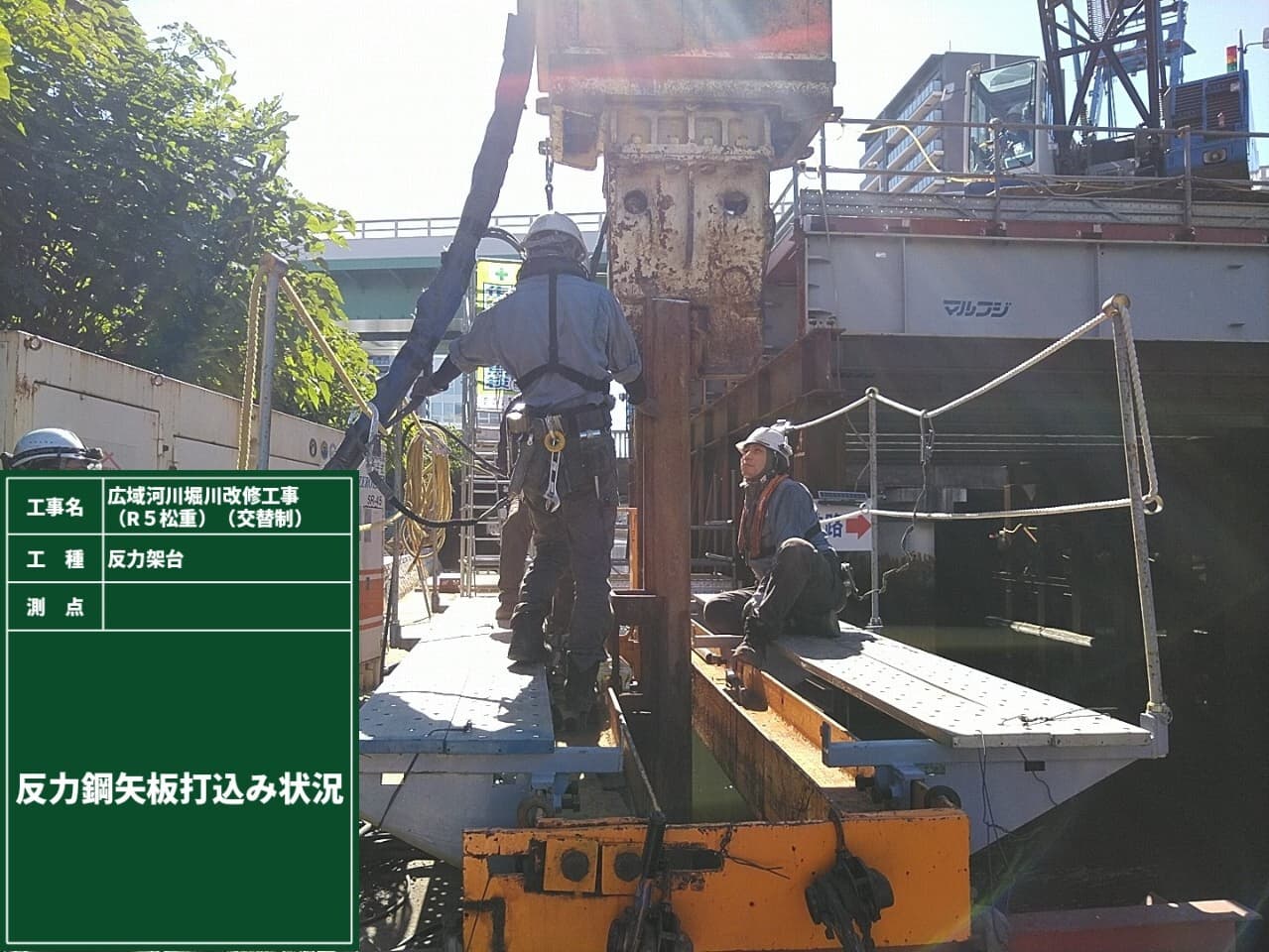

鋼管杭の圧入を行っていきます。
機械架台の基礎として矢板をバイブロハンマにて打設します
矢板打設完了
機械架台 設置完了

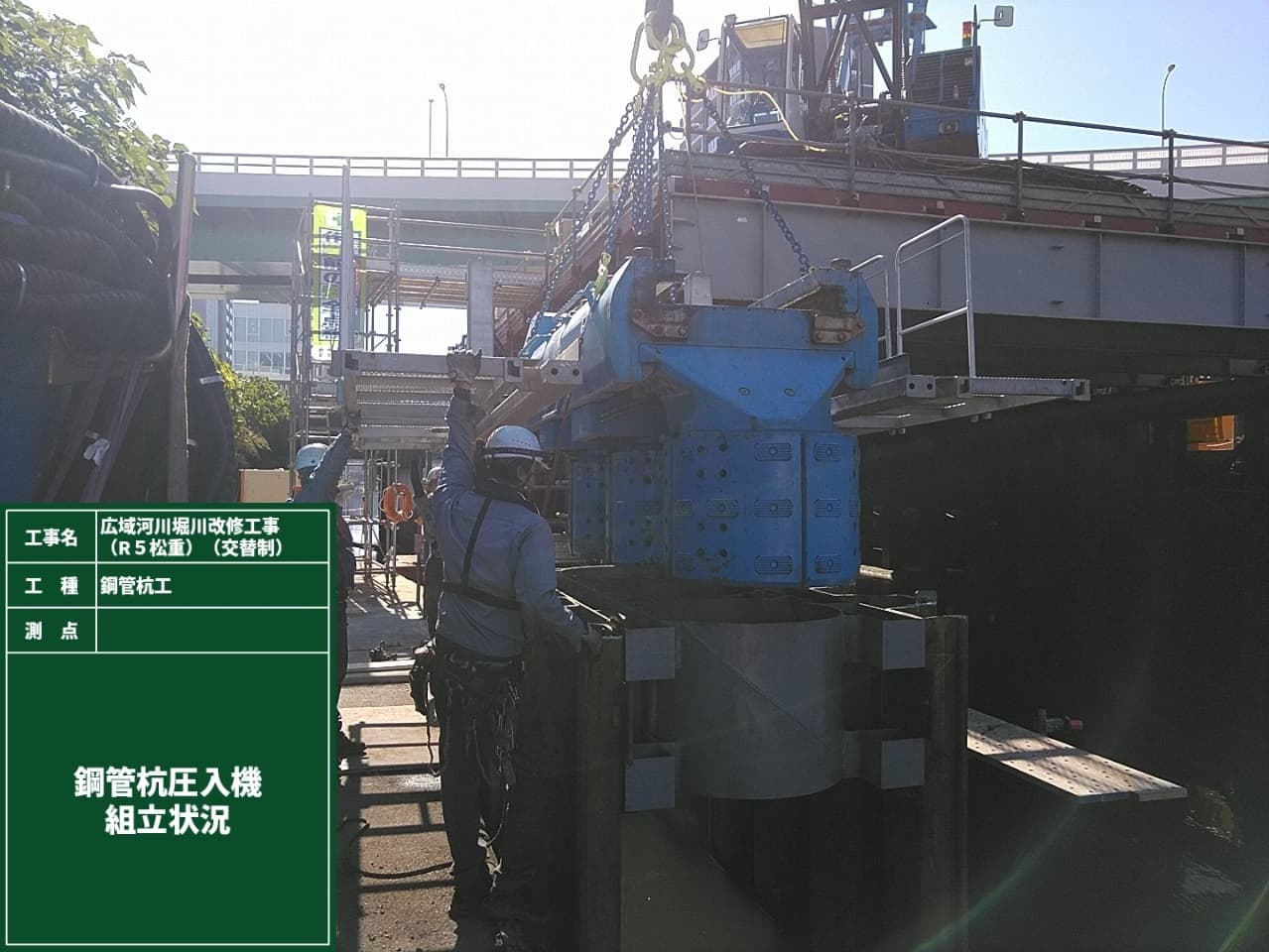

鋼管杭圧入機械 組立状況

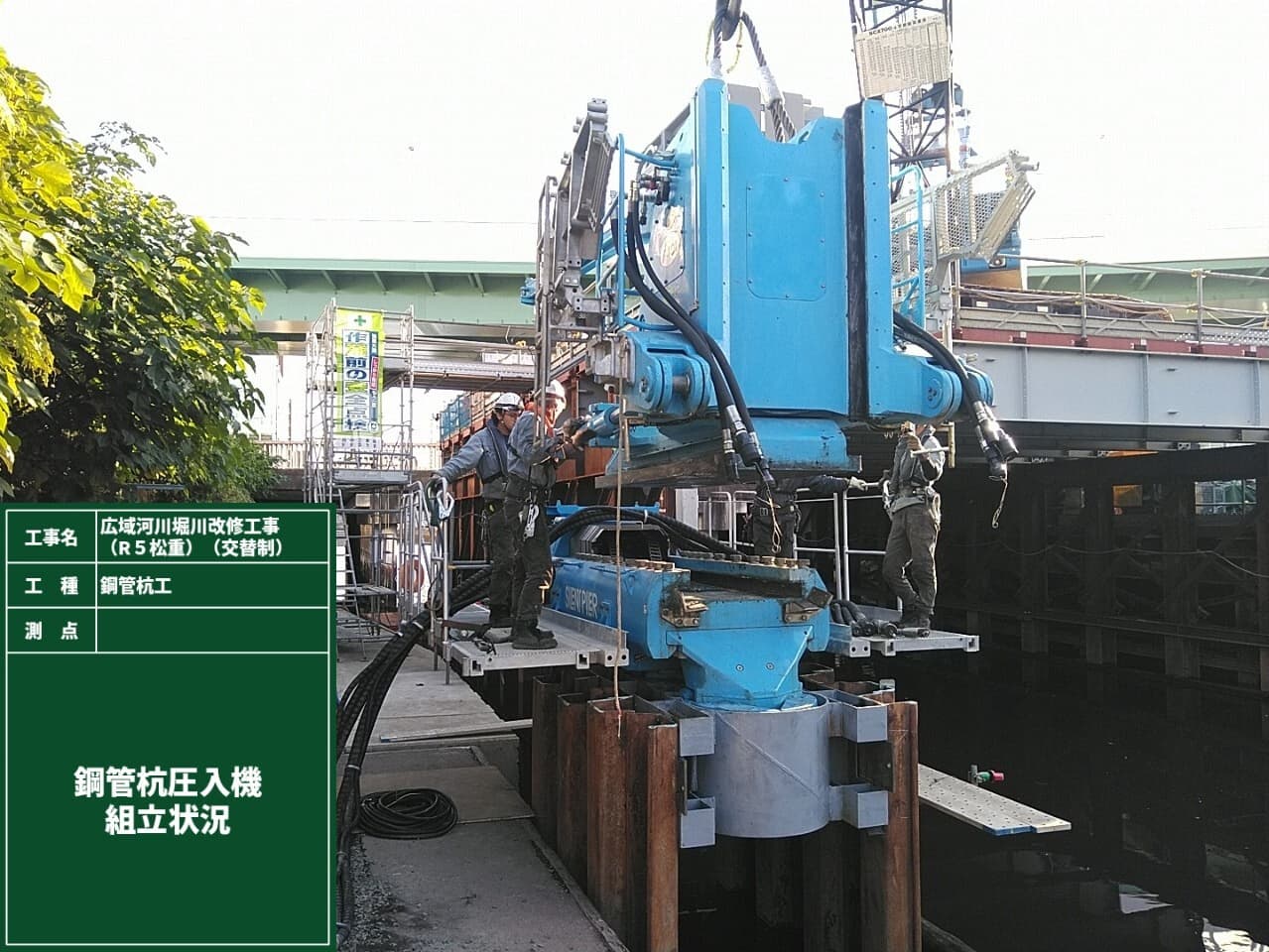

鋼管杭圧入機械 組立状況

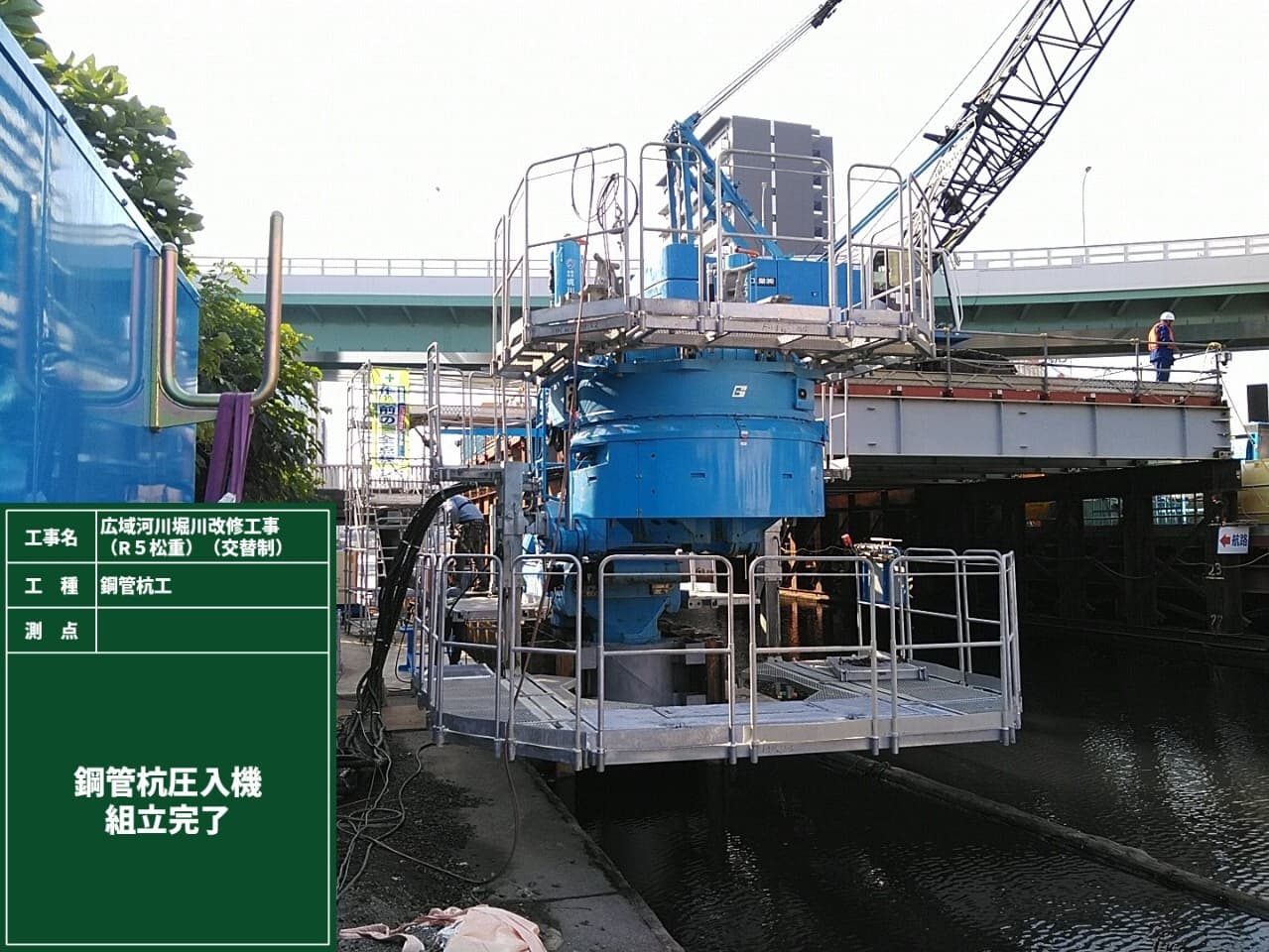

鋼管杭圧入機械 組立完了
鋼管杭建て込み状況

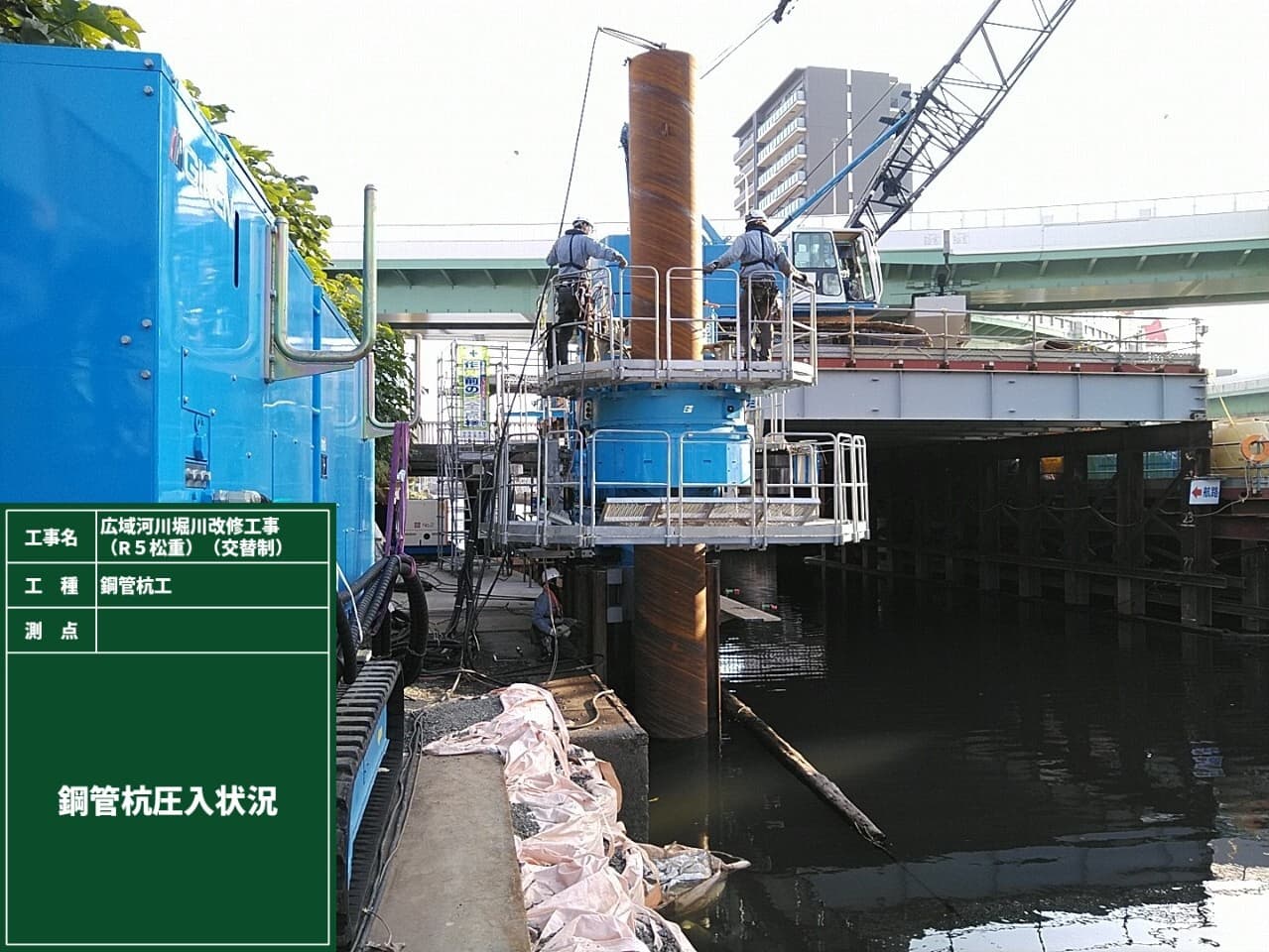

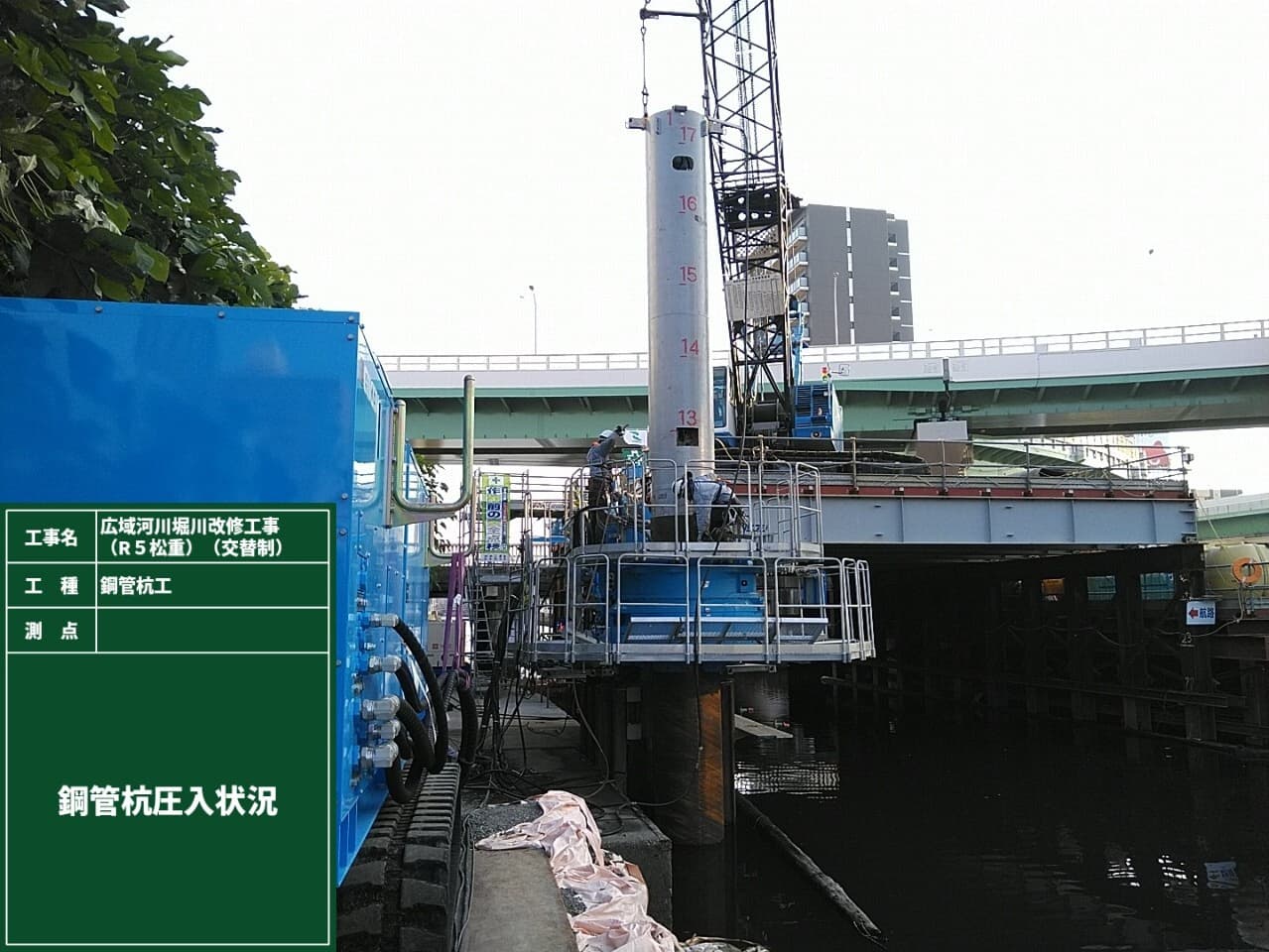

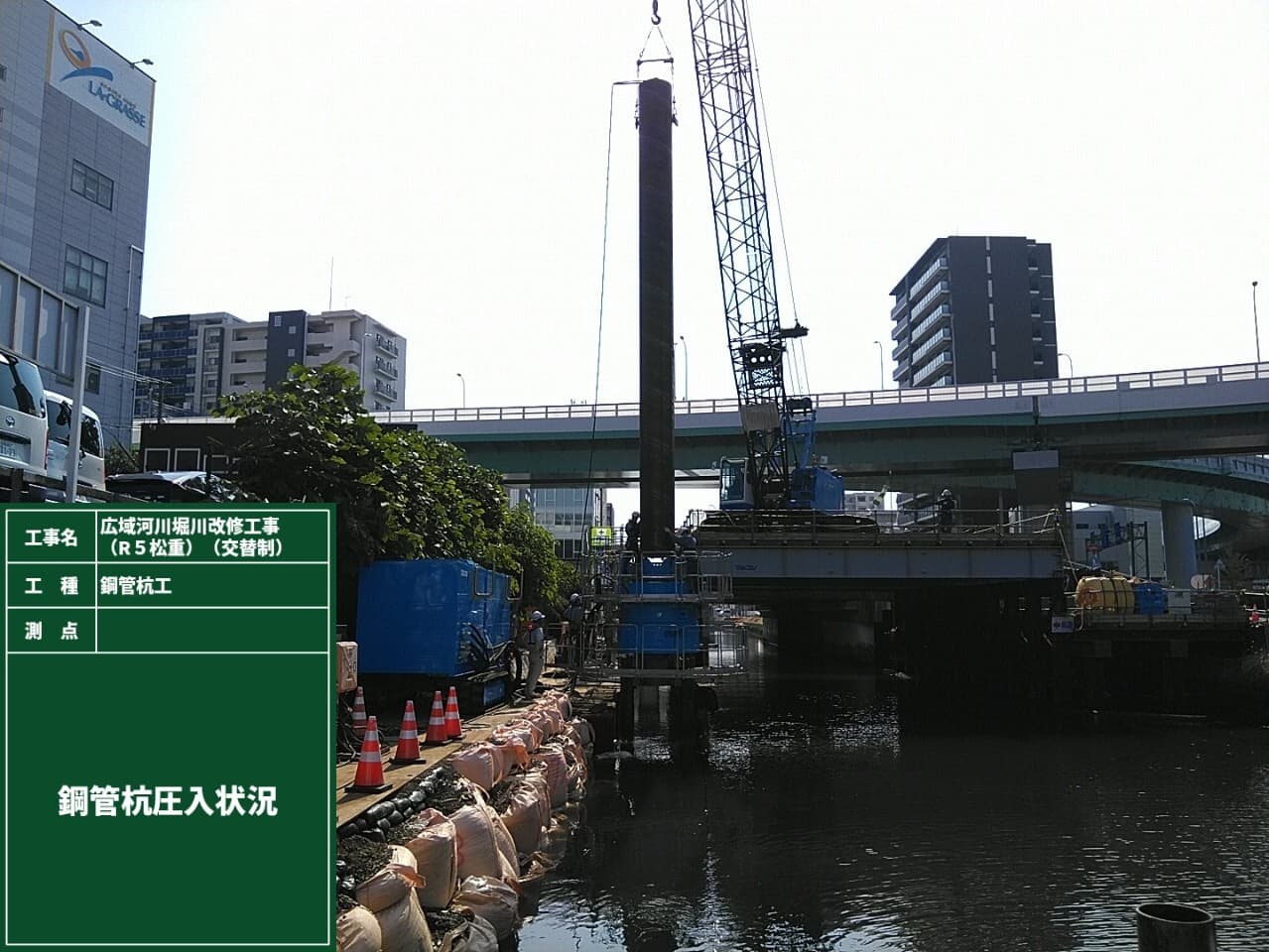

鋼管杭圧入状況

圧入機械から5m下まで鋼管杭圧入を行うため、リアクションベース(白色の杭)を継ぎ、計画高まで圧入します

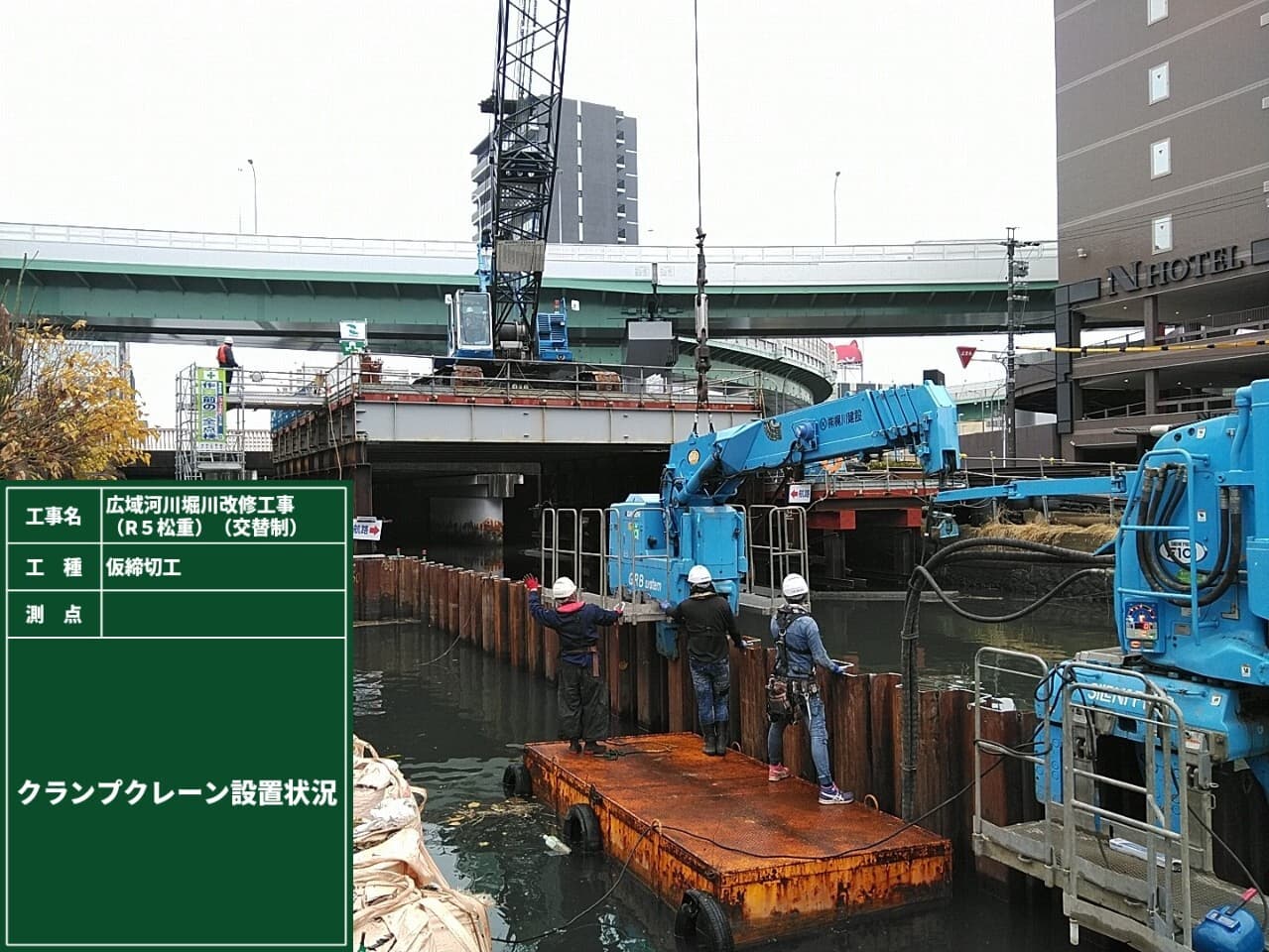

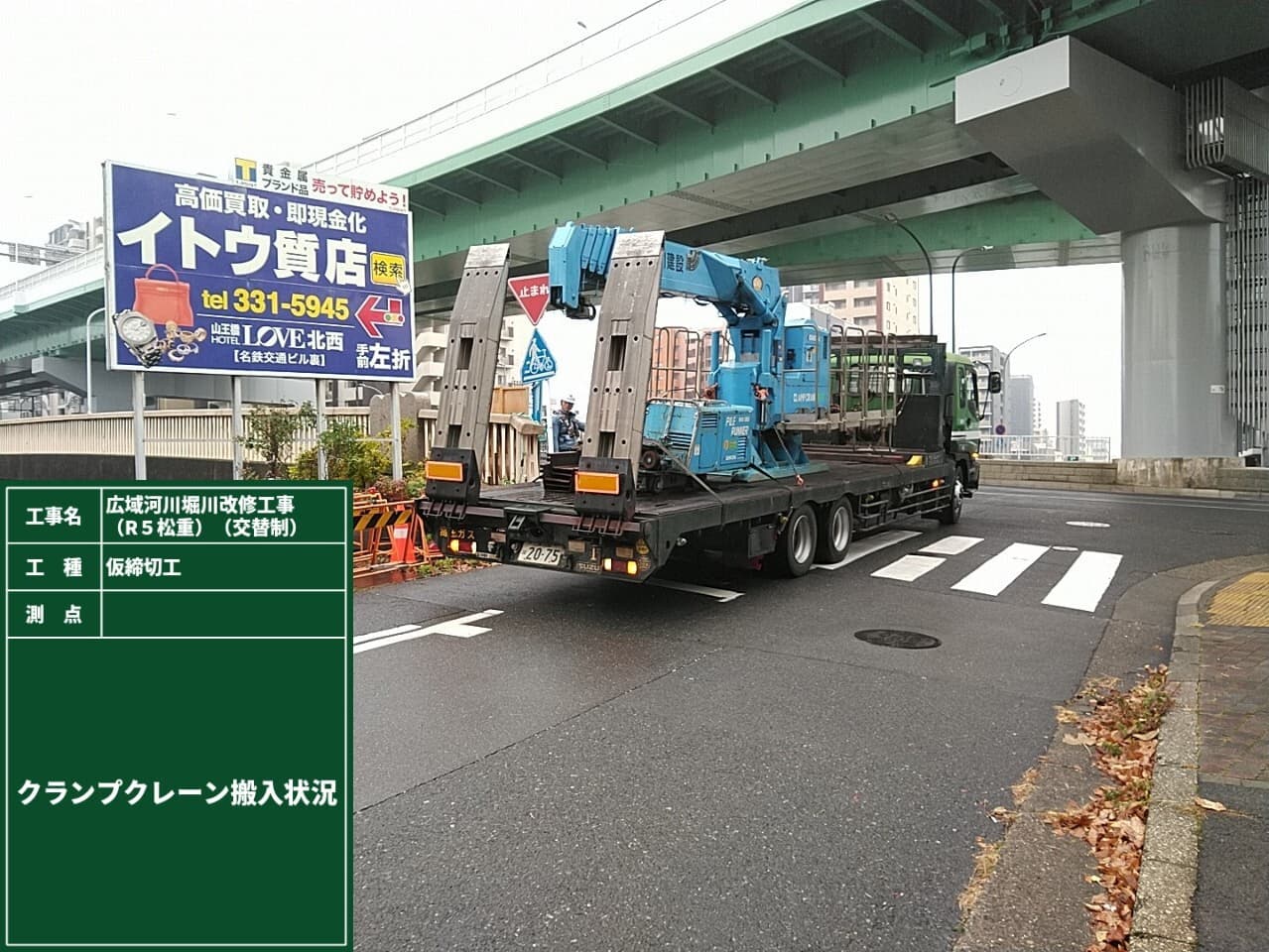

大型土のう設置時と同様、クローラークレーンが届かなくなるため、リアクションベースの上にクランプクレーンの組立・設置を行います

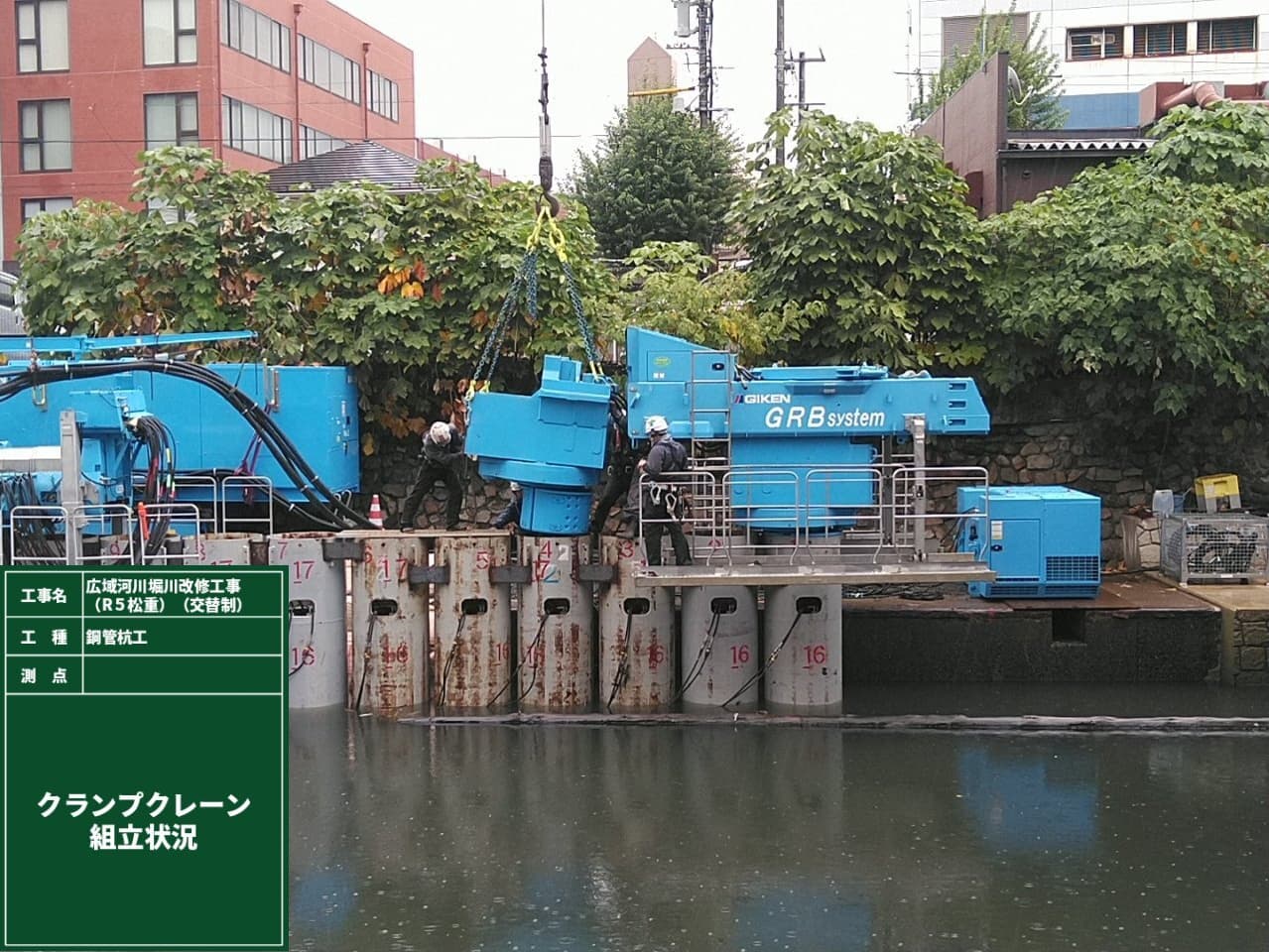

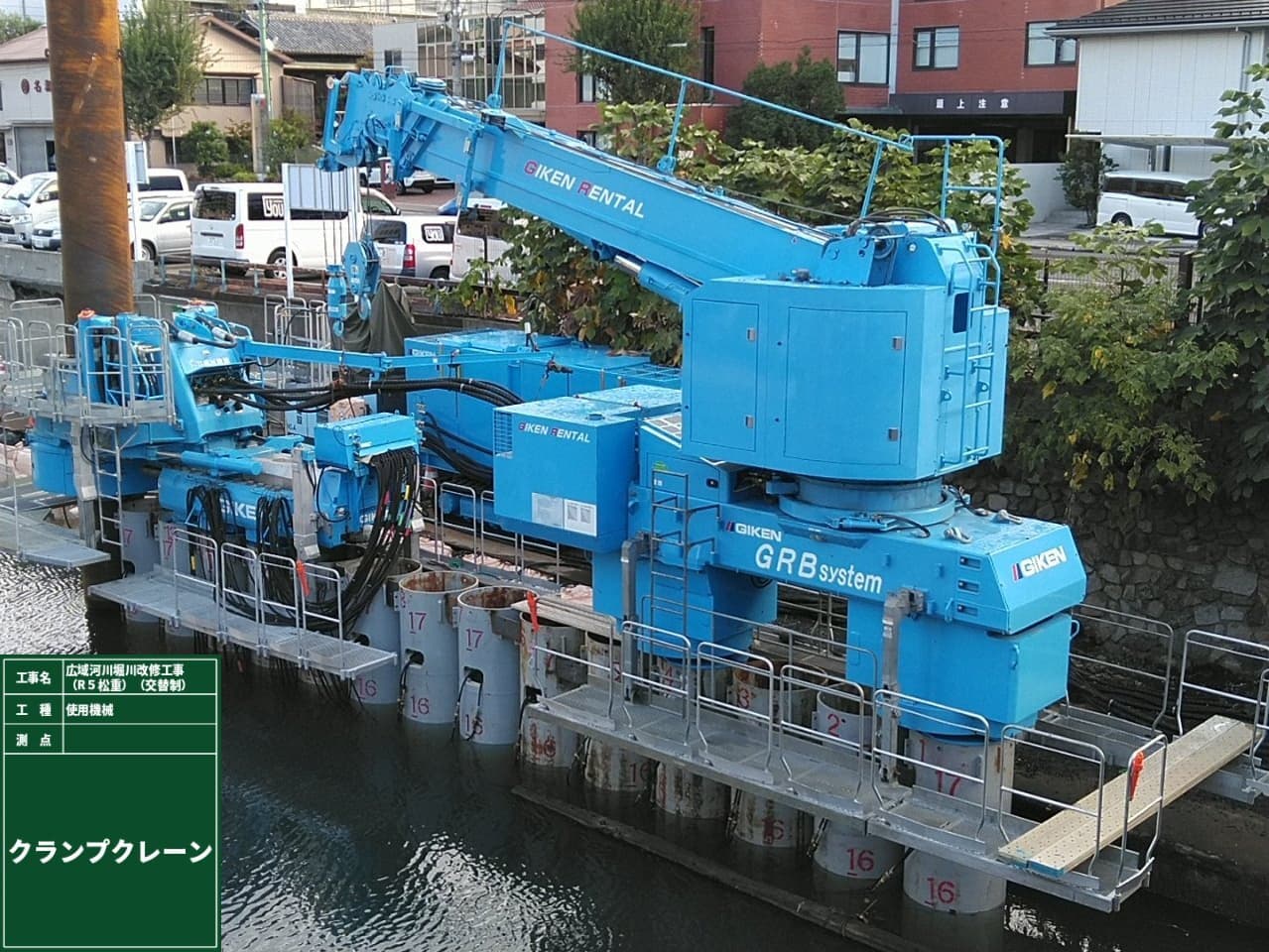

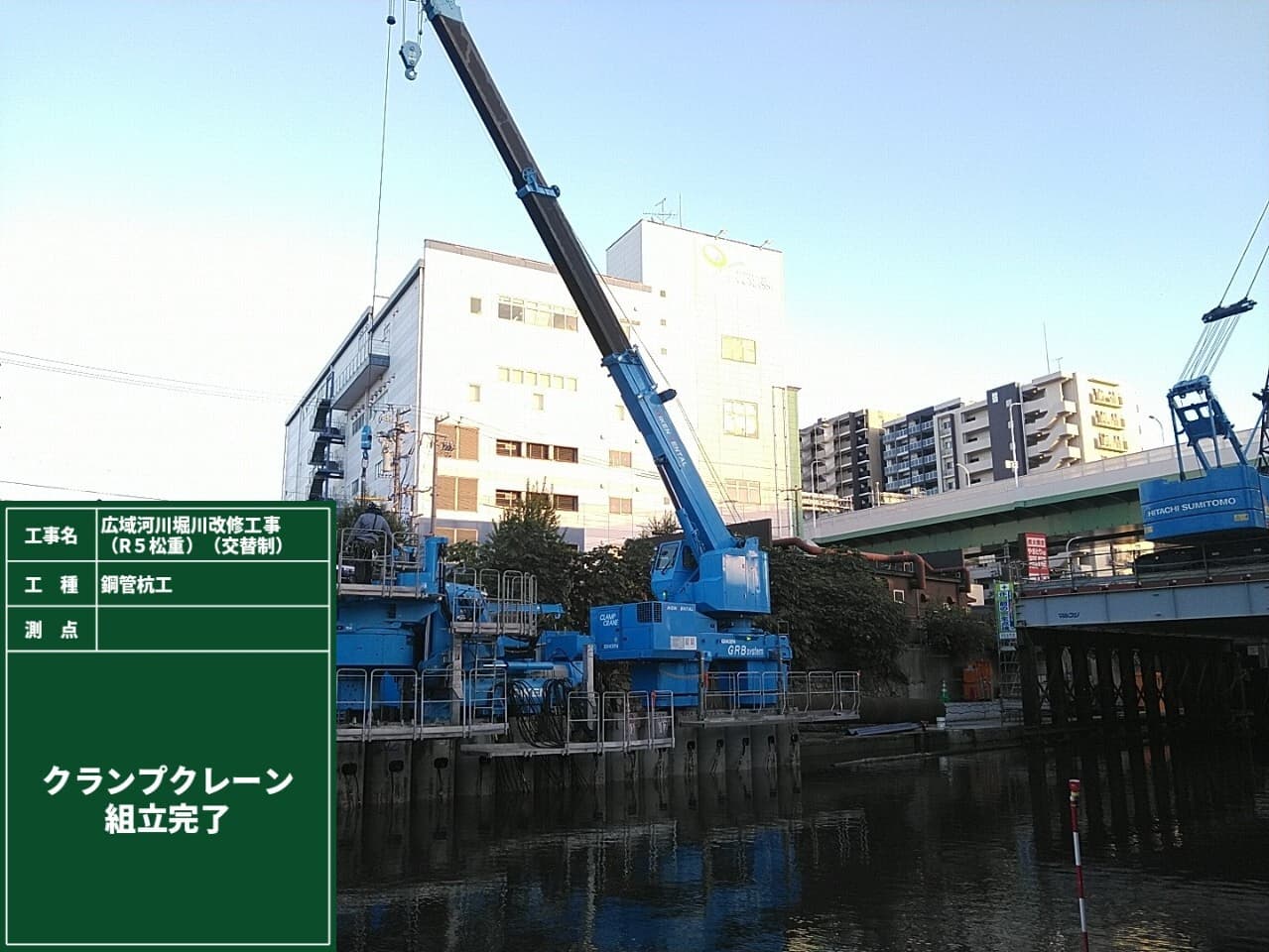

クランプクレーン組立完了
クランプクレーン組立完了

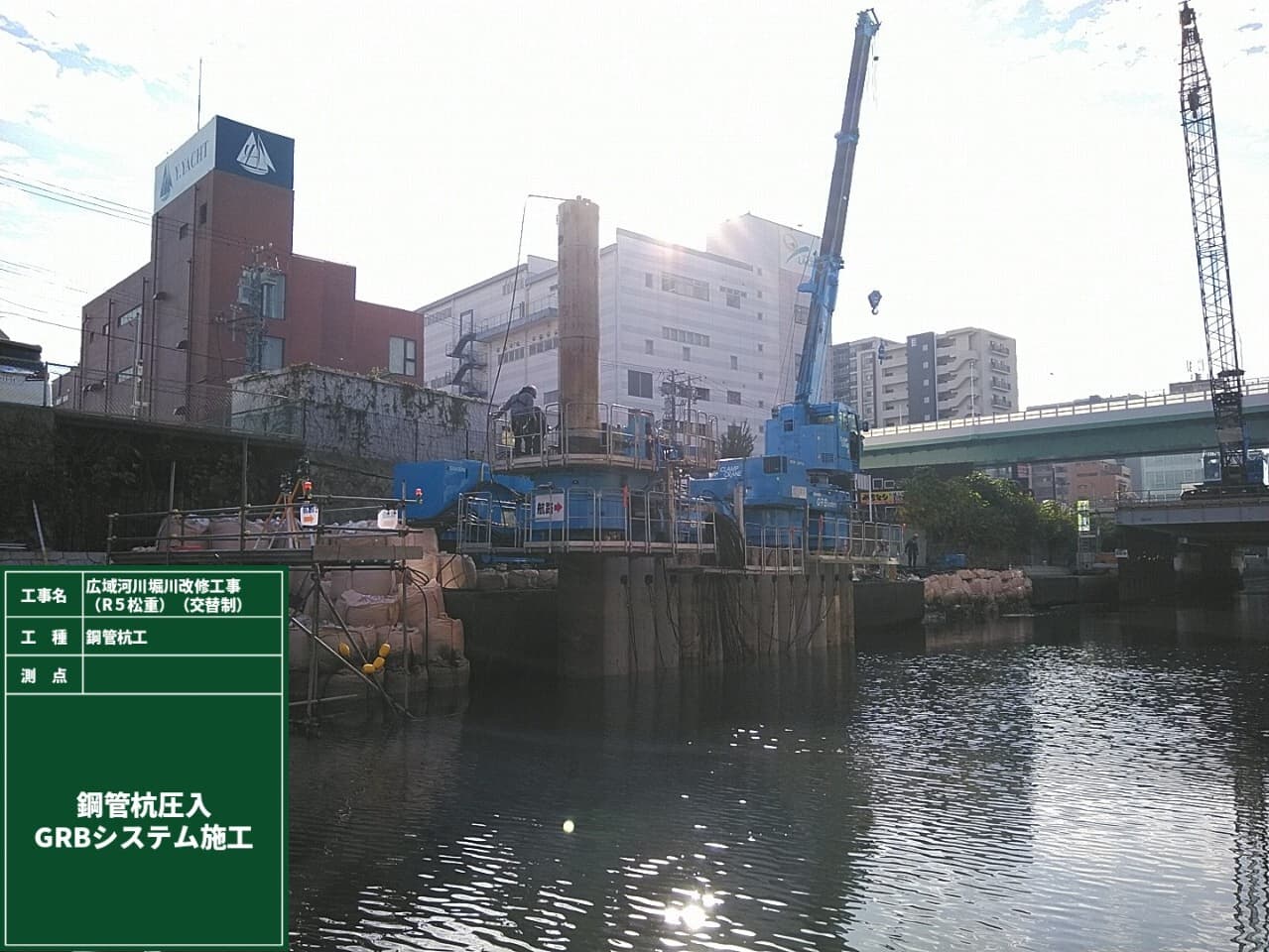

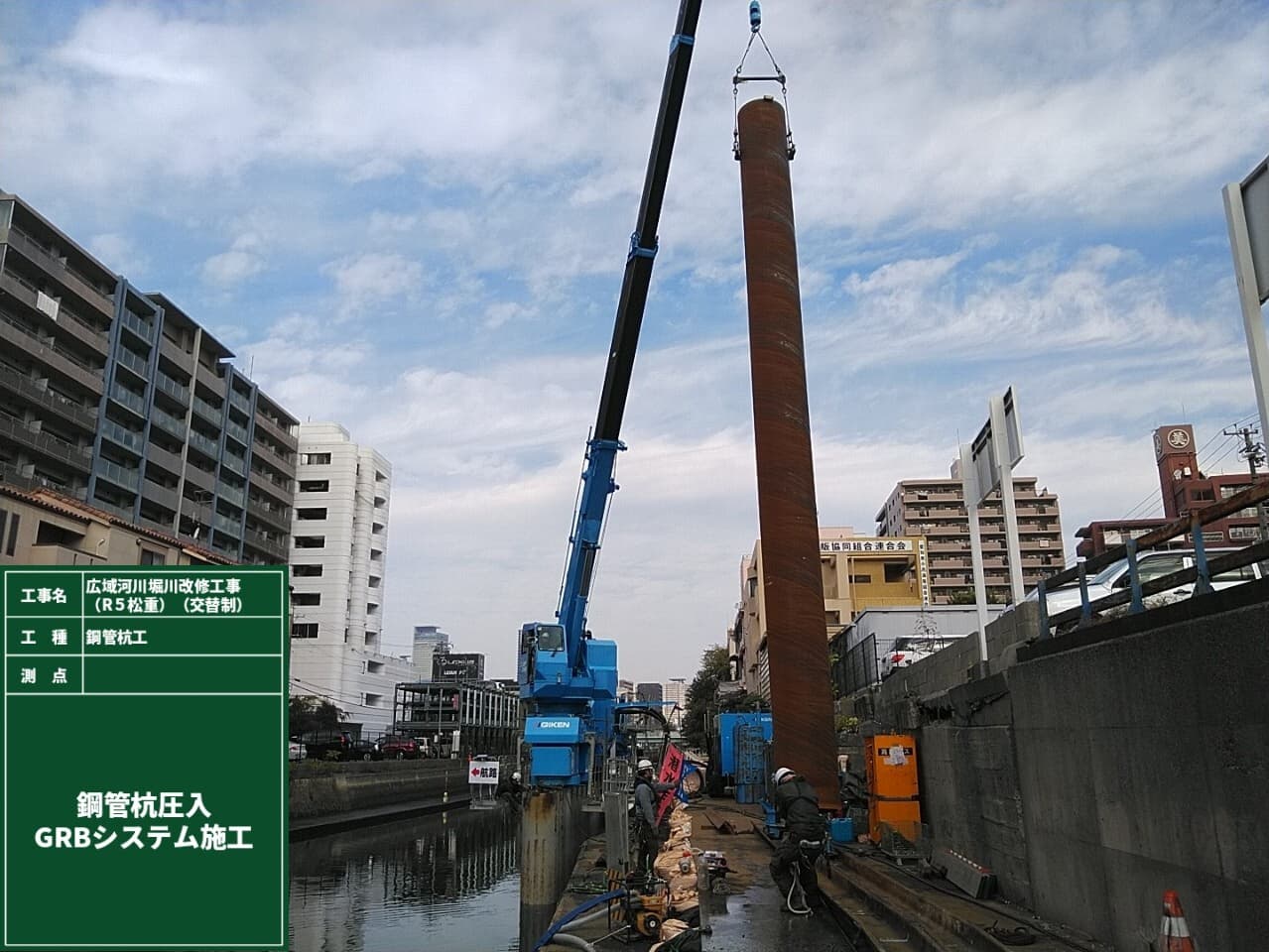

鋼管杭圧入 GRBシステム施工
GRBシステムによる仮設レスのノンステージング工法
鋼管杭圧入 GRBシステム施工
2023年10月
クレーン搬入・組立後、仮設通路の施工を行います。

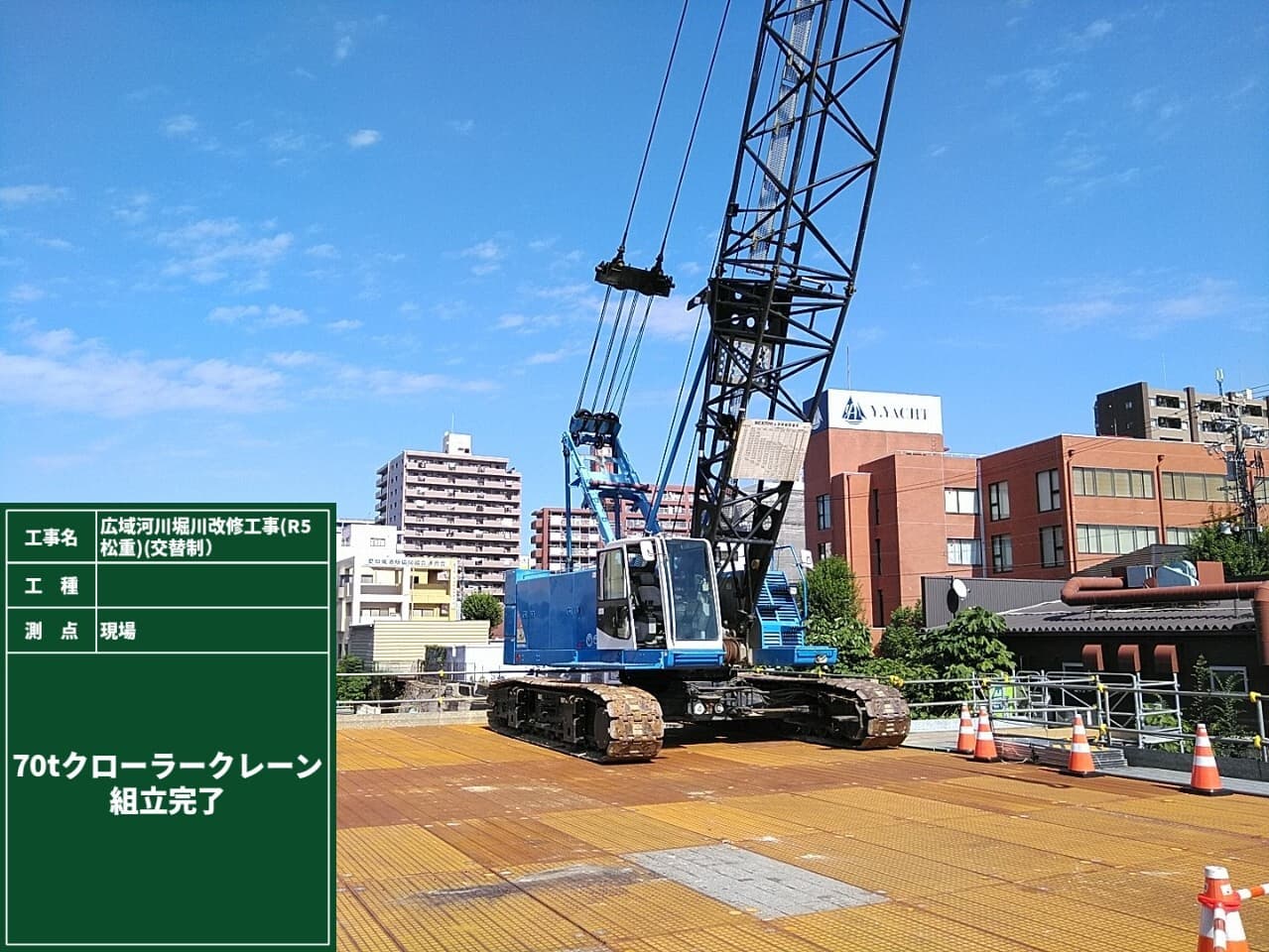

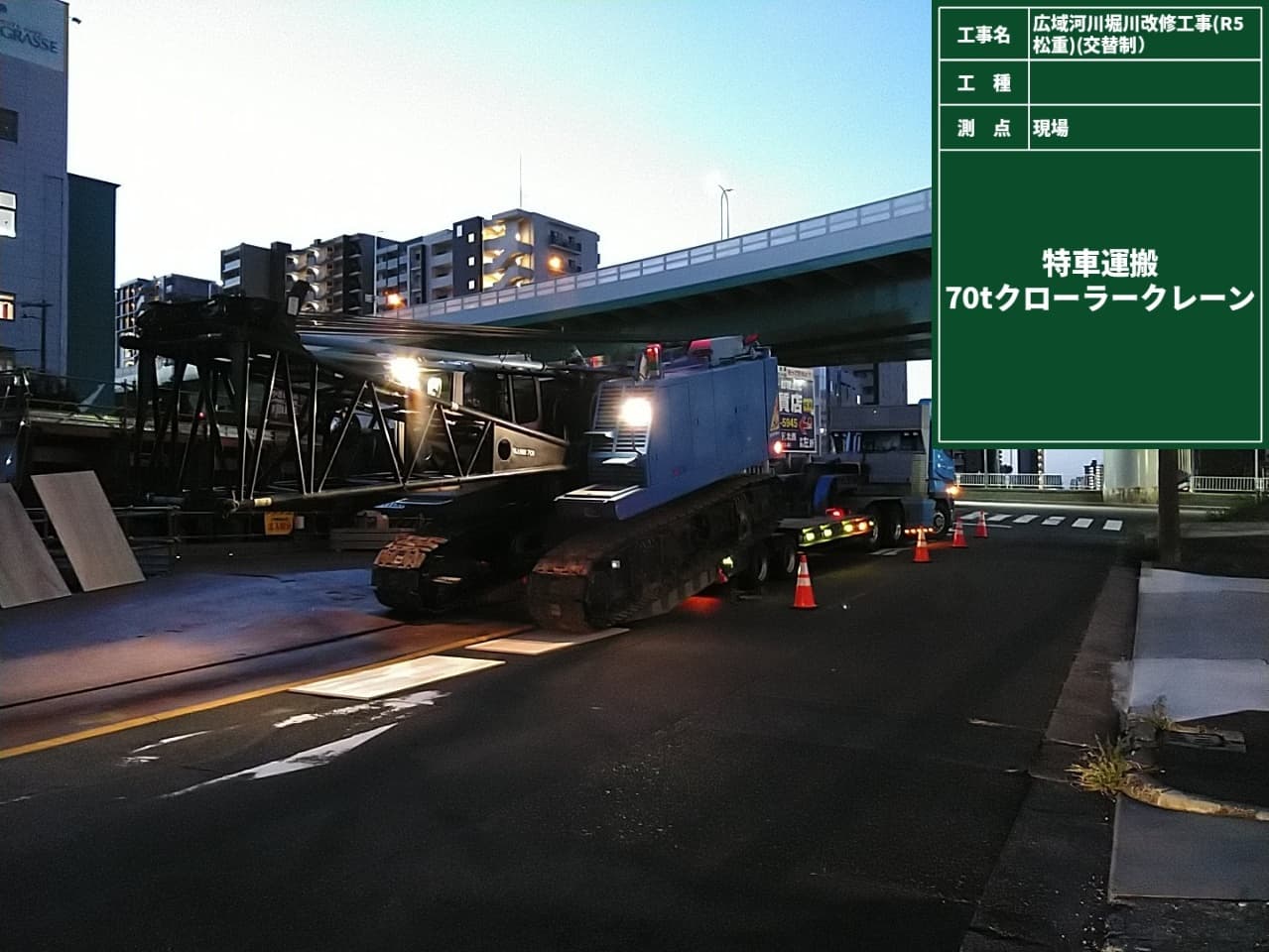

クローラークレーン搬入
クローラークレーン組立
クローラークレーン搬入組立完了

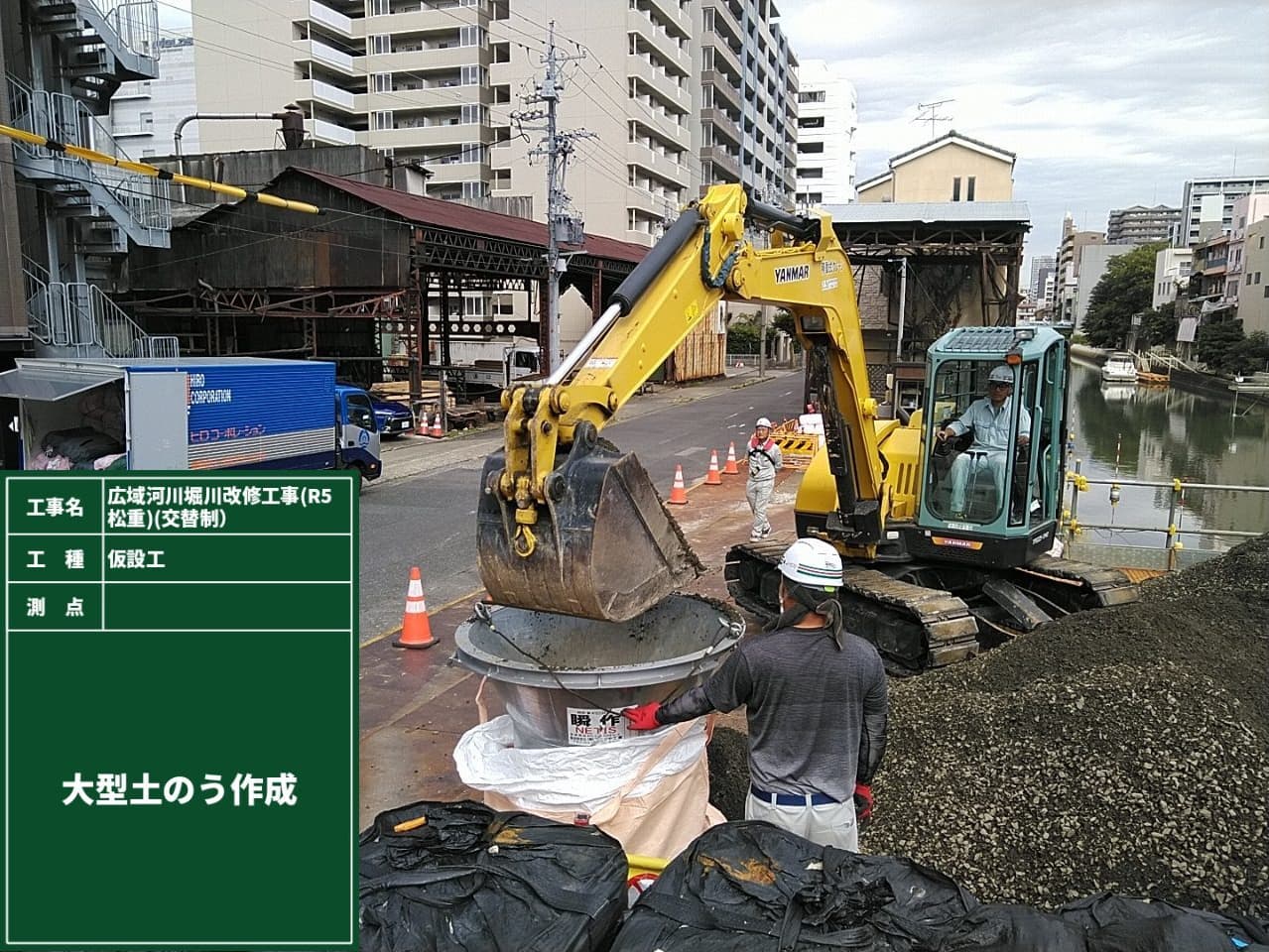

大型土のう作成

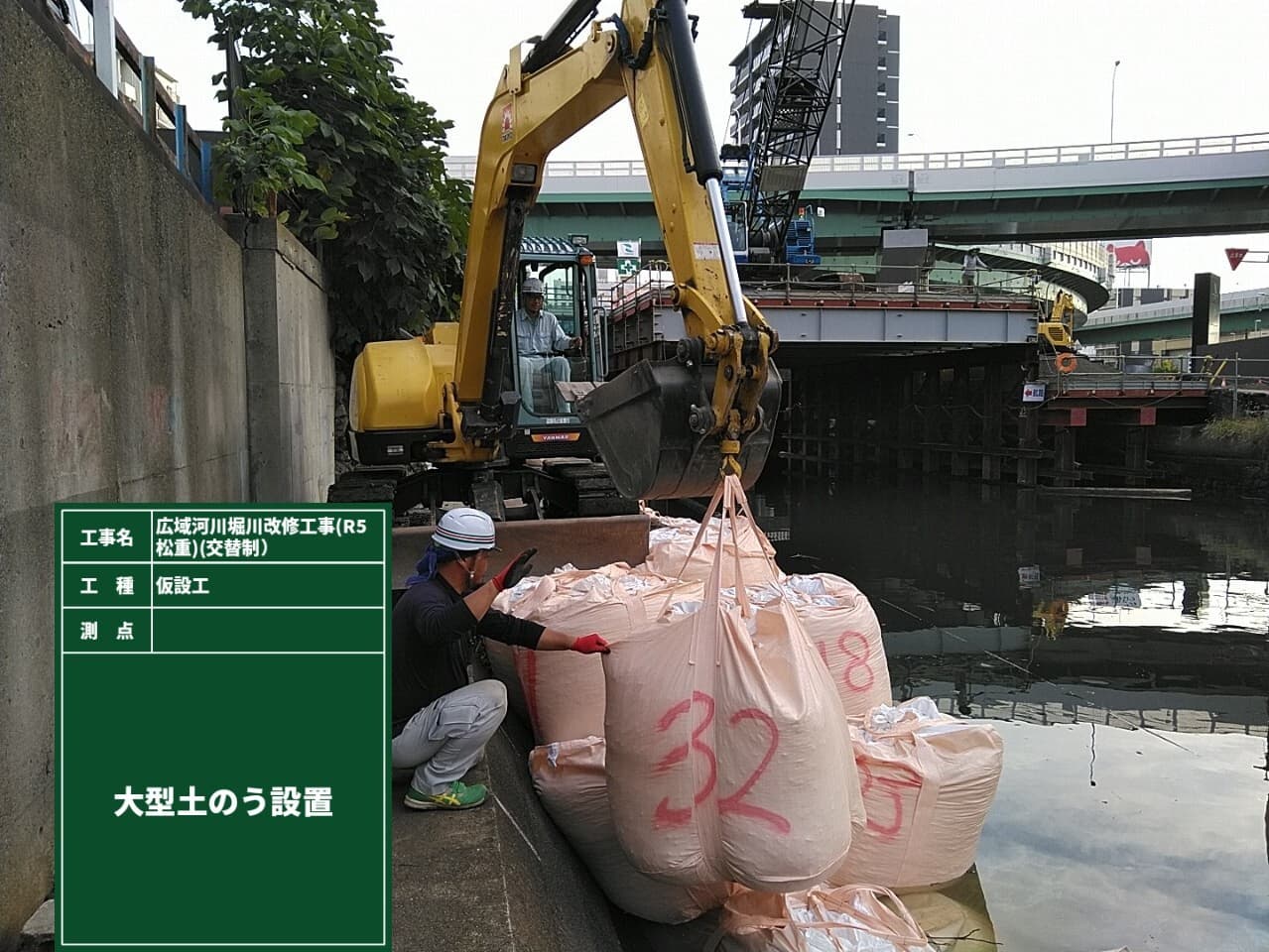

大型土のう設置
クレーンの届かない範囲はバックホウにて設置
敷鉄板の設置

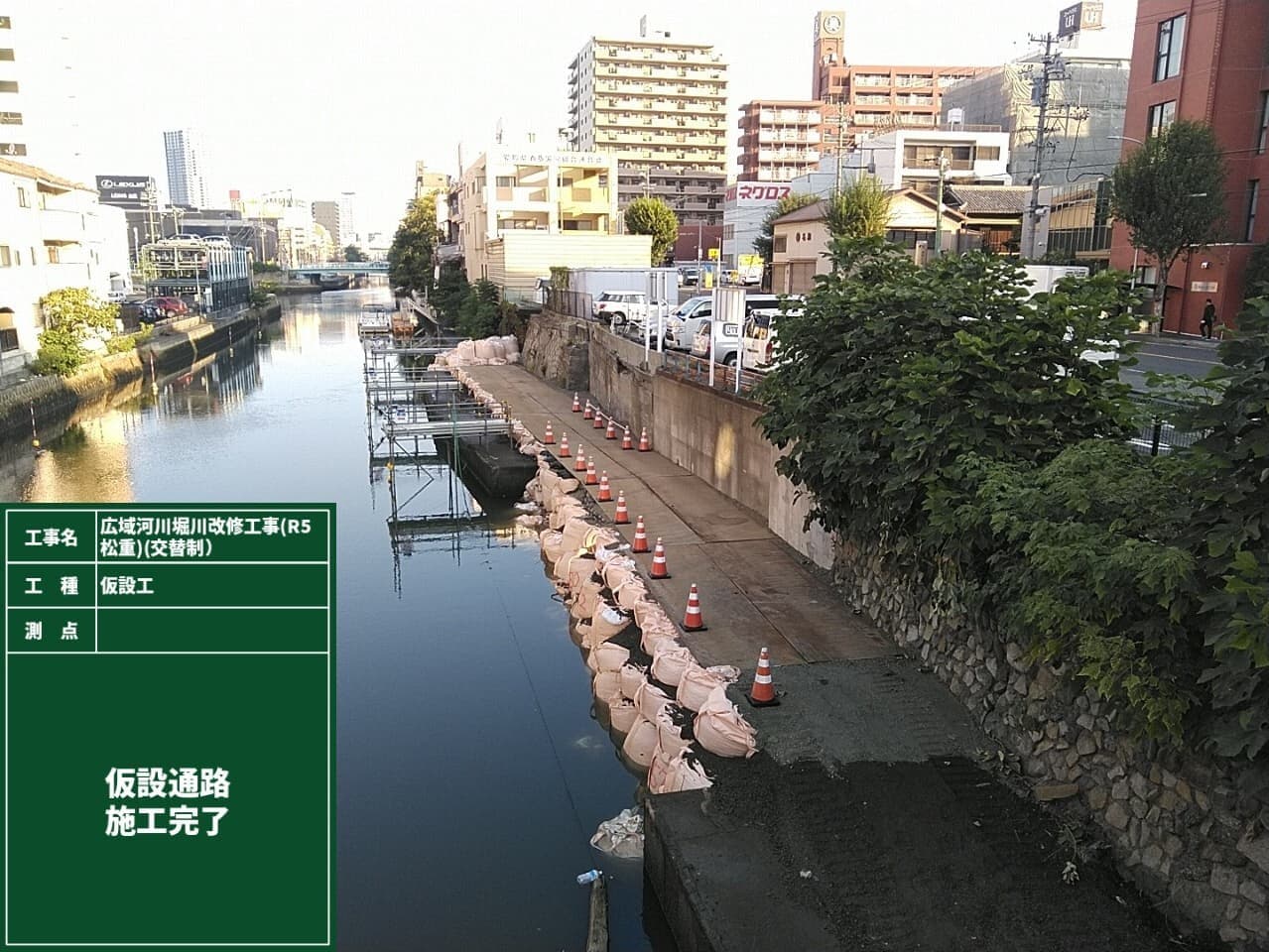

仮設通路 施工完了
仮設通路 施工完了
10月末 進捗状況
10月末 進捗状況

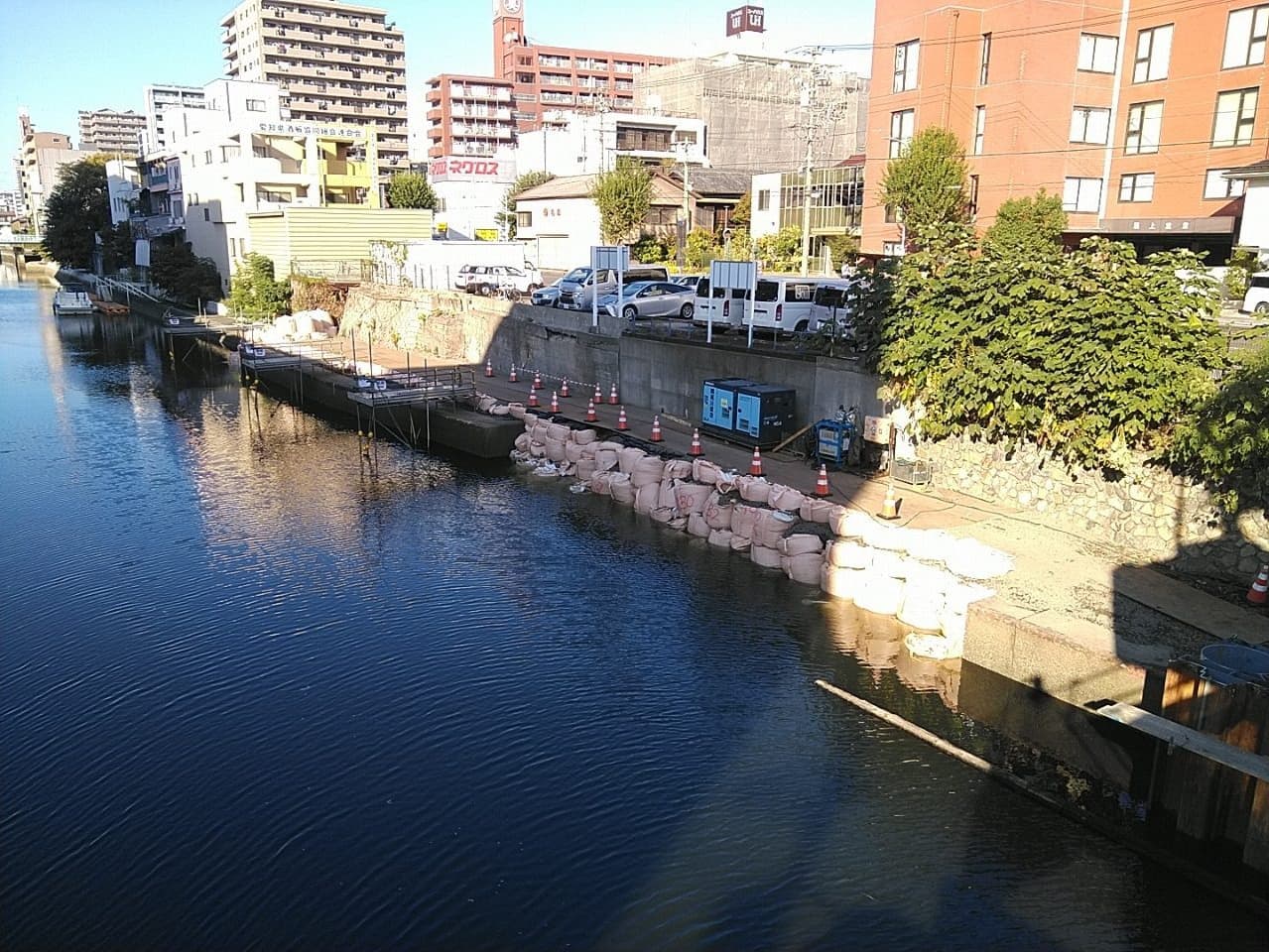

10月末 進捗状況
2023年9月
昇降階段の設置、不発弾探査を行っていきます。

2023年7月
工事を始めます。
